Viikkotiedote vk 24
Työmaa laatii tälle sivulle kerran viikossa viikkotiedotteen, jossa kerrotaan Akaan keskuskeittiön työmaan etenemisestä, vaiheista ja kuulumisista
TR-tulos: 96,97
Sekajäteprosentti: -
Viikon 24 alussa perustusurakoitsija aloitti anturoiden raudoitus- ja muottityöt. Perjantaina 17.6 valettiin ensimmäinen osa anturoista. Maalämpöporaukset käynnistyivät alkuviikosta ja jatkuvat seuraavalla viikolla. Maanrakentaja oli tehnyt anturapohjat valmiiksi jo aikaisemmin.

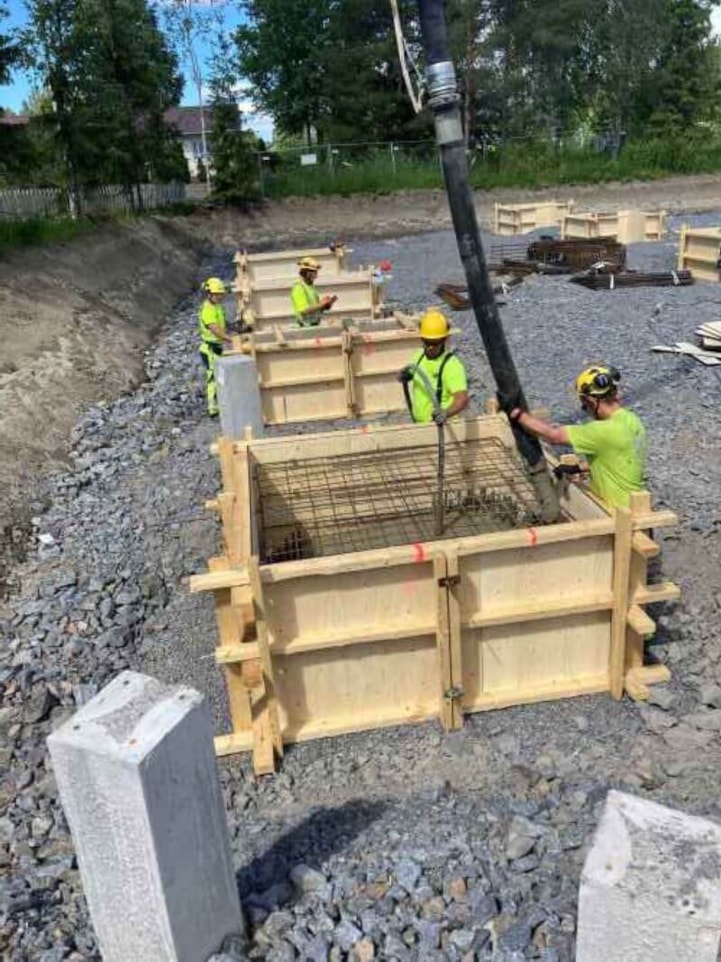

Valu käynnissä.

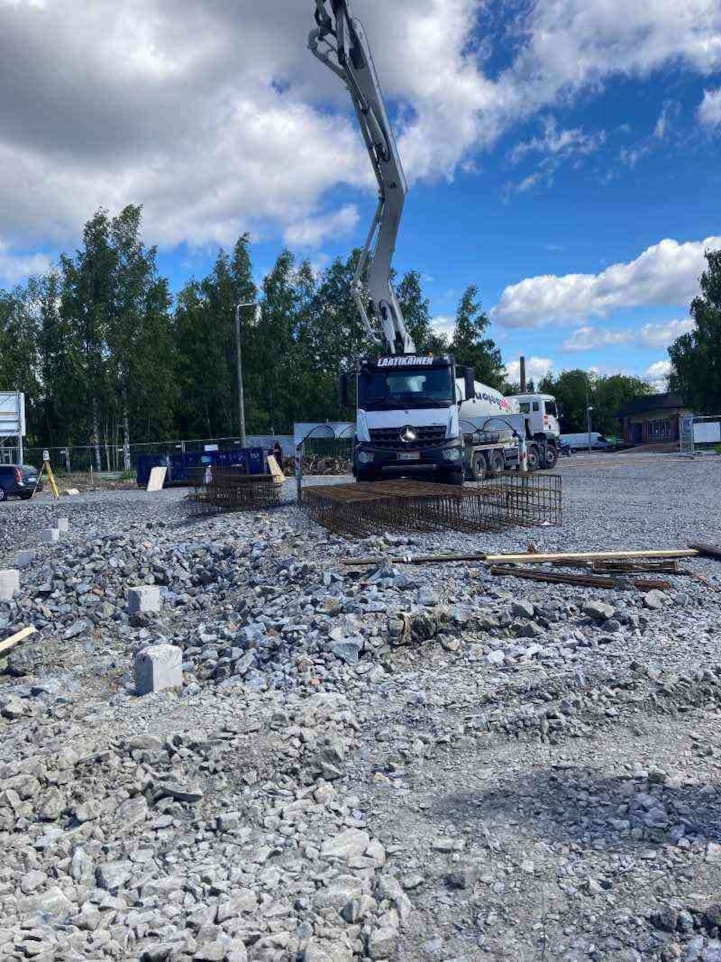

Pumppuauto.
