Viikkotiedote 15 2021

Työmaan kuulumiset



Tällä viikolla Kuriirin puolella on käynnissä C-portaan kph-kaatolattiavalmistelut ja C- ja D-portaiden vesikaton viemärit. Postimiehen puolella on käynnissä A-portaan 2.-3.krs kalusteasennus ja ranskalaisten parvekkeiden asennus.

PP1 kuva 2 vko 15

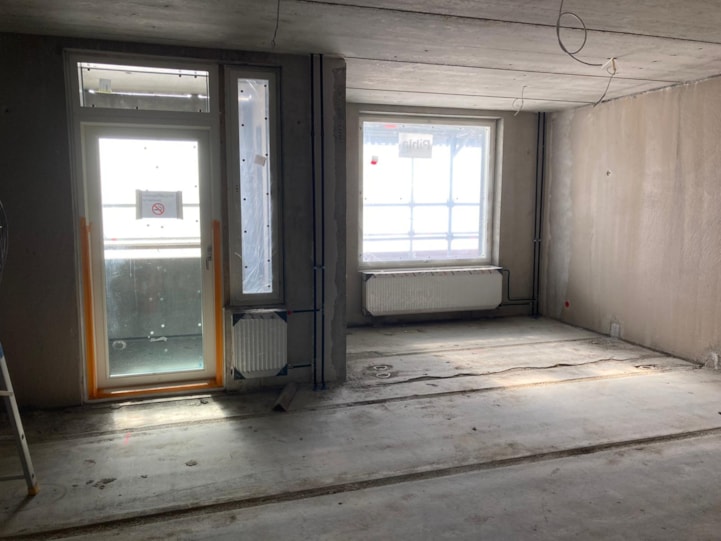

Kuva 1: Kuriirin D-portaan ikkunat asennettu

PP1 kuva 1 vko 15

​Kuva 2: Postimiehen C-ja D-portaiden ranskalaisten parvekkeiden asennus

Työturvallisuus

  • Työmaalla on tehty TR-mittaus 13.4.2021, ja tulos oli 96,8 %.

Käynnissä olevat työt

Kuriiri:

  • A-ja B-portaiden tasoitetyöt
  • B-portaan plaanoja
  • B-portaan kipsialakattojen teko
  • C-portaan kph-kaatolattiavalmistelut
  • C-portaan vesijohtorungot
  • C-portaan väliseinätyöt
  • C-portaan julkisivumuuraus
  • C-ja D-portaiden vesikaton viemärit
  • D-portaan lämpöjohtorunkojen asennus
  • C-ja D-portaiden vesikaton iv-kanavien villoitus
  • C-ja D-portaiden vesikaton iv-kanava-asennus

Postimies:

  • A-portaan 2.-3.krs kalusteasennus
  • B-portaan kph vedeneristys ja laatoitus
  • C-portaan pintakromien asennus
  • C-portaan parkettiasennus
  • D-portaan listoitus
  • D-portaan välioviasennus
  • Sisäpihan maanrakennus
  • Ranskalaisten parvekkeiden asennus

Tulevat työvaiheet

Kuriiri:

  • D-portaan kph hajoitukset
  • D-portaan kph kaatolattiavalmistelut
  • IVKH-corten verhous

Postimies:

  • C-portaan iv-kalustus
  • C-portaan kph paneelikatot
  • Ulokeparvekkeiden teräsrunkojen asennus
