Viikkotiedote 27 2020
Työmaan kuulumiset
Tällä viikolla Kuriirin puolella on käynnissä A- ja B-portaiden sokkelin vedeneristys ja VSS:n seinien muotti- ja raudoitustyöt. Postimiehen puolella on käynnissä C- ja D-portaiden 1.krs lämpöjohtorungot ja 5.krs Ako-asennus.

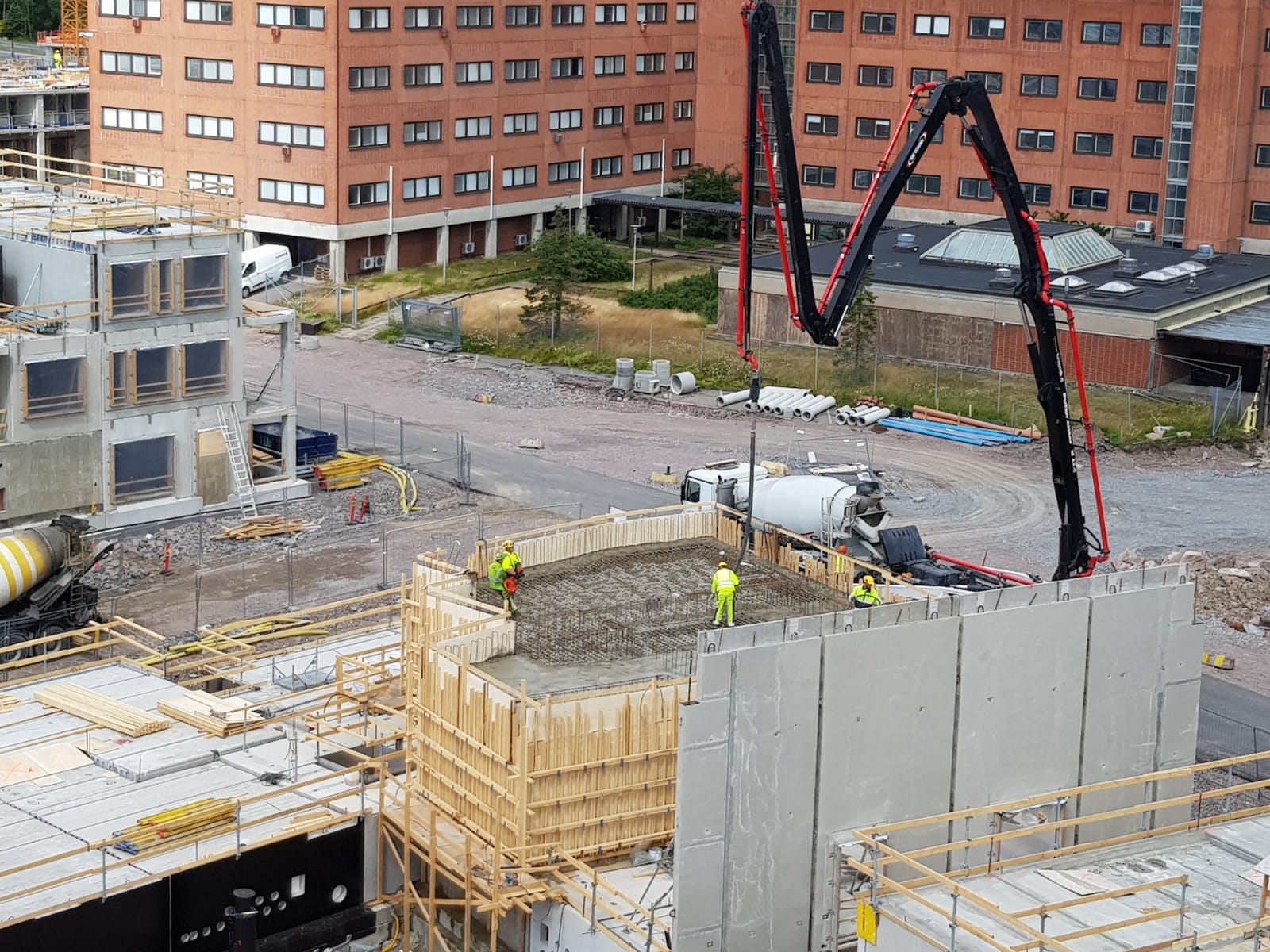

Kuva: Kuriirin VSS:n seinien valu
Työturvallisuus
- Työmaalla on tehty TR-mittaus 3.7.2020, ja tulos oli 96,5 %.
Käynnissä olevat työt
Kuriiri:
- A- ja B-portaan alapohjan holvin raudoitus ja tukot
- A- ja B-portaan sokkelin vedeneristys
- VSS:n seinien muotti -ja raudoitustyöt sekä valu
Postimies:
- A- ja B-portaan 1.krs elementtiasennus
- C- ja D-portaan 1.krs lämpöjohtorungot
- C- ja D-portaan 5.krs Ako-asennus
- C- ja D-portaan julkisivumuuraustelineiden pystytys ja huputus
Tulevat työvaiheet
Kuriiri:
- A- ja B-portaan alapohjan valu
- Sokkelin lämmöneristys
Postimies:
- A-portaan 2.krs elementtiasennus
- C- ja D-portaan kerrosviemäreiden asennus
