Viikkotiedote 5 2022

Työmaan kuulumiset

Tällä viikolla Kuriirin puolella on käynnissä C-portaan asuntojen loppusiivous ja C-porrashuoneen laatoitustyöt.

Kuriiri 1

Kuva 1: Kuriirin vesikatto

Kuriiri 2

Kuva 2: Kuriirin C-portaan 1.krs porrashuoneen laatoitus

Työturvallisuus

  • Työmaalla on tehty TR-mittaus 4.2.2022, ja tulos oli 98,1 %.

Käynnissä olevat työt

Kuriiri:

  • C-porrashuoneen laatoitus
  • C- ja D-portaiden viimeistely
  • C-porrashuoneen akustiikkakatot
  • C-portaan yleisten tilojen matto- ja laattapohjien teko
  • C-portaan asuntojen loppusiivous
  • Jätehuoneen db-katto

Tulevat työvaiheet

Kuriiri:

  • C-portaan asukastarkastukset
  • C-portaan mattotyöt
  • D-porrashuoneiden laatoitus
  • D-portaan itselleluovutusten korjaukset
  • D-portaan loppusiivous
  • VSS:n ja C- ja D-portaan irtainvarastojen maalaus

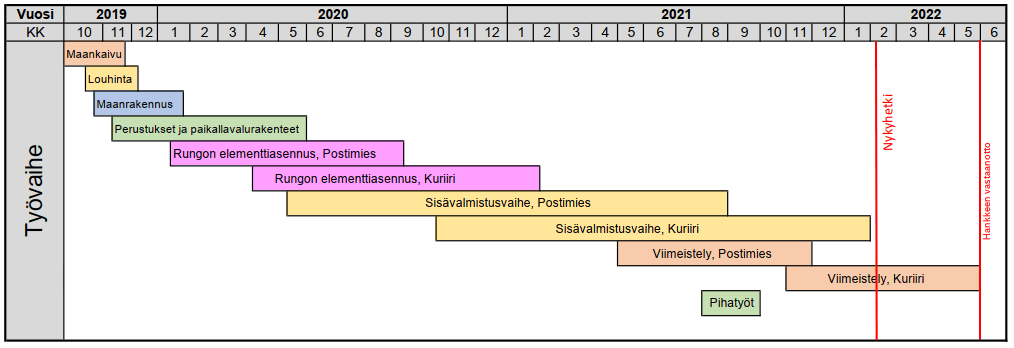

Aikataulu
