Viikkotiedote 8 2020
Työmaan kuulumiset
Tällä viikolla Kuriirin puolella on jatkettu anturoiden muottitöitä ja raudoitusta. Postimiehen puolella on asennettu ensimmäiset seinäelementit A-portaaseen.

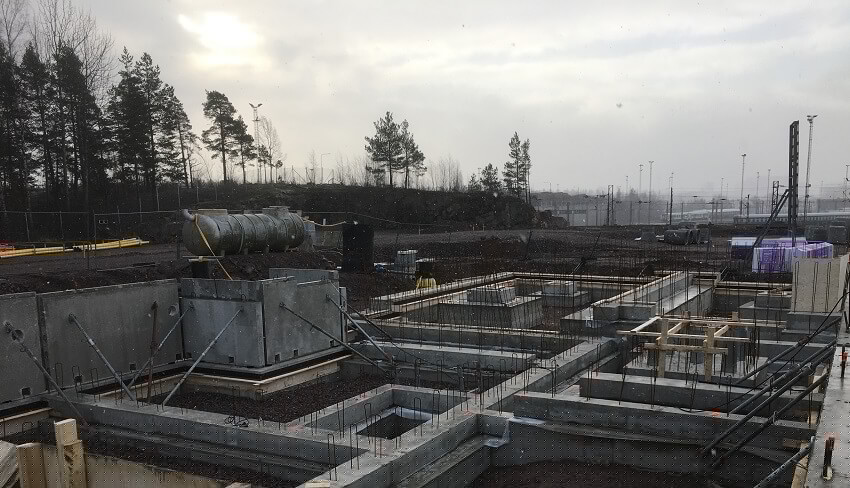

Kuva 1: Postimiehen D-portaan muottityöt ja raudoitus
Työturvallisuus
- Työmaalla on tehty TR-mittaus 21.2.2020, ja tulos oli 94,8 %.
Käynnissä olevat työt
Kuriiri:
- B-portaan anturoiden muottityöt ja raudoitus
Postimies:
- B-portaan alapohjan onteloasennus
- B- ja C-portaiden sokkeleiden lämmöneristys
- C-portaan alapohjan korotusten muottityöt ja raudoitus
- A-portaan 1.krs seinäelementtiasennus
Tulevat työvaiheet
Kuriiri:
- A-portaan anturoiden muottityöt
Postimies:
- C-portaan alapohjan korotusten valu
- D-portaan sokkelielementtien asennus
- C-portaan vierustäytöt
- C- ja D-portaiden sisäpuolen täytöt
