Viikkotiedote 13/2021

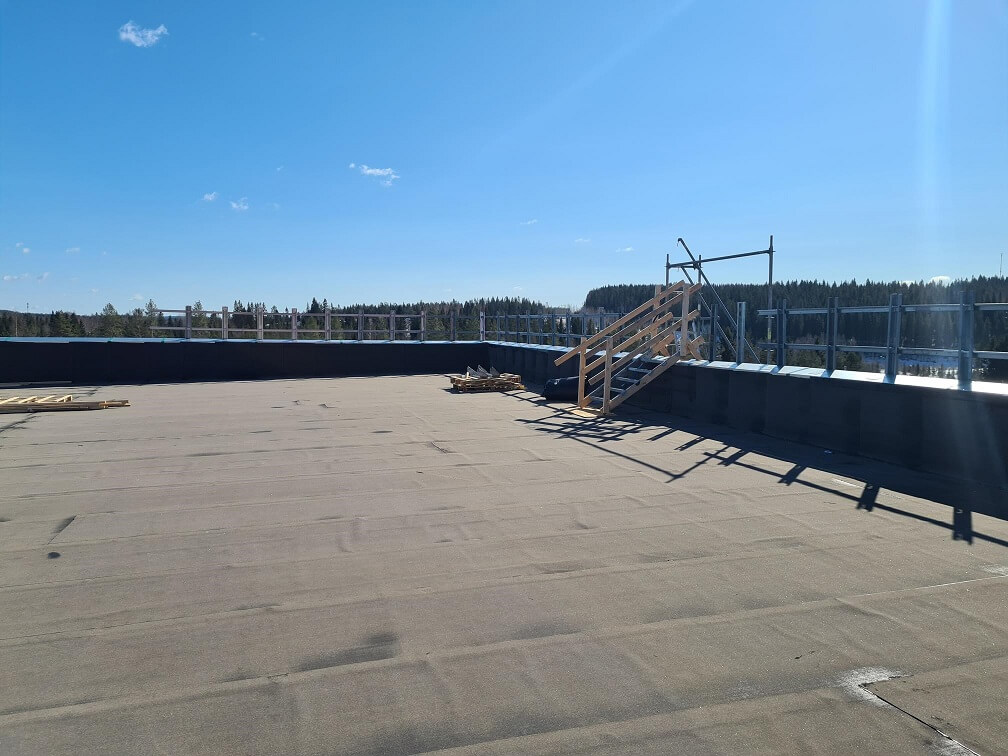

Tällä viikolla hallin vesikaton eriste- ja pohjakermiasennukset etenivät IV-konehuoneen toiselle puolelle. Hallin eriste- ja pohjakermiasennuksista on nyt n. 65 % tehty.

PVP-elementtiasennuksia jatkettiin katon IV-konehuoneen seiniin.

Hallin sisäpuolella talotekniikka-asennukset on saatu hyvälle alulle. Tänään katselmoitiin sadevesiviemäreiden, lämpölinjojen ja paineilmaputkien malliasennukset yhdessä suunnittelijoiden kanssa.

Työmaa toivottaa kaikille hyvää pääsiäistä!
