Viikkotiedote 18/2021

DBS KOy Jyväskylän Lynx

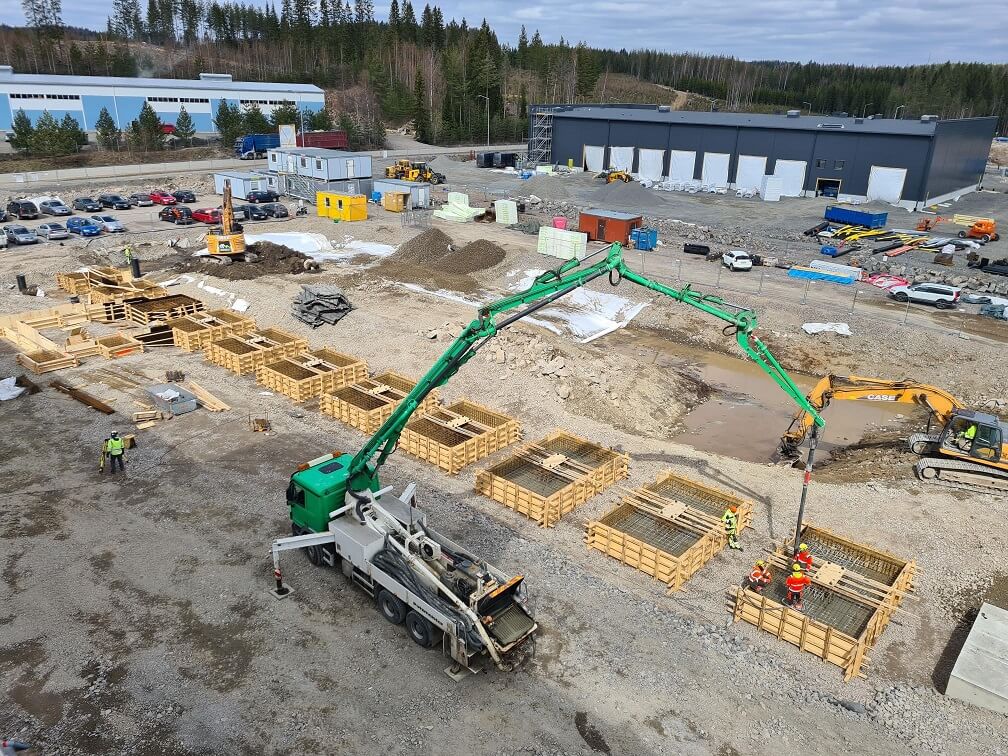

Tällä hetkellä työmaa on täydessä vauhdissa ja töitä tapahtuu paljon samanaikaisesti, kun 2. vaiheen työtkin ovat päässeet kunnolla käyntiin. Tällä viikolla valettiin lisää 2. vaiheen pilarianturoita ja anturapohjien kaivutyöt ovat edenneet 3. hallin pitkälle sivulle.

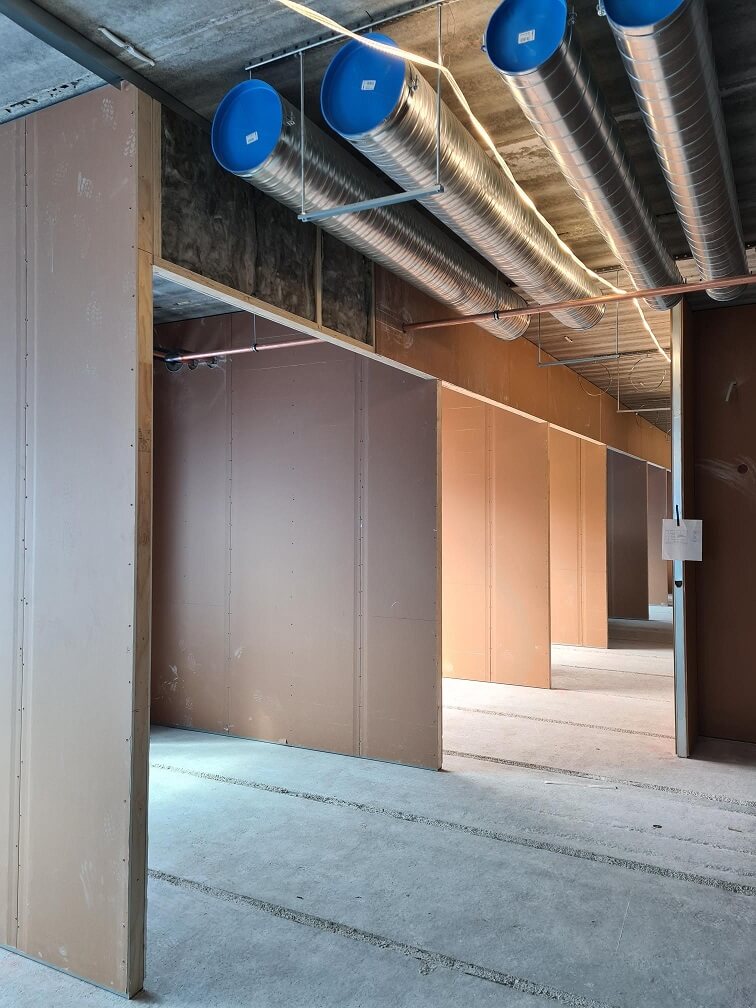

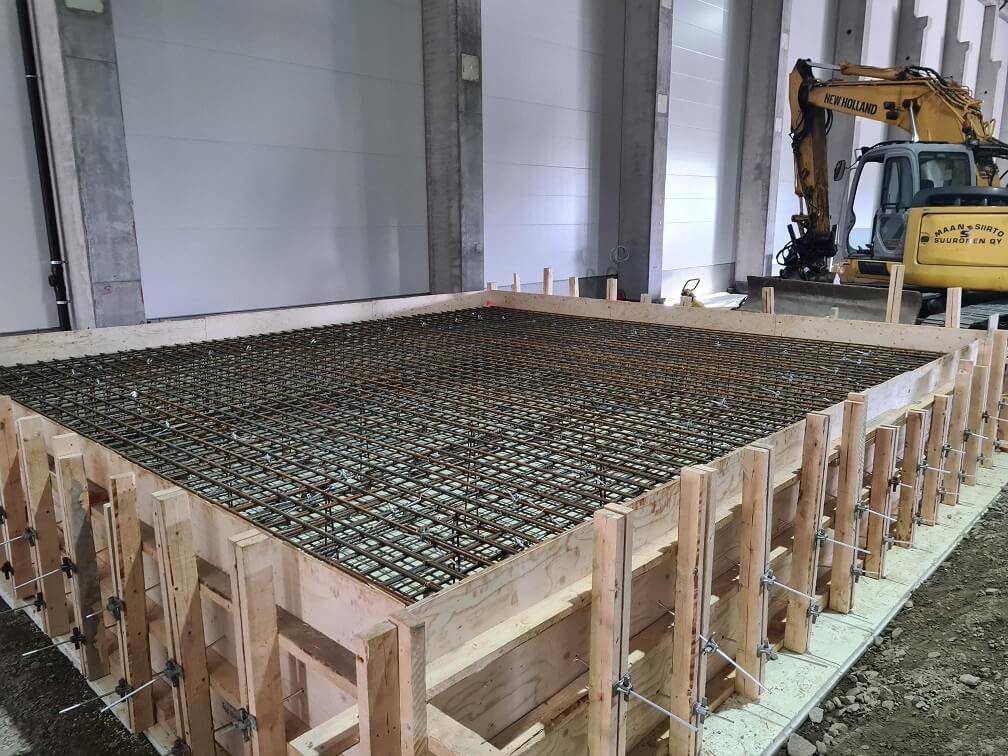

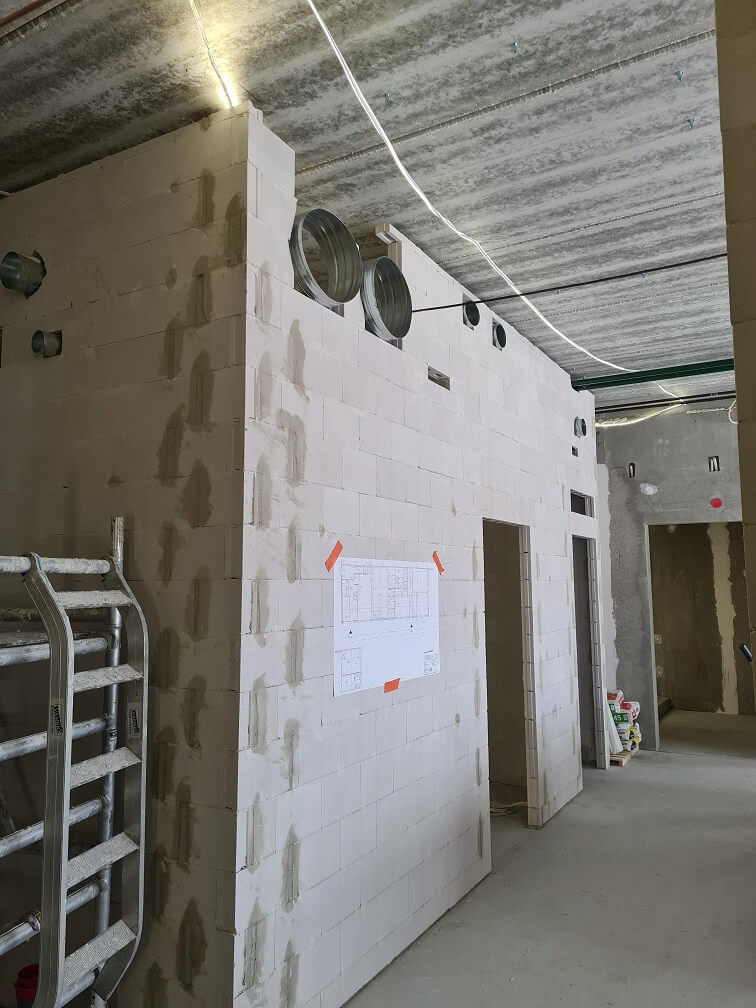

Sisäpuolella halli 1:n laiteperustusten muotti- ja raudoitustyöt jatkuivat ja ensi viikolla valetaan taas muutama laiteperustus.  Hallin maanvaraisen lattian alustäyttö- ja eristystyöt ovat myös lähteneet käyntiin. Toimisto-osalla on tehty väliseinätöitä; kevyet väliseinät ovat 2. kerroksessa pääosin valmiit ja 1. kerroksen muuratuista väliseinistä on n. 2/3 tehty.

Vesikattotöitä on tehty tällä viikolla IVKH katolla, jonka ohella on asennettu myös halli 1:n katon pintakermiä.
