Viikkotiedote 20/2021
DBS KOy Jyväskylän Lynx

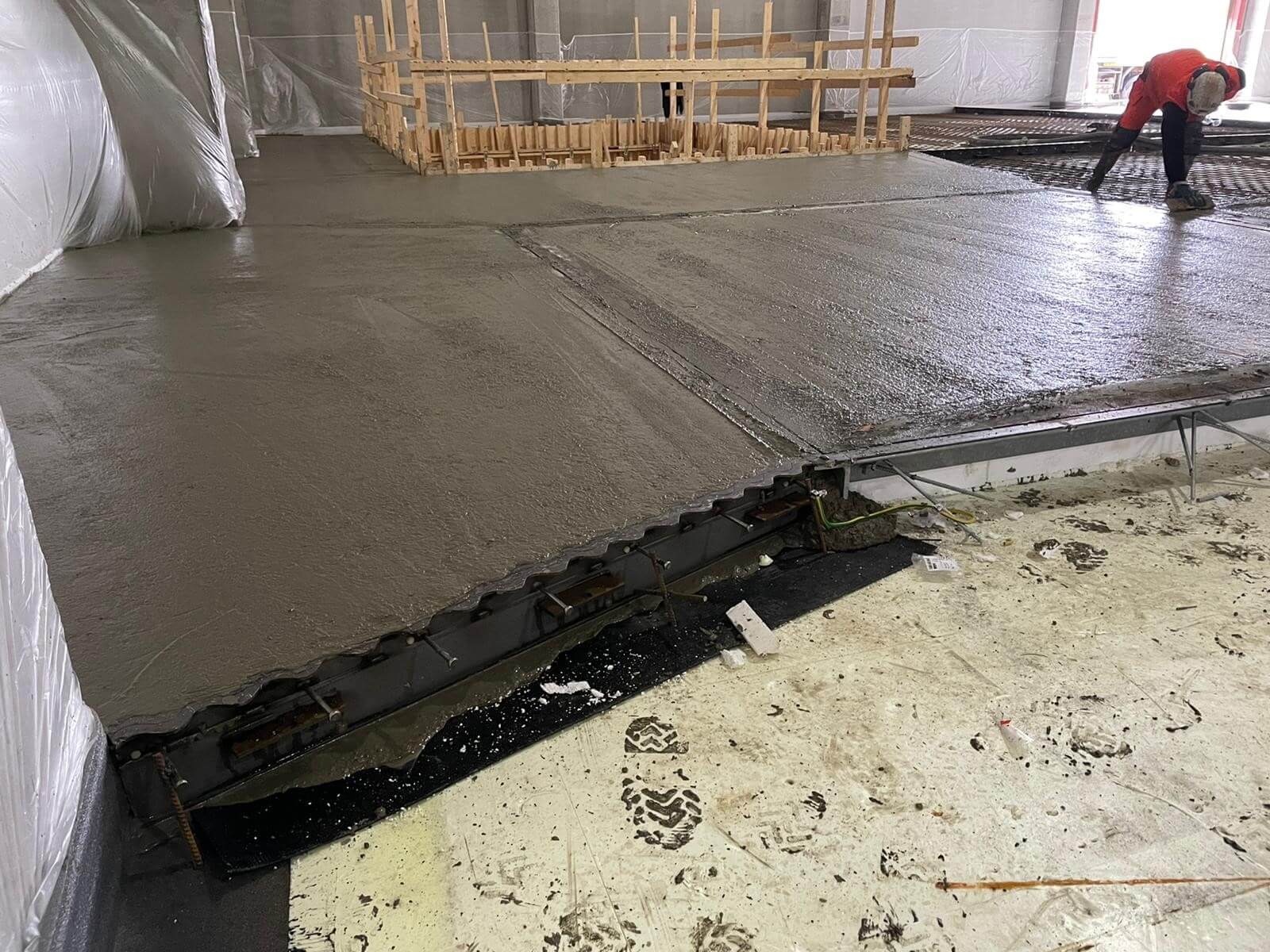

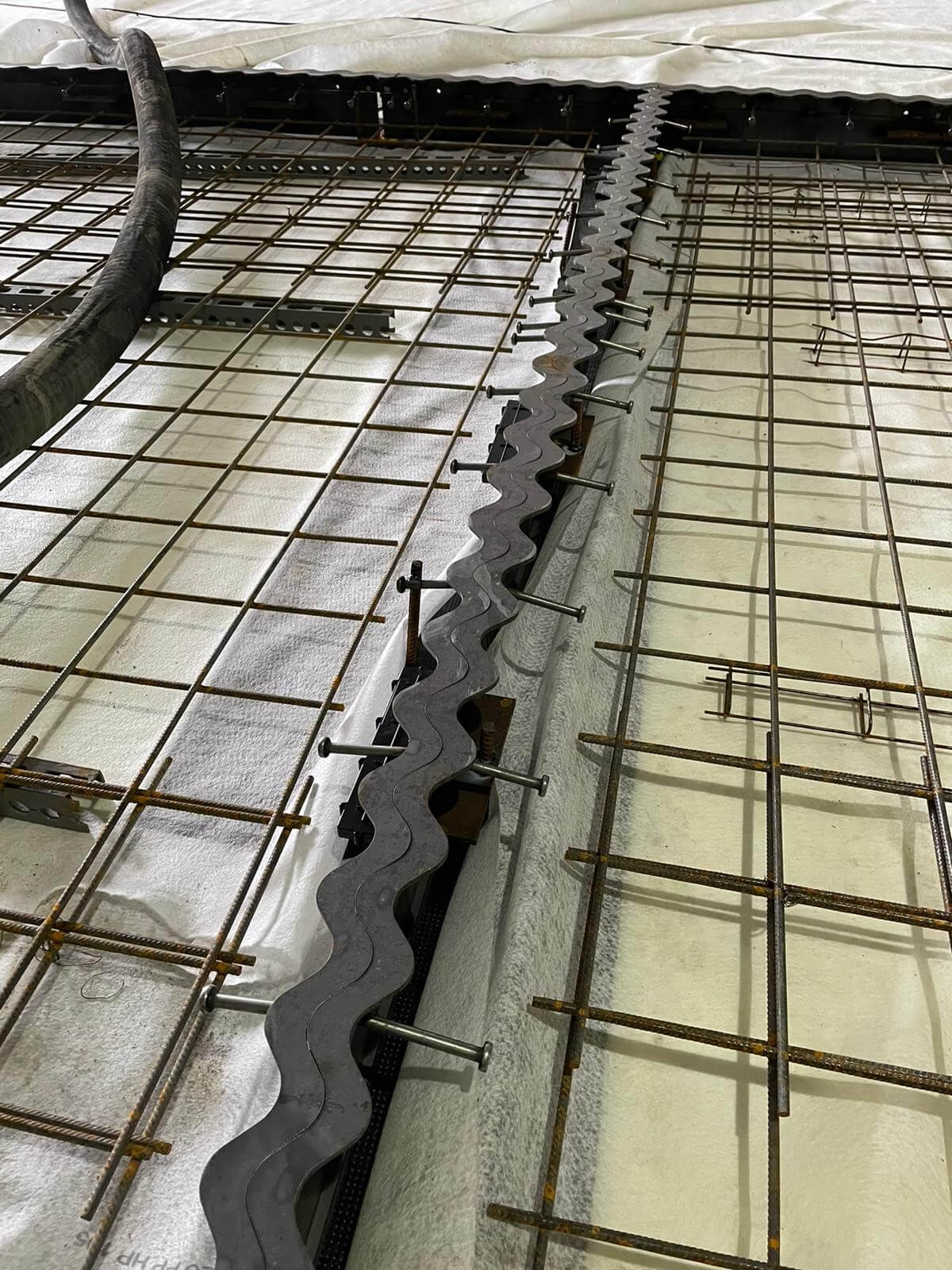

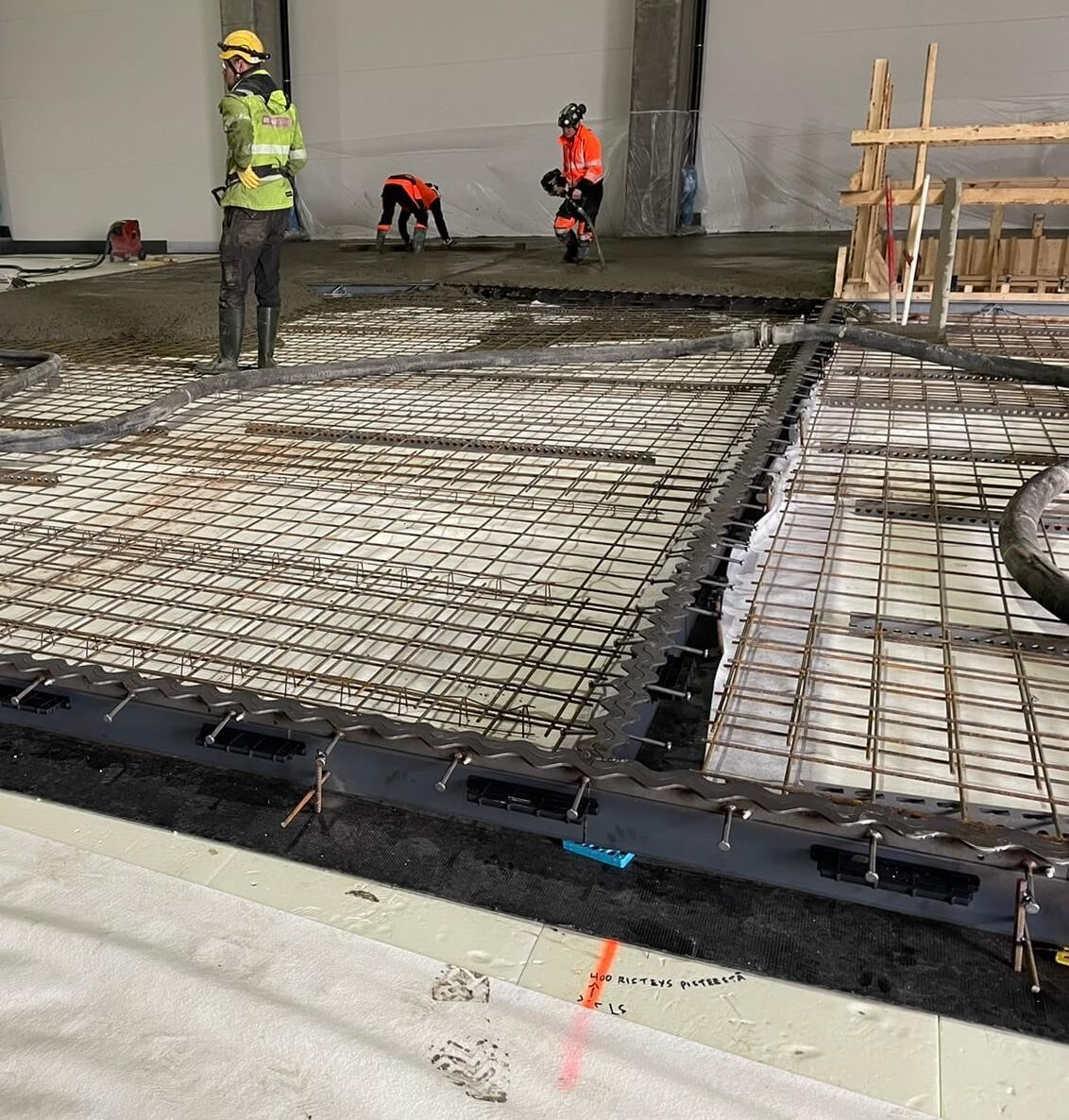

Tällä viikolla valmisteltiin hallin maanvaraisten lattioiden valua. Tänään valettiin ensimmäinen valulohko hallin Härkökujan puoleisessa päädyssä. Lattiat valetaan kuitubetonilla, kuvissa näkyvät raudoitusverkot asennetaan painavien koneiden haalausreiteille lisäraudoitukseksi. Lattiat on jaettu useaan lohkoon liikuntasaumaraudoitteilla. Hallien maanvaraiset lattiat ovat ehkä työmaan haastavin työvaihe tasaisuusvaatimusten ja monimutkaisen detaljiikan takia. Työvaiheen toteutuksen suunnitteluun onkin nyt työmaalla panostettu, jotta työvaihe saadaan onnistuneesti tehtyä.
2. vaiheen perustustyöt etenivät tällä viikolla ja ovat aikataulussa, pilarianturoita valettiin halli 3:n toisessa päädyssä sekä pitkällä sivulla (A-moduulilinjalla).
Toimisto-osalla saatiin muuraustyöt valmiiksi. Seinien ruiskutasoitetyöt sekä pohjamaalaukset alkoivat maanantaina toimiston 2. kerroksessa.
