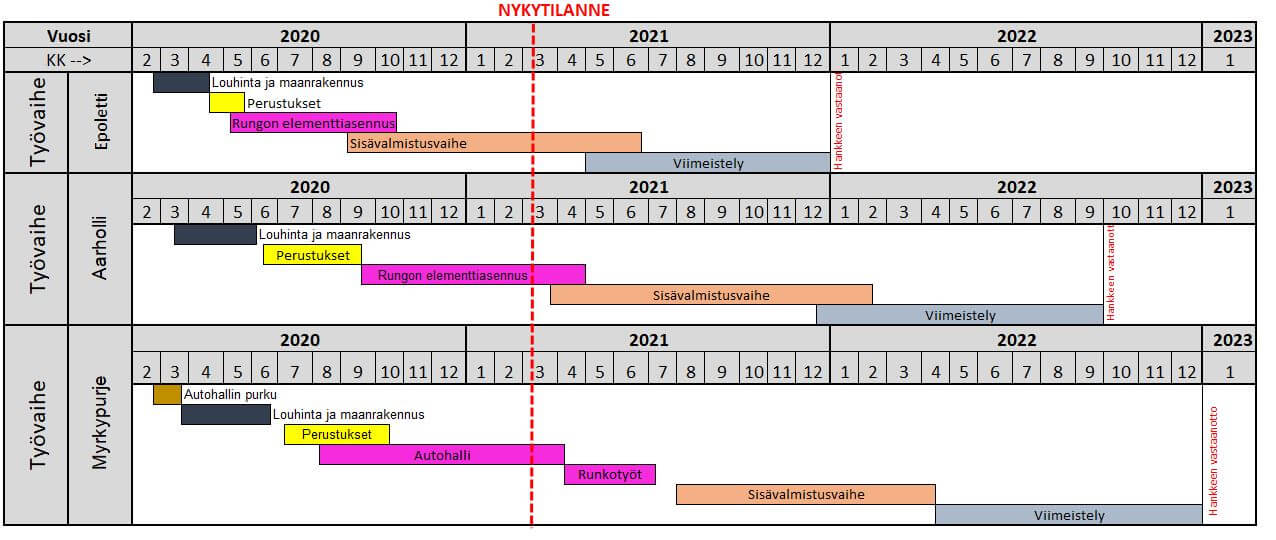

Viikkotiedote vk 10/2021
EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-työt
- Tasoitetyöt 9.-10. krs
- Maalaustyöt 7.-8. krs
- Kiintokalusteiden asennus 5.-6. krs
- KPH laatoitukset 3.-4. krs
- Parkettiasennus 2.-3. krs
- Käytävien alakatot
Valmiit työvaiheet
- Kevyet väliseinät
AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- 9. krs onteloiden asennus
- Kattoterassityöt
MYRSKYPURJE
Käynnissä olevat työvaiheet
- Elementtiasennus 1. krs
- 1. krs pv-seinät
- Autohallin pv-portaat
Työturvallisuus
RAK1 TR-mittauksen tulos oli 97,9 %.

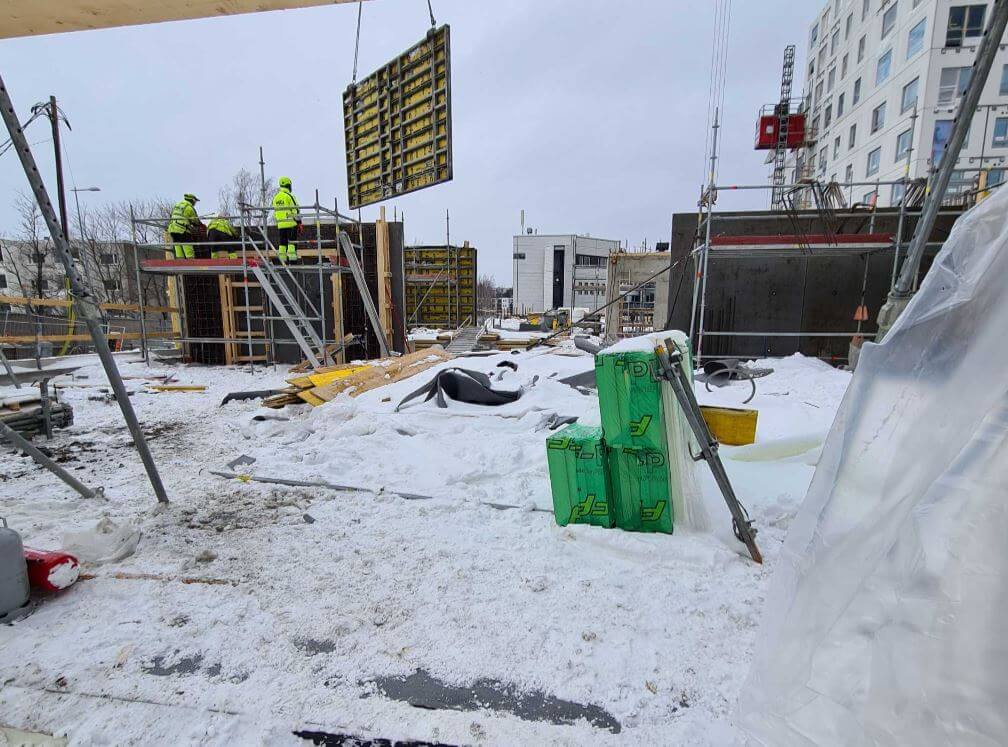

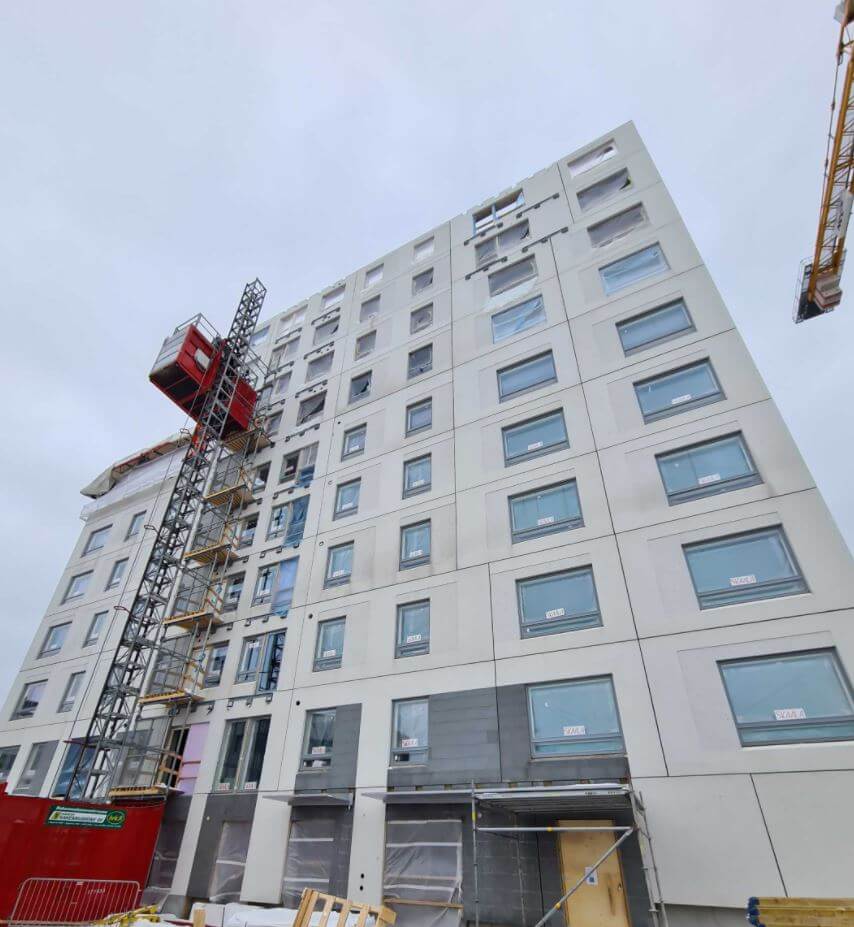

RAK2 Ulkoinen TR-mittauksen tulos oli 96,8 %.
RAK3 Ulkoinen TR-mittauksen tulos oli 93,8 %.
