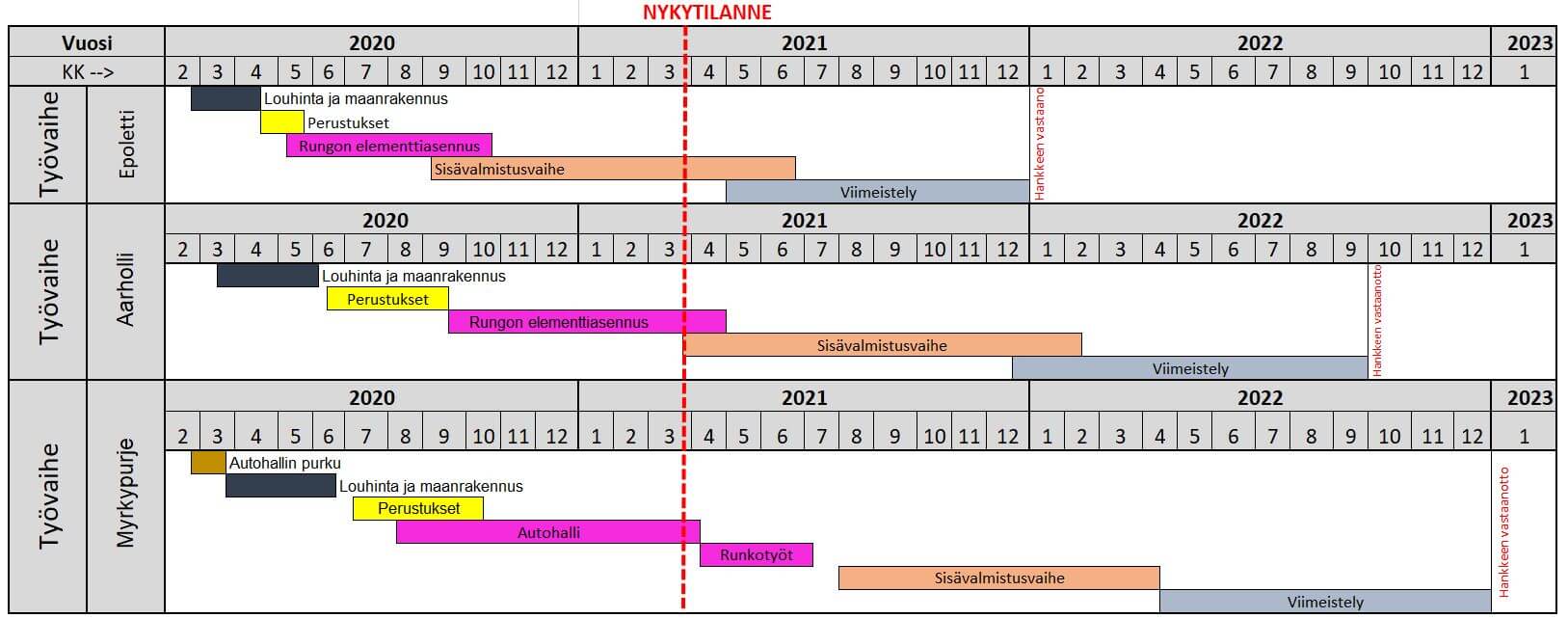

Viikkotiedote vk 12/2021
EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-työt
- Tasoitetyöt 10.-11. krs
- Maalaustyöt 9. krs
- Kiintokalusteiden asennus 7. krs

- KPH laatoitukset 1.,3. ja 4. krs
- KPH alakatot 2. krs
- Parkettiasennus 1.-3. krs
- Väliovet 1.-3. krs
- Käytävien alakatot

AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- 10. krs ontelosaumavalu
- Kattoterassin teknikka-arkkujen teko

MYRSKYPURJE

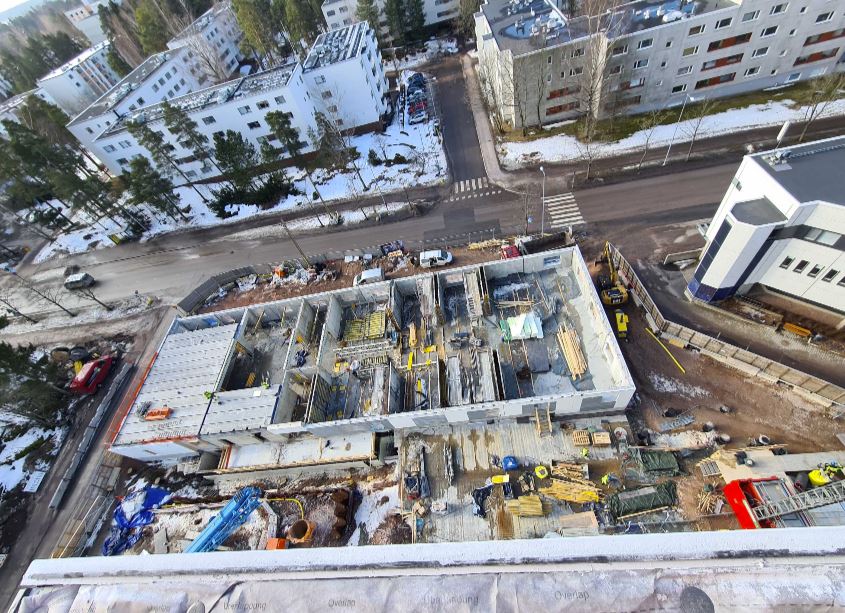

Käynnissä olevat työvaiheet
- Elementtiasennus 1. krs kehäseinät + ontelot

Työturvallisuus
RAK1 TR-mittauksen tulos oli 95,7 %.
RAK2 TR-mittauksen tulos oli 97,7 %.
RAK3 TR-mittauksen tulos oli 90,5 %.
