Viikkotiedote vk 16/2021
Viikon 16 videokuulumiset!

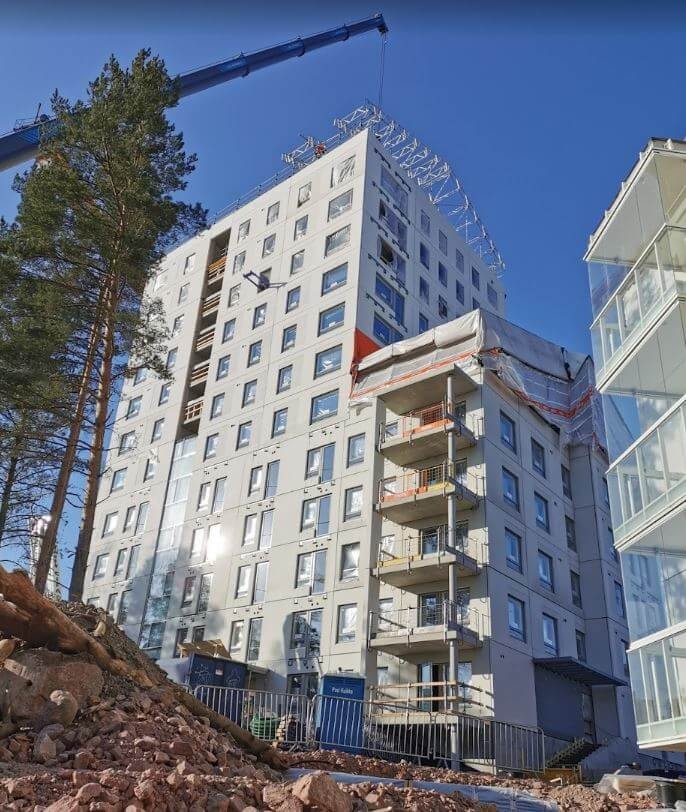

EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-työt
- Maalaustyöt yleiset tilat

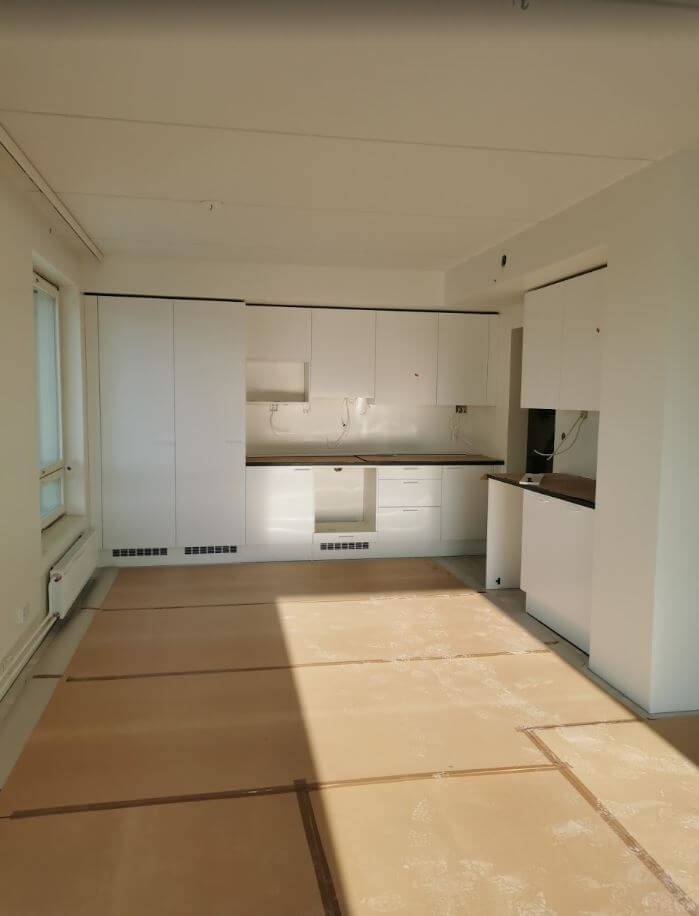

- Kiintokalusteiden asennus 11. krs
- Keittiöiden välitilalaatoitus 1.-6. krs
- Kodinkoneasennus 3. ja 4. krs
- KPH laatoitukset 1. ja 5. krs
- KPH alakatot 3. krs
- Parkettiasennus 5. ja 6. krs
- Väliovet 4. ja 5. krs
- Parvekelasitusten asennus

AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kipsilevytyöt 1-puoli 4. krs
- Kipsilevyt tuplaus+ak 3. krs
- Pintabetonilattioiden valuvalmistelut 1. krs
- Kaatovaluvalmistelut 10.-12. krs
- Sääsuojan asennus
Alkavat työvaiheet
- Kattoterassin huopatyöt
- Tasoitetyöt 2. krs vk 17
- Ikkuna-asennus 10. krs vk 18

MYRSKYPURJE
Käynnissä olevat työvaiheet

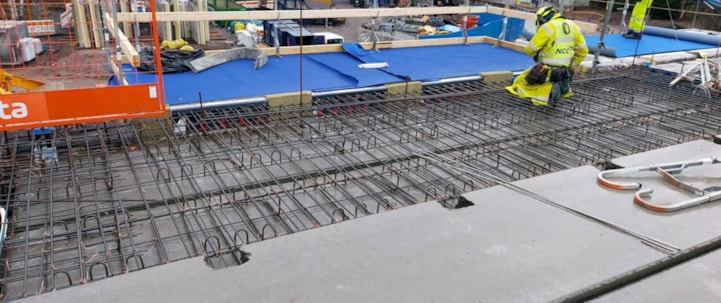

- Holvikenttävalu 2. krs
- Autohallin LVIS-työt
Alkavat työvaiheet
- Ulkoseinäelementtiasennus 3. krs vk 17

Työturvallisuus vk 16
- RAK1 TR-mittauksen ulkoinen tulos oli 98,1 %.
- RAK2 TR-mittauksen ulkoinen tulos oli 99,2 %.
- RAK3 TR-mittauksen ulkoinen tulos oli 92,7 %

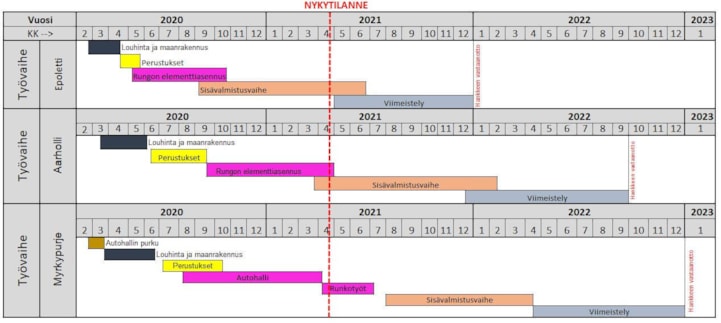

Aikataulutilanne
