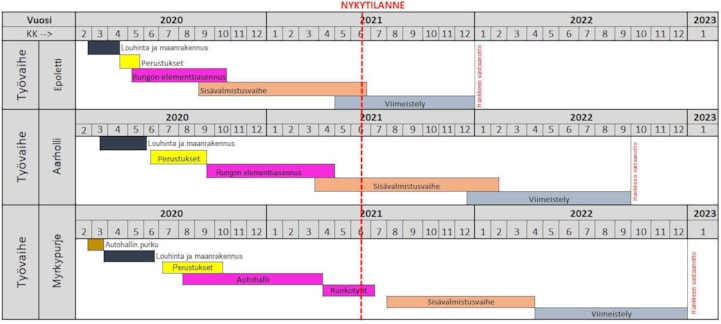

Viikkotiedote vk 24/2021
Mikä biisi soi vastaavan mestarimme päässä?
EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kodinkoneasennus 10.-12. krs
- KPH vesikalusteiden asennus 1.-4. krs
- KPH laatoitus 11.-12. krs
- Parkettiasennus 10. krs
- Käytävien alakatot kellarikerros
- Käytävien mattotyöt 5.-12. krs
- Epoletin ja hoivan välisen alueen luiskan ja muurien teko
- Lopullisen sähkön kytkentä

AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kipsilevyt tuplaus+alakatot 1. krs
- Tasoitetyöt 5. krs
- Maalaustyöt 4. krs
- Kalusteasennus 3. krs
- Hissiasennus
- Loput parvekeovet ja -ikkunat
- TUP asennus

MYRSKYPURJE
Käynnissä olevat työvaiheet
- Sääsuojan asennus
- Asuinkerrosten LVIS-työt
- Ikkuna-asennus 5.krs
- Autohallin LVIS-työt
Valmistuneet työvaiheet
- Runko ylhäällä!

Työturvallisuus vk 24

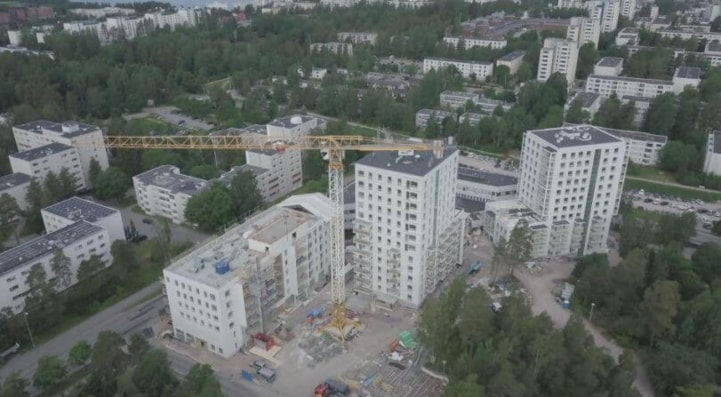

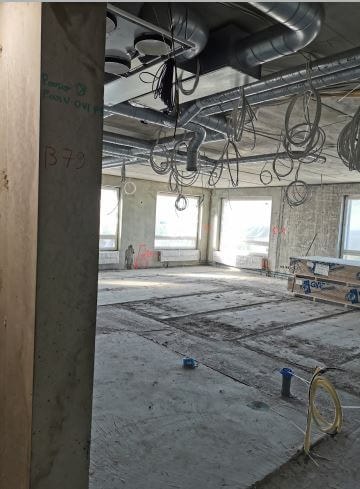

- RAK1 TR-mittauksen tulos oli 96,6 %.

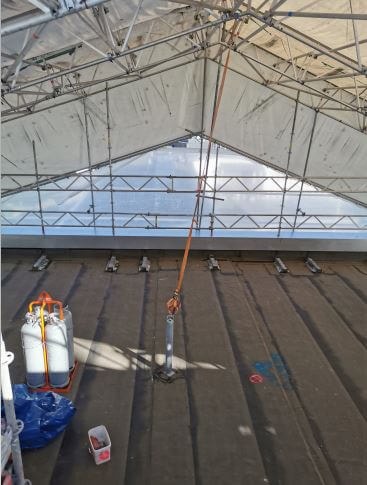

- RAK2 TR-mittauksen tulos oli 97,6 %.
- RAK3 TR-mittauksen ulkoinen tulos oli 97,3 %
