Viikkotiedote vk 25/2021
Epoletti
Käynnissä olevat työvaiheet
- LVIS-työt
- pintakromit
- lopullinen sähkö
- kodinkoneiden kytkentä
- ryhmäkeskusten kytkentä
- Kodinkoneasennus 10.-12. krs
- KPH vesikalusteiden asennus 1.-4. krs
- KPH laatoitus 11. krs
- KPH alakattopanelointi 6.-8. krs
- Parkettiasennus 10. krs
- Käytävien alakatot kellarikerros
- Käytävien mattotyöt 5.-12. krs
- Epoletin ja hoivan välisen alueen luiskan ja muurien teko

AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kipsilevyt 1-puoli 7. krs
- Kipsilevyt tuplaus+alakatot 1. krs
- Tasoitetyöt 1. krs
- Maalaustyöt 5. krs
- Kalusteasennus 3. krs
- TUP asennus
Valmistuneet työvaiheet
- Hissin asennus

MYRSKYPURJE
Käynnissä olevat työvaiheet
- Sääsuojan asennus vk 25 aikana
- Asuinkerrosten LVIS-työt
- Vesikaton LVI-asennukset
- Autohallin LVIS-työt
- Ikkuna-asennus 6.krs
- Metalliulko-ovien asennus
Työturvallisuus vk 25

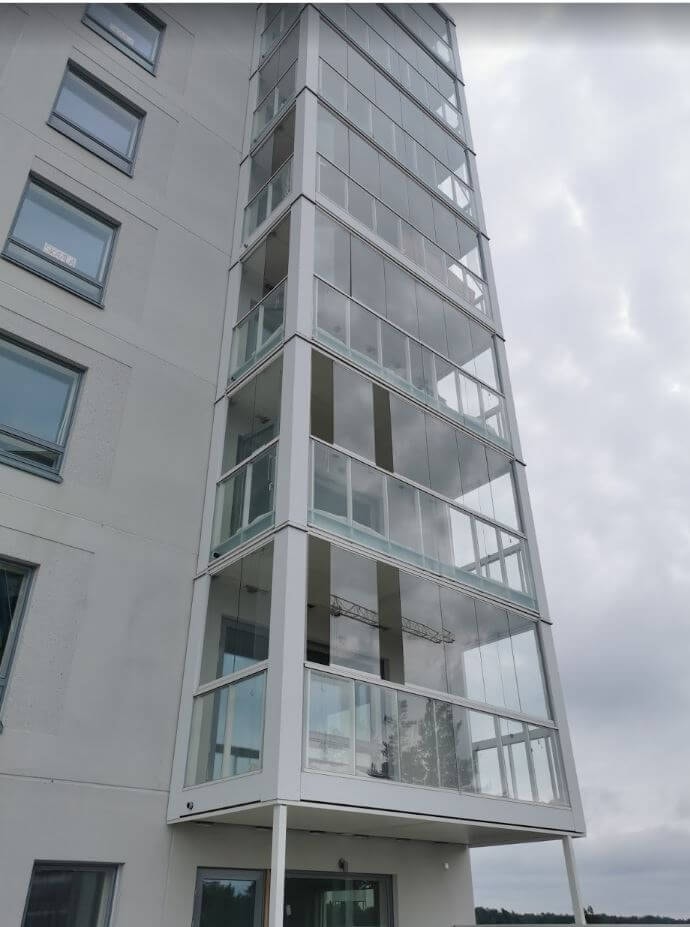

- RAK1 TR-mittauksen tulos oli 96,98 %

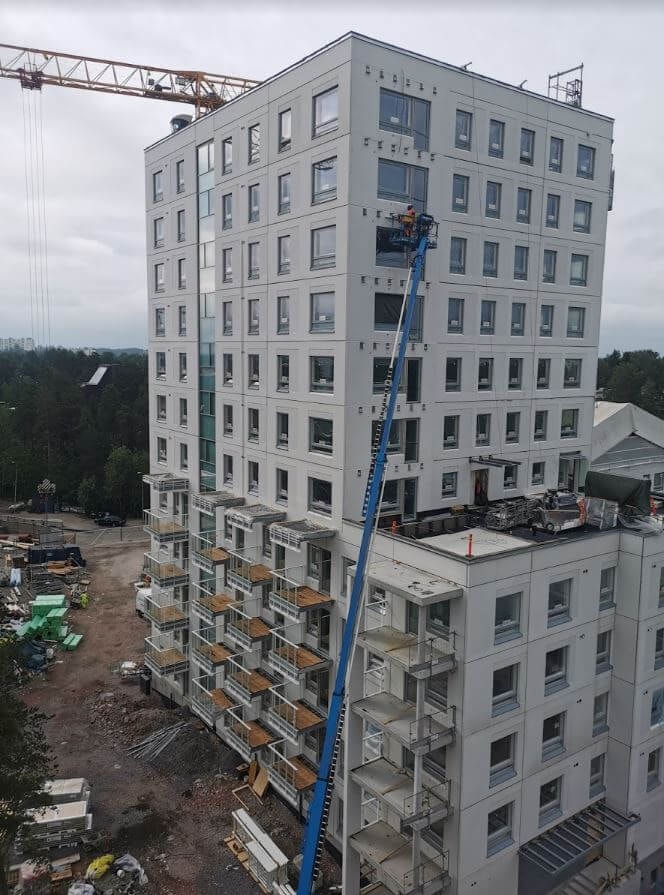

- RAK2 TR-mittauksen tulos oli 98,36 %
- RAK3 TR-mittauksen ulkoinen tulos oli 97,87 %
