Viikkotiedote vk 32/2021
Ankkurin työmaatoimiston esittely
Videolla Ankkurin työmaan työmaainsinööri Anni Kankare esittelee työmaatoimiston ja antaa pikakatsauksen itse hankkeeseen.

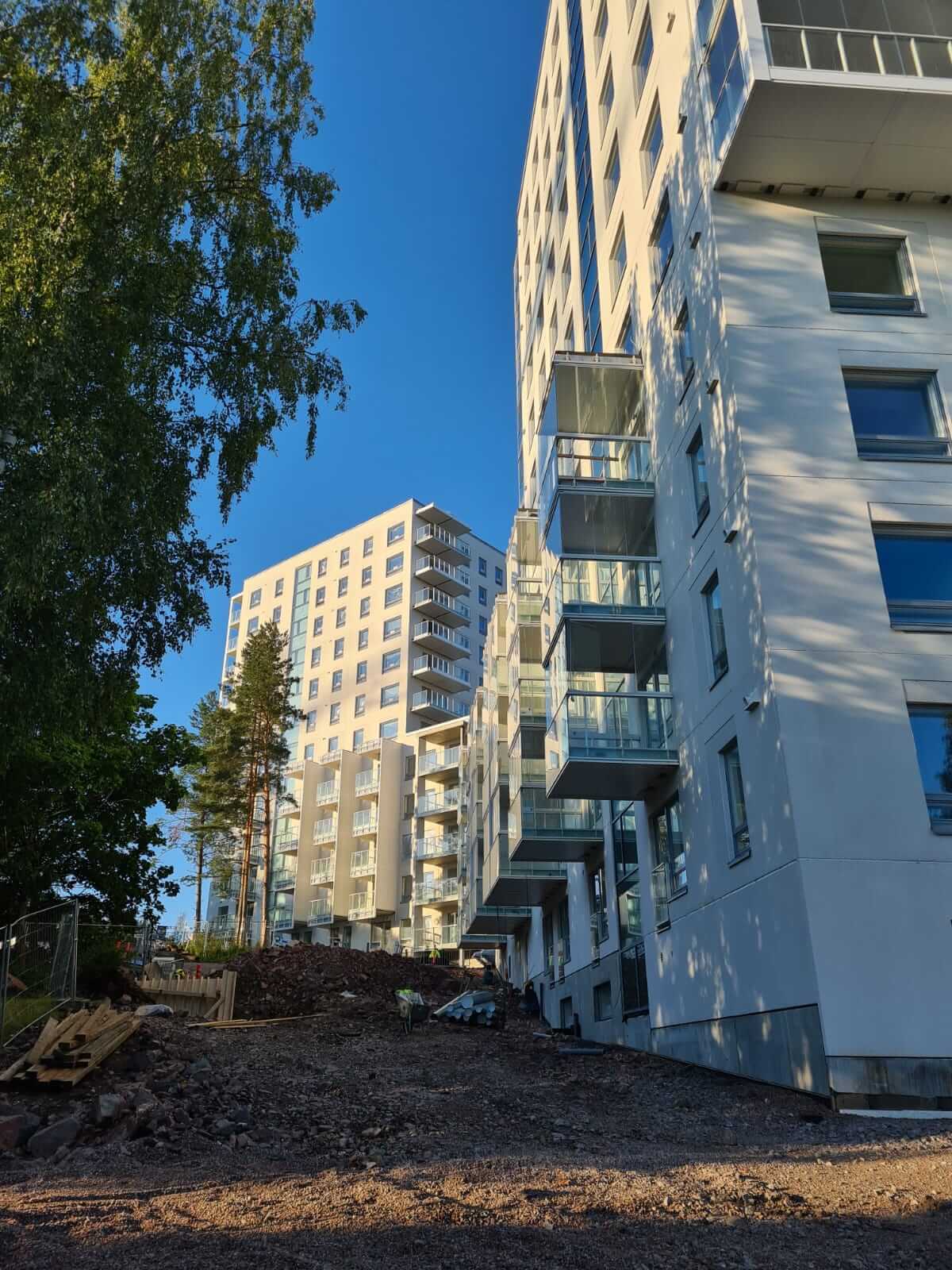

As Oy Espoonlahden EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-kalustuksen viimeistely
- KPH alakattopanelointi 11-12. krs
- Plaaniovien asennus 6-12. krs
- Parvekepellitys
- Pihatyöt
- NCC itselleluovutus
Valmistuneet työvaiheet
- Saunaosaston vedeneristys ja laatoitus

Epoletin itäpuolen kivimuurin raudoitustyöt ovat käynnissä.

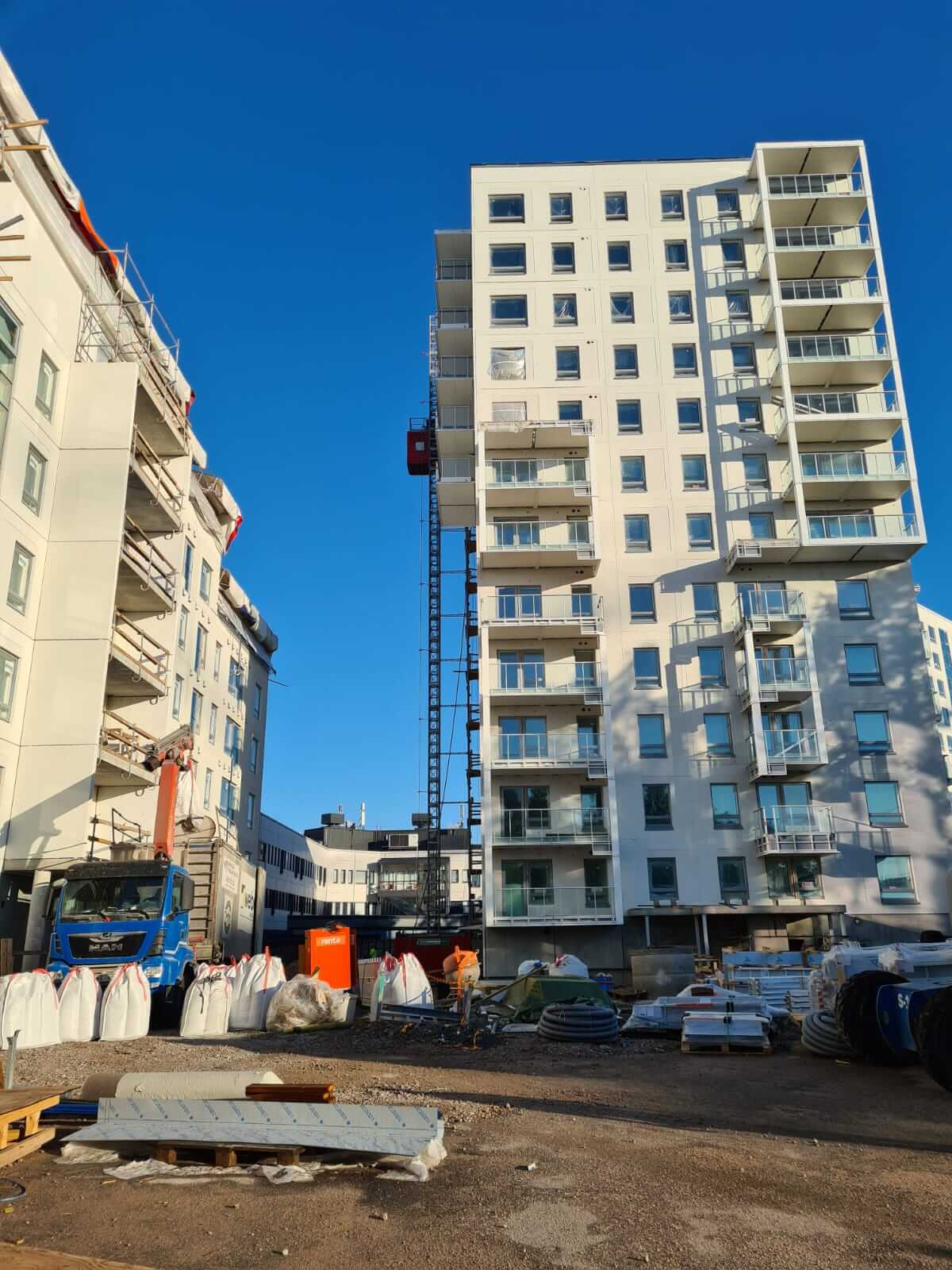

As Oy Espoonlahden AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kipsilevyt ranka+1-puoli 12. krs
- Kipsilevyt tuplaus+alakatot 9+11. krs
- Tasoitetyöt 8. krs
- Maalaustyöt 6. krs
- Laminaattiasennus 1-3. krs
- Laatoitustyöt 1-4. krs
- Kalusteasennus 1. krs
- Julkisivusaumaus
- Plaanopumppaus 12. krs

Aarhollissa on käynnissä plaanopumppaus 12. kerroksessa.

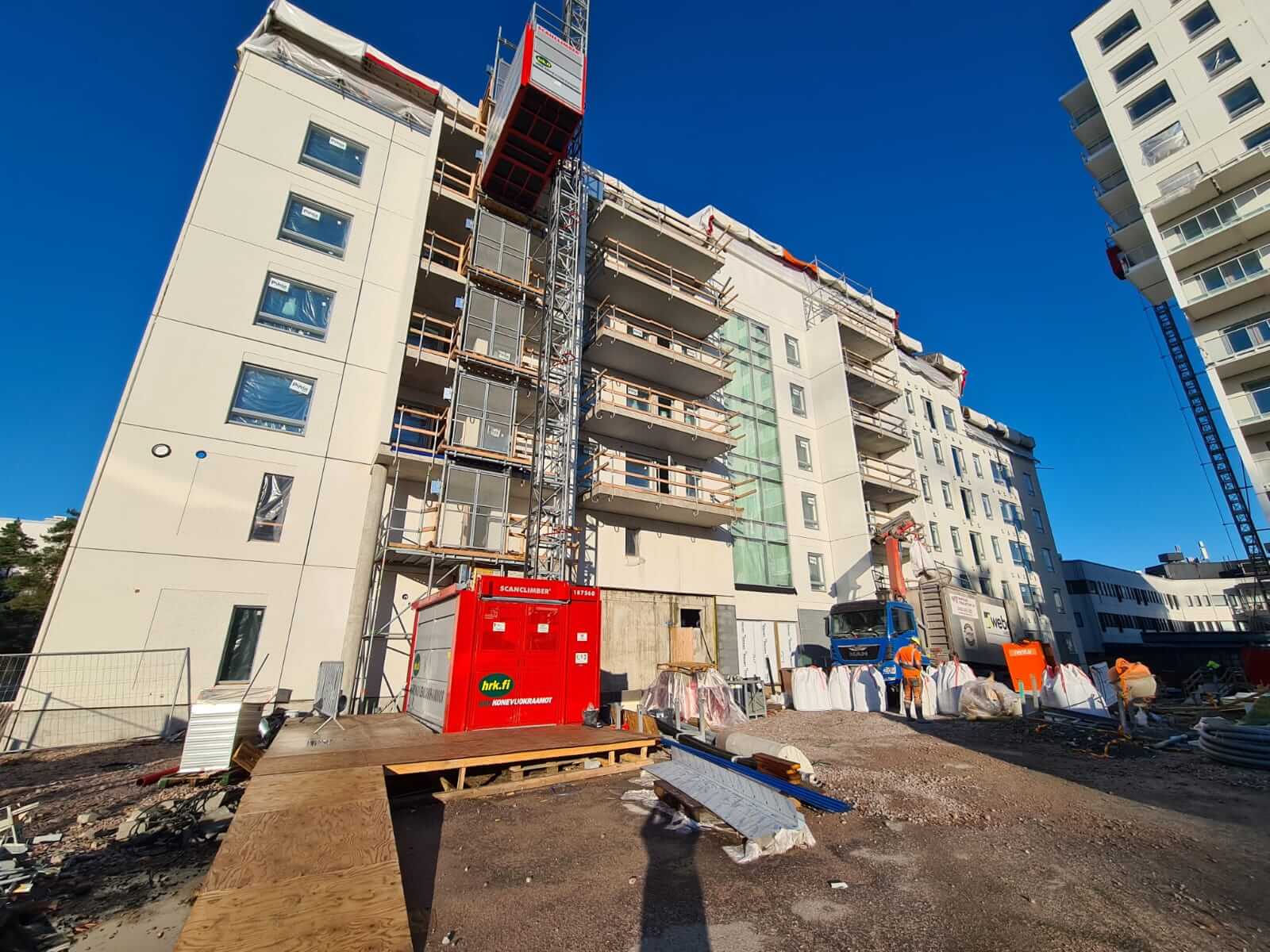

As Oy Espoon MYRSKYPURJE
Käynnissä olevat työvaiheet
- Asuinkerrosten LVIS-työt
- IV-asennukset 4. krs
- Vesijohtoasennukset 4. krs
- Vesikattojen kermityöt
- Plaanopumppaus 2. krs

Myös Myrskypurjeessa pumpataan tänään plaanoa.
Työturvallisuus vk 32
- RAK1 ulkoisen TR-mittauksen tulos oli 98,9 %
- RAK2 ulkoisen TR-mittauksen tulos oli 98,7 %
- RAK3 ulkoisen TR-mittauksen tulos oli 98,3 %

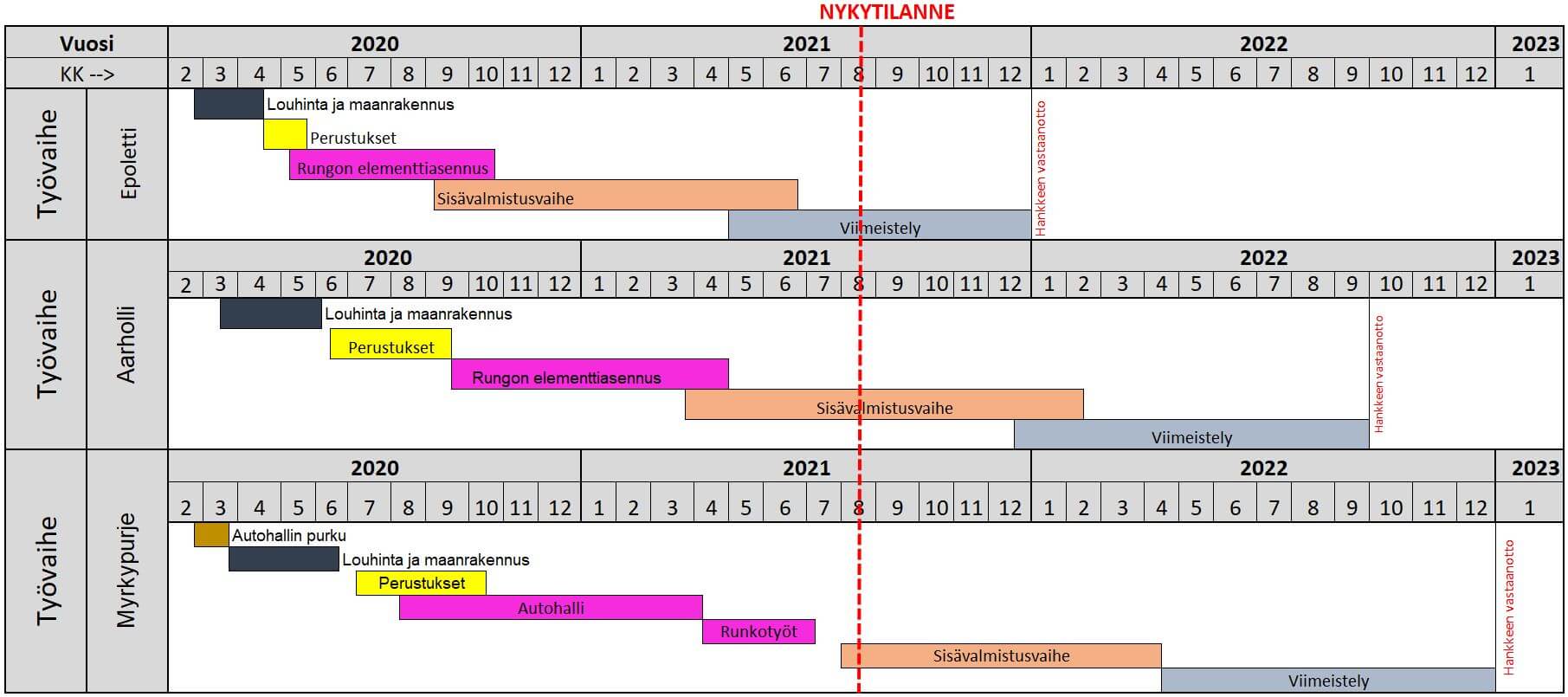

Aikataulutilanne vk 32
