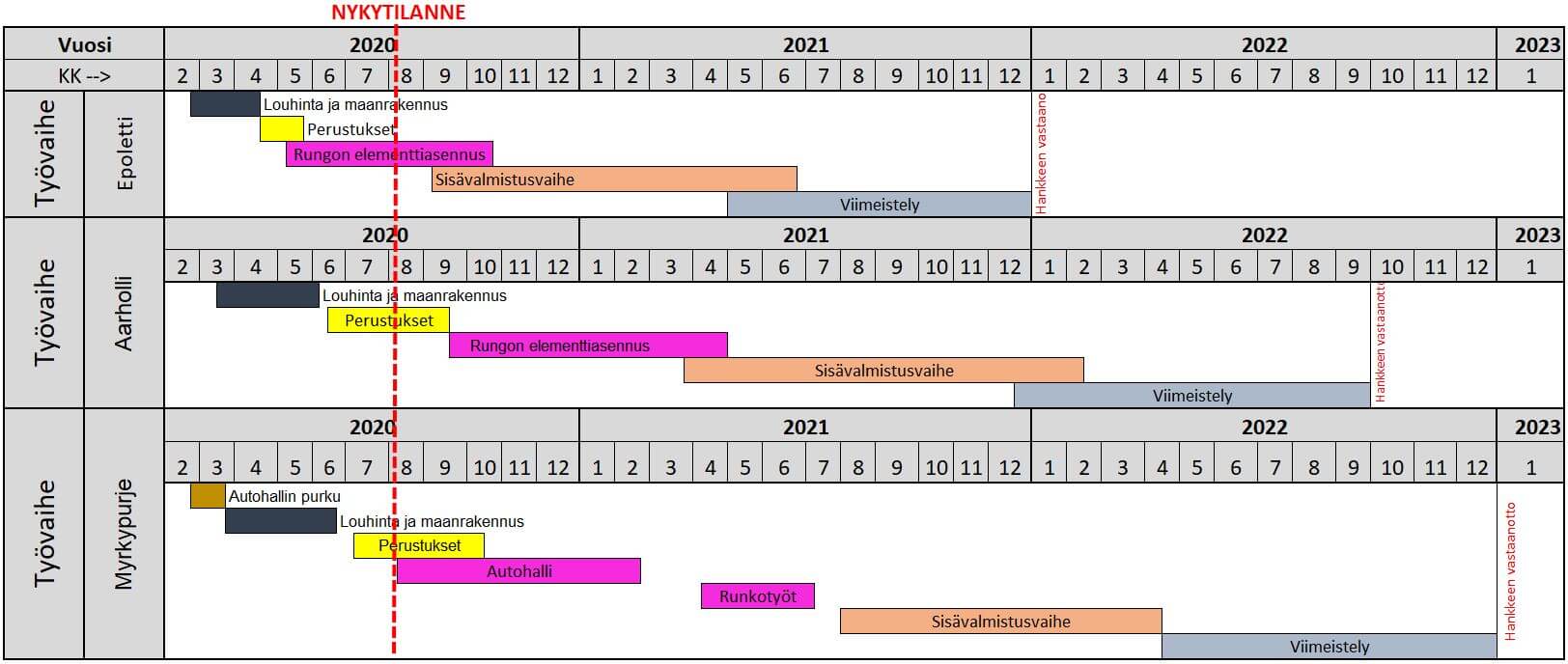

Viikkotiedote vk 32/20
Työmaan kuulumiset
EPOLETTI
Käynnissä olevat työvaiheet

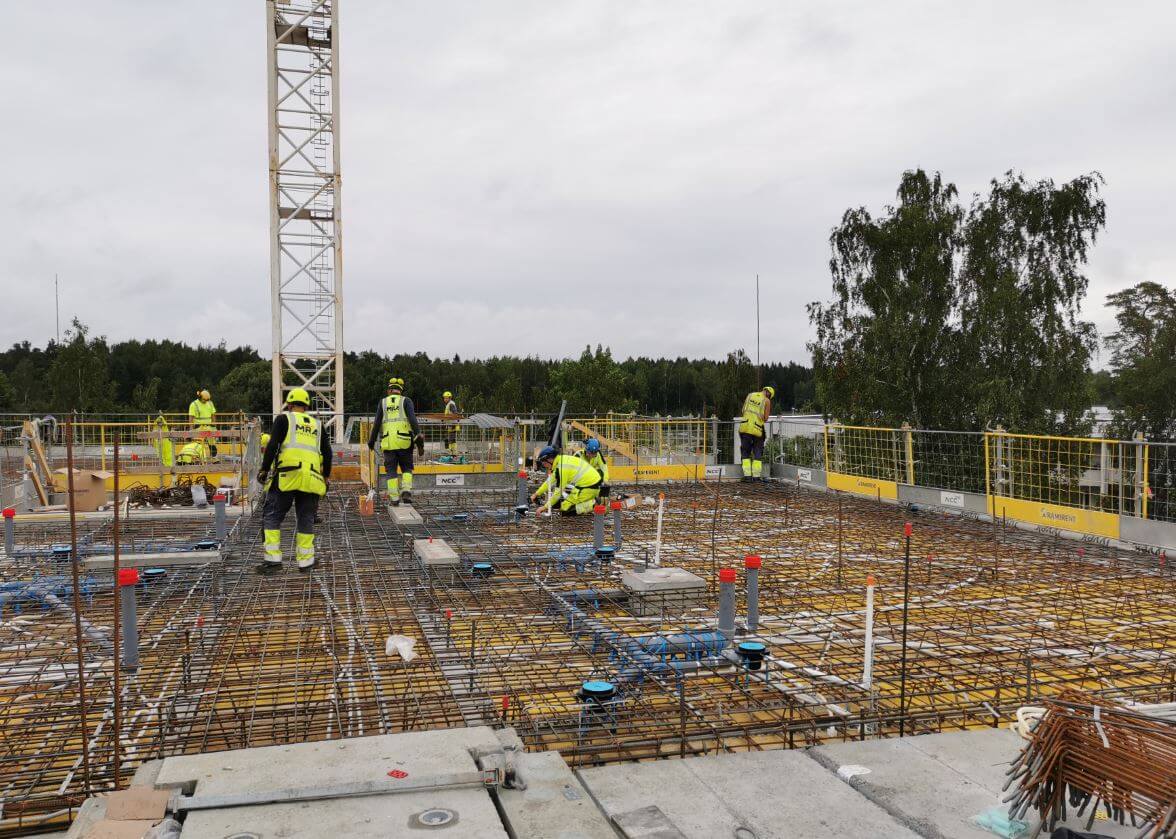

- 3.krs holvivalu

Aarholli
Käynnissä olevat työvaiheet

- Porapaalutus
- -2. krs paikallavaluseinät

MYRSKYPURJE
Käynnissä olevat työvaiheet
- Anturapohjat
- Perustustyöt
Työturvallisuus
RAK1 TR-mittauksen tulos oli 97,5 %.
RAK2/RAK3 MVR-mittauksen tulos oli 98,4 %.
