Viikkotiedote vk 36/20

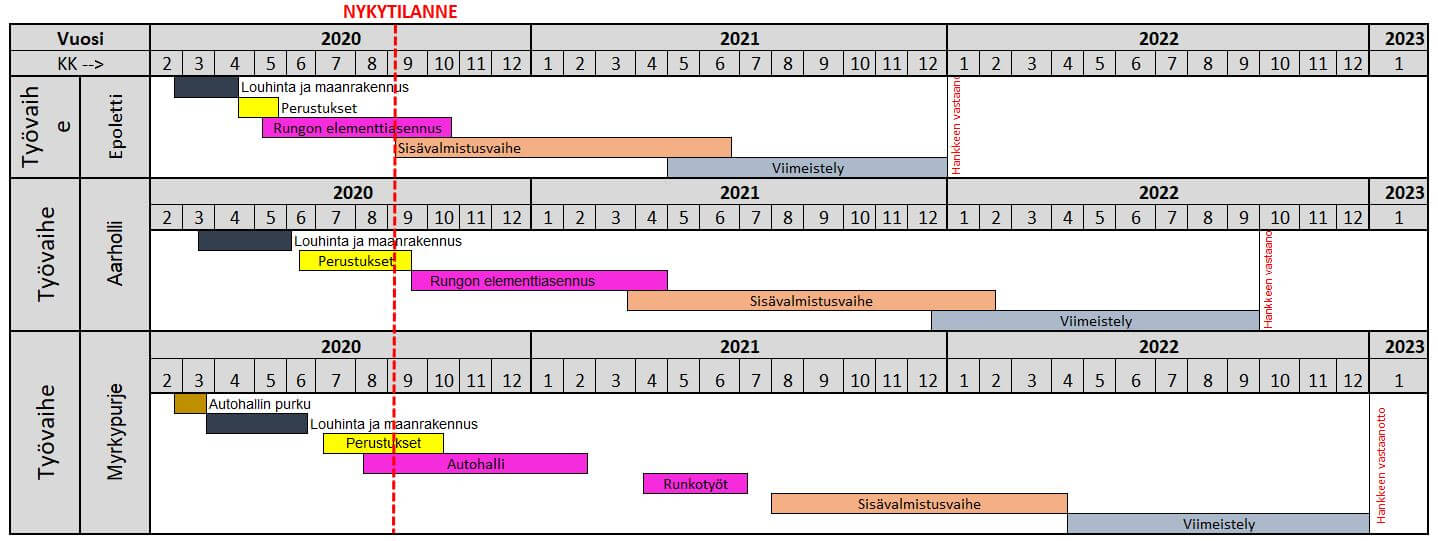

Työmaan kuulumiset
EPOLETTI

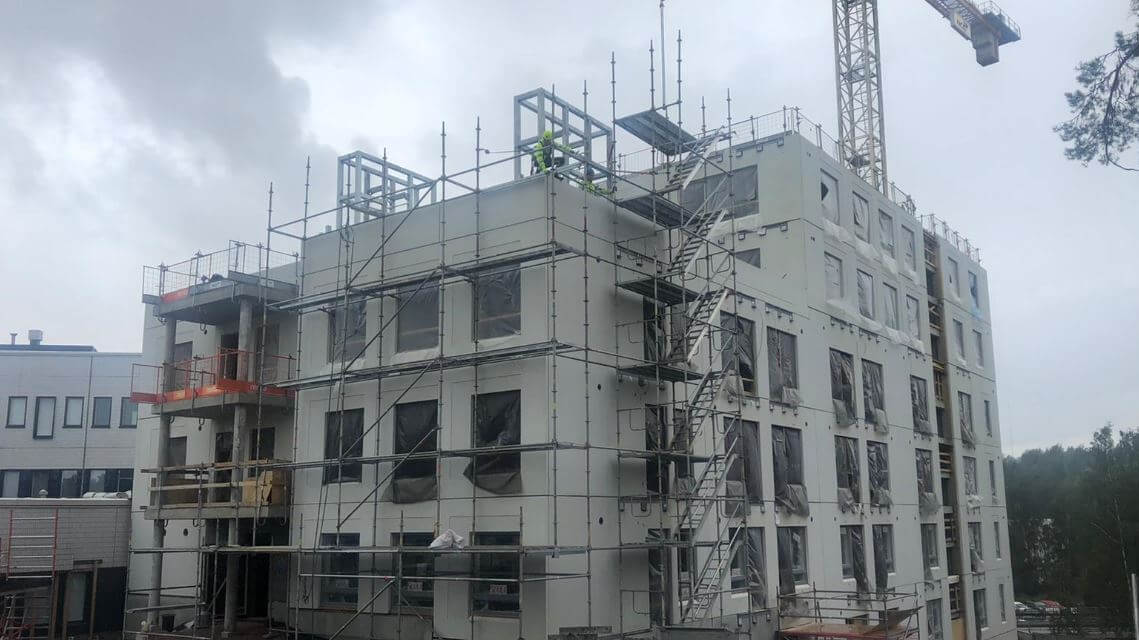

Käynnissä olevat työvaiheet
- 6. krs ontelokentän asennus
- Kattoterassin työt
- LVIS-työt

AARHOLLI

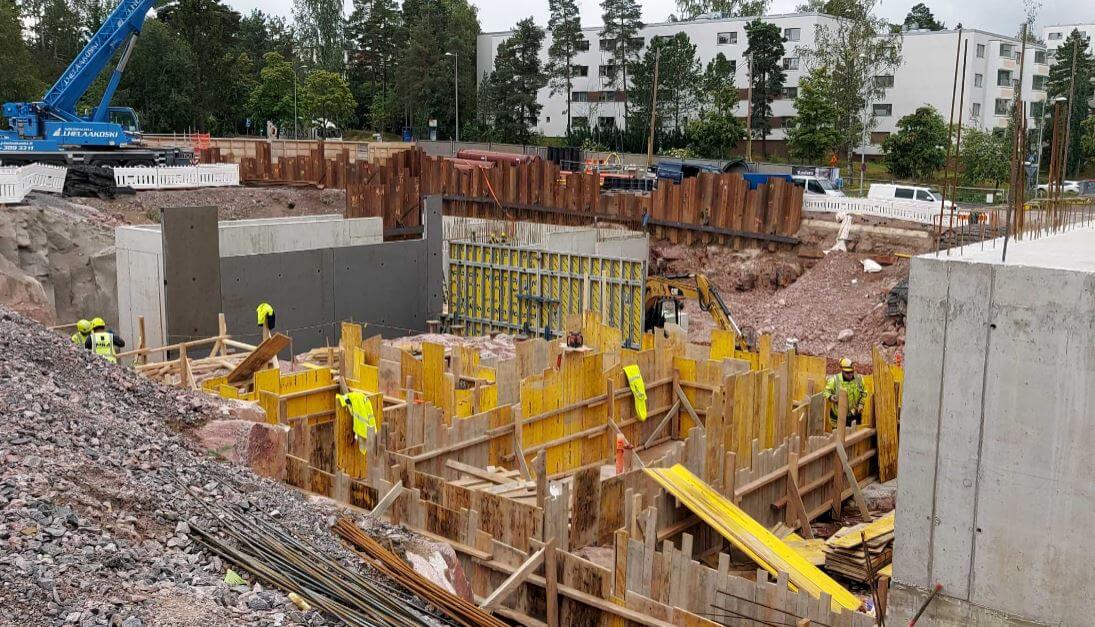

Käynnissä olevat työvaiheet
- Perustustyöt
- Kellarin PV-seinät

MYRSKYPURJE

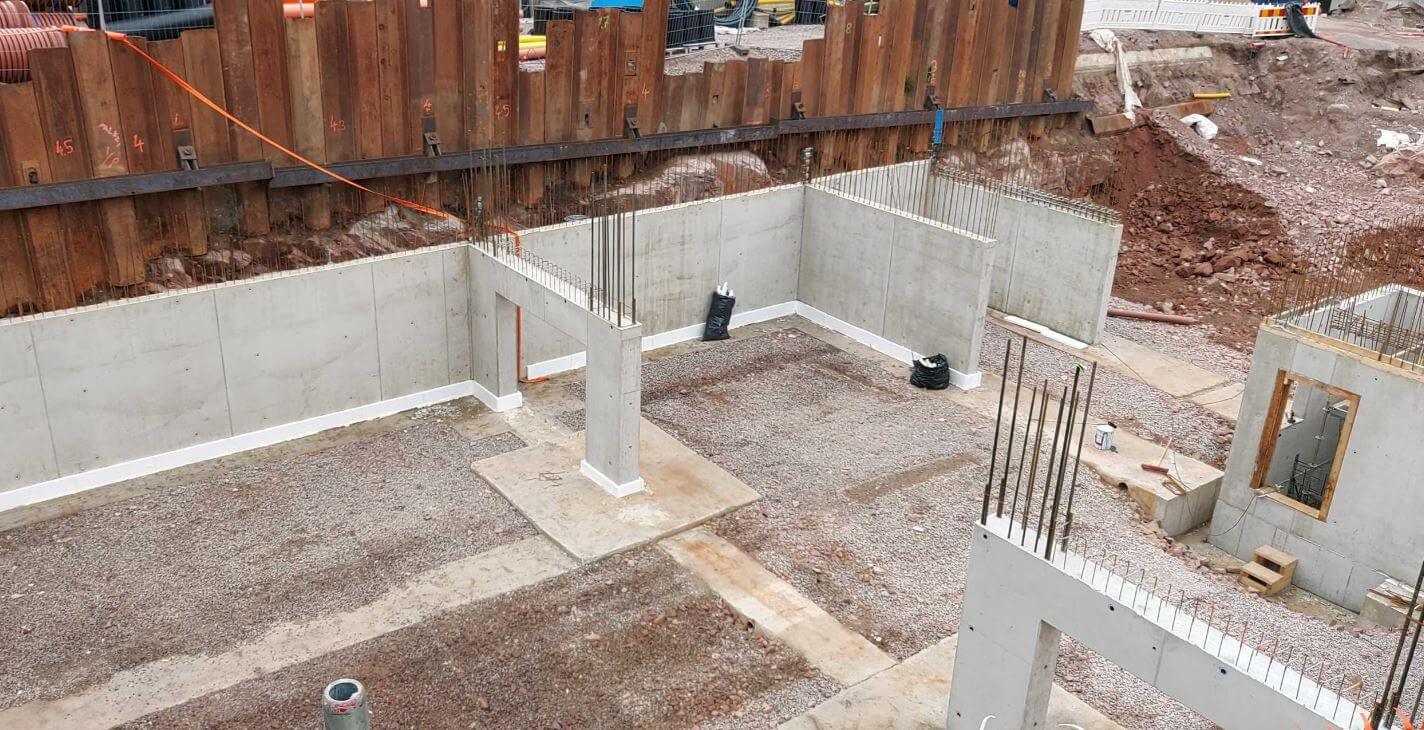

Käynnissä olevat työvaiheet
- Autohallin -2. krs PV-seinät
- Pohjaviemärit
- Anturapohjat
- Perustustyöt

Työturvallisuus
RAK1 TR-mittauksen tulos oli 96,5 %.
RAK2/RAK3 MVR-mittauksen tulos oli 90,9 %.
