Viikkotiedote vk 44/2021

Työviikko ei ole ollut pelkästään syksyisen sateen siivittämä, vaan onneksi aurinkokin on paikoitellen vilahdellut meitä piristämään.
As Oy Espoonlahden EPOLETTI
Käynnissä olevat työvaiheet
- Pihatyöt
- Valvojien ja suunnittelijoiden tarkastukset
- Loppusiivous osa 3
- Viranomaistarkastukset
As Oy Espoonlahden AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- Laminaattiasennus 8. krs
- Laatoitustyöt 10.-12. krs
- Julkisivusaumaus
- Julkisivupellitykset
- Parvekelasitukset
- KPH-varusteasennukset 8.krs

Aarhollin katolta on upeat maisemat myös syksyisinä aamuina.
As Oy Espoon MYRSKYPURJE
Käynnissä olevat työvaiheet
- Asuinkerrosten LVIS-työt
- AH IVKH LVIS-työt
- Kipsilevytyöt 5. krs
- Tasoite- ja maalaustyöt 3. krs
- Julkisivusaumaus
- Parvekelasitus
Työturvallisuus vk 44
- RAK1 TR-mittauksen tulos oli 99,0 %
- RAK2 TR-mittauksen tulos oli 97,4 %
- RAK3 TR-mittauksen tulos oli 97,3 %

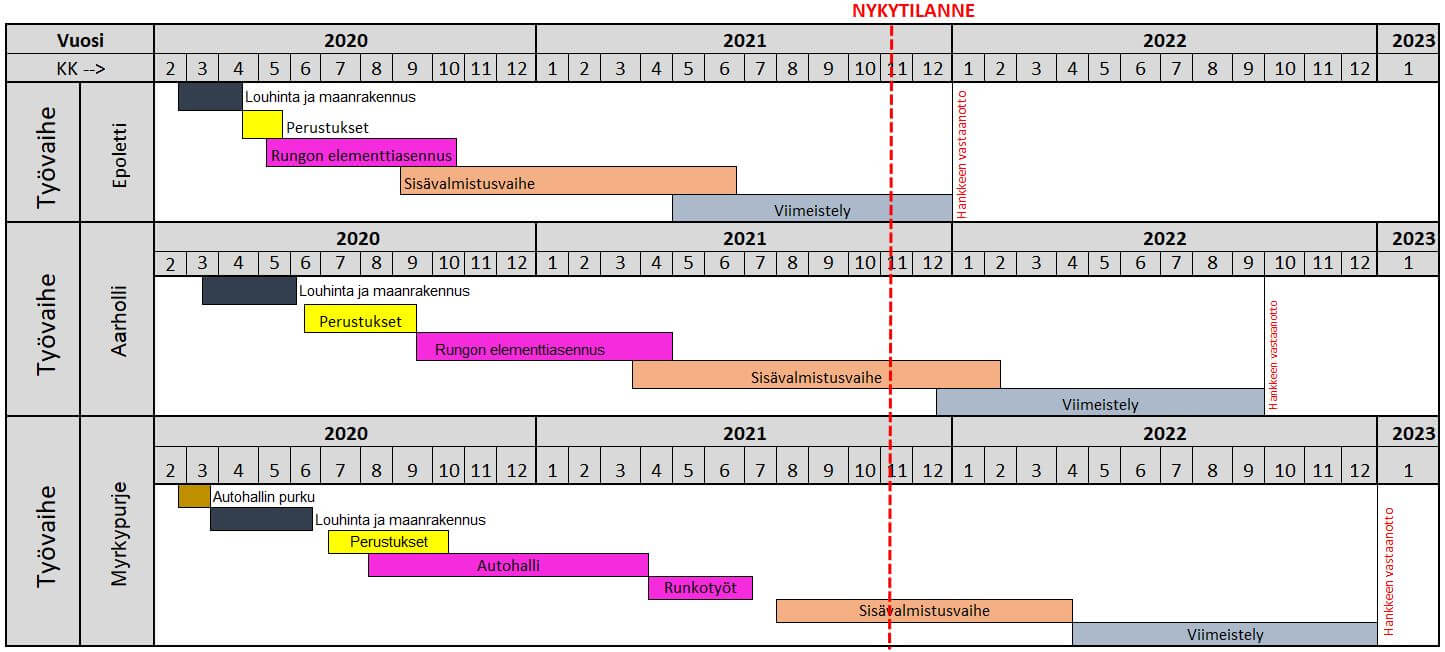

Aikataulutilanne vk 44
