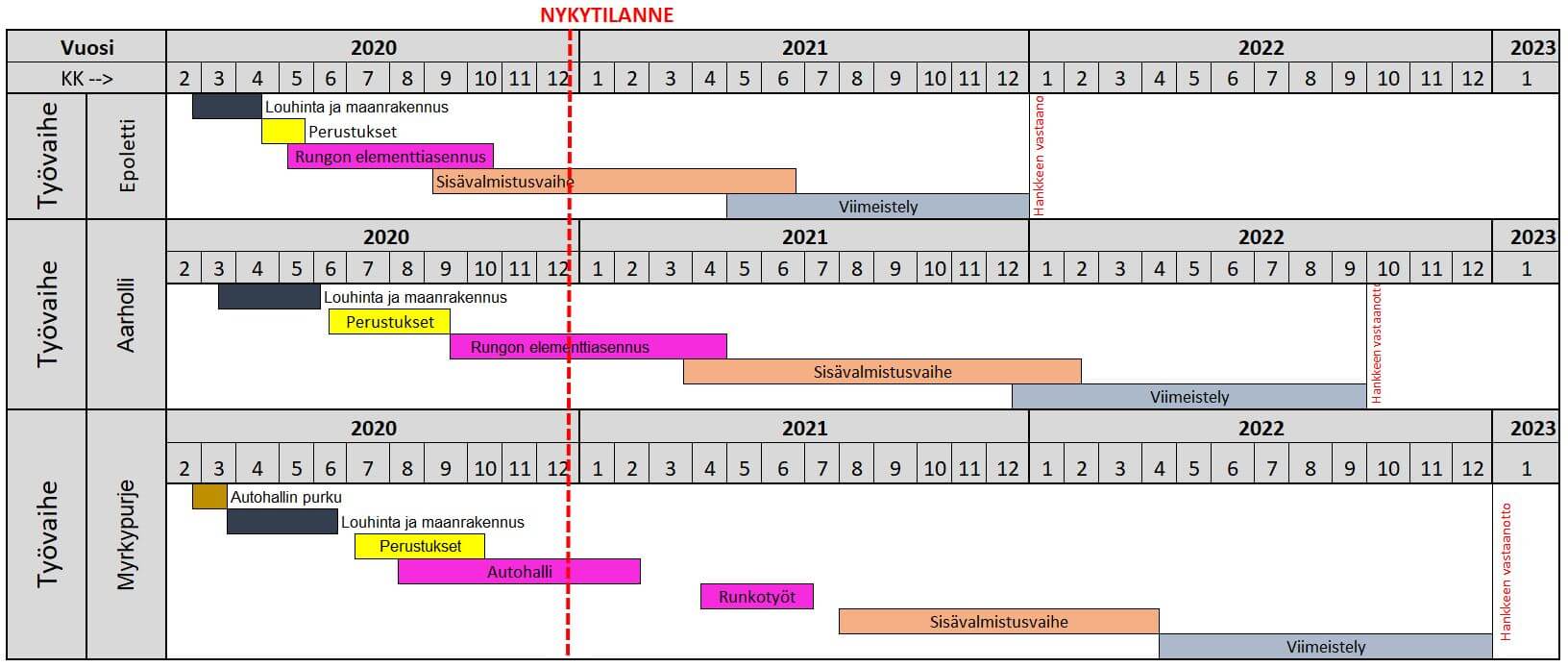

Viikkotiedote vk 52/2020
Työmaan kuulumiset
EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kevyet väliseinät 7. krs
- Kevyet väliseinät tuplaus + alakatto 5. krs
- Tasoitetyöt 3B. krs
- Maalaustyöt 2. krs
- Kiintokalusteiden asennus 4B. krs
- Julkisivusaumaus tuppien kohdalla
Käynnissä olevat työvaiheet
- Sääsuojan poisto vesikatolta
- Vesikaton pintakermityöt

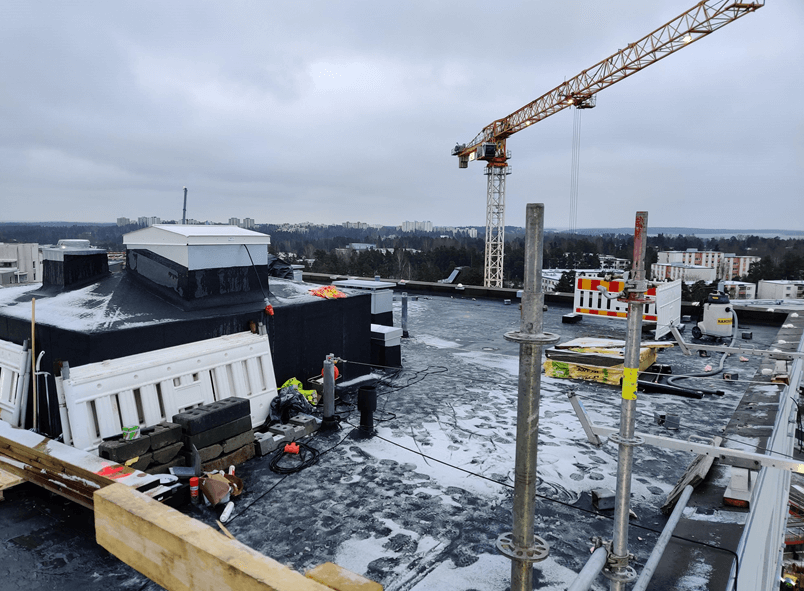

Epoletin vesikaton kermityöt ovat valmiit ja sääsuoja poistetaan tänään.
AARHOLLI
Käynnissä olevat työvaiheet
- Ulkopuoliset vedeneristystyöt ja täytöt
- 4. krs väliseinien asennus
- Ulkopuolisten pv-portaiden muottityöt
- LVIS-työt

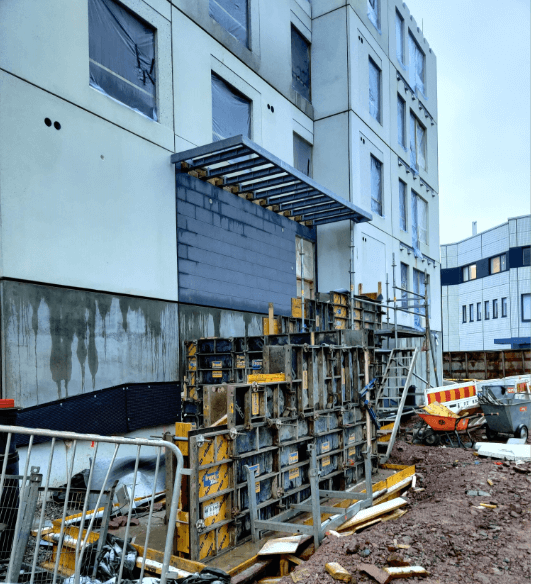

Aarhollin sisäänkäynnin portaiden muottityöt käynnissä.
MYRSKYPURJE
Käynnissä olevat työvaiheet
- Autohallin -1. krs toisen lohkon pv-seinät

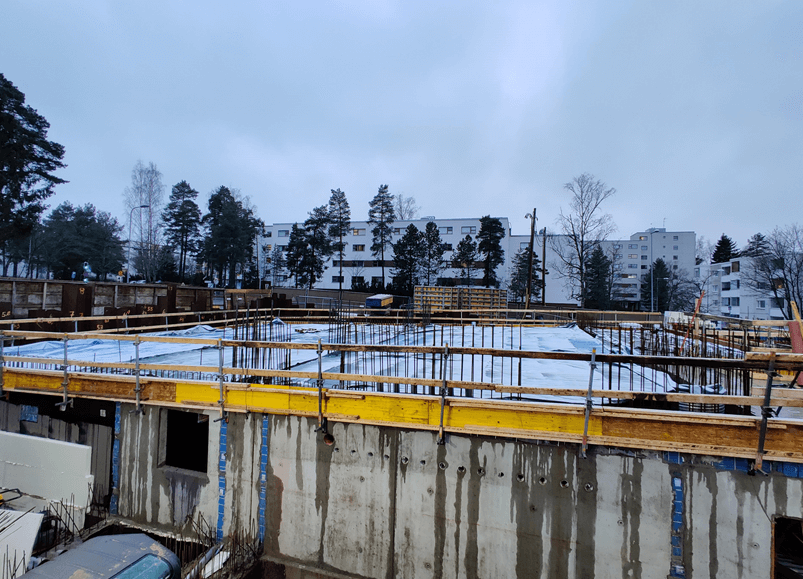

Autohallin -1. krs ensimmäisen osan holvi odottaa ulkoseiniä.
Työturvallisuus
RAK1 TR-mittauksen tulos oli 98,00 %.
RAK2 TR-mittauksen tulos oli 97,6 %.
RAK3 TR-mittauksen tulos oli 94,3 %.
