Viikkotiedote vk 8/2022

RAK2 As Oy Espoonlahden AARHOLLI

Käynnissä olevat työvaiheet

  • LVIS-säädöt ja mittaukset asunnoissa sekä yleisissä tiloissa
  • Asuntojen viimeistely

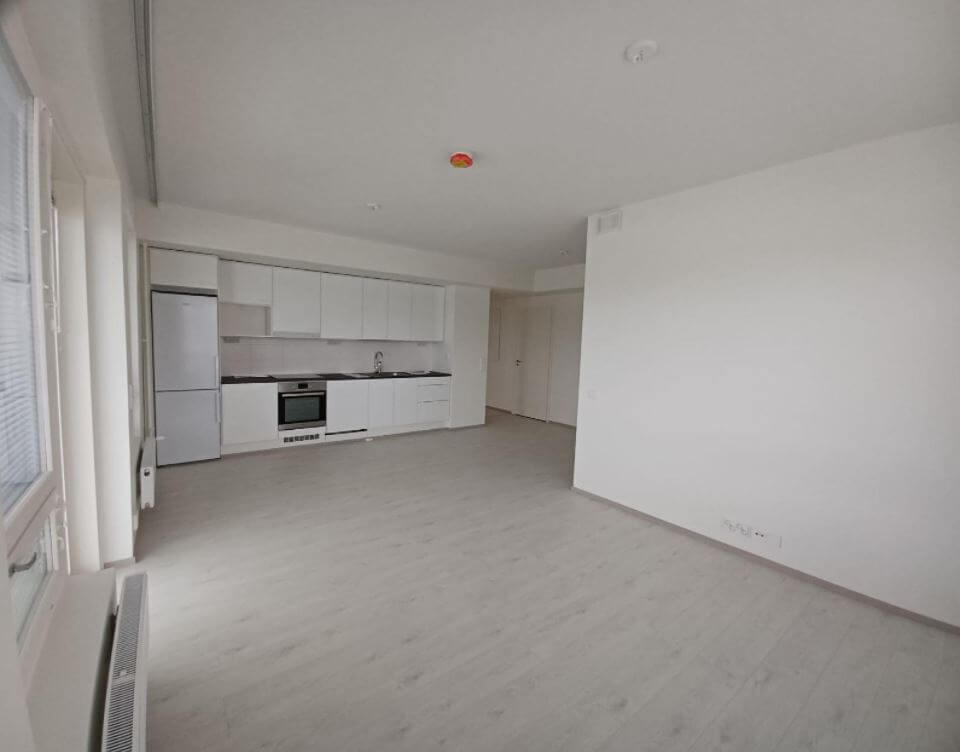

vk 8 Aarholli



RAK3 As Oy Espoon MYRSKYPURJE

Käynnissä olevat työvaiheet

  • Asuinkerrosten LVIS-työt
  • Oviasennus ja listoitus 4.krs.
  • Kalusteasennus 5.krs.
  • Laminaattiasennus 5.krs.
  • Maalaus porrashuone ja yleiset tilat

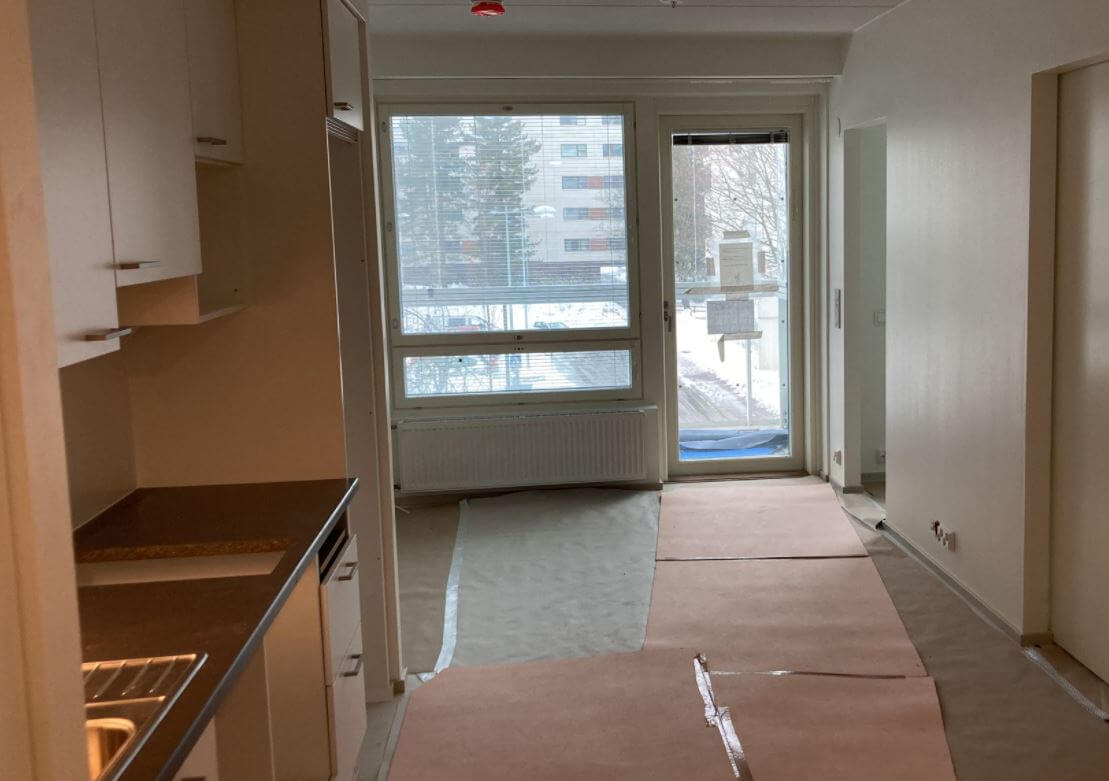

vk 8 Myrskypurje



Työturvallisuus vk 8/2022

  • RAK2 Aarhollin TR-mittauksen tulos oli 99,53 %
  • RAK3 Myrskypurjen TR-mittauksen tulos oli 99,34 %

Lyhenne ”TR” tulee sanasta talonrakennus. TR- mittaria® käytetään talonrakennustyömaiden lakisääteisten viikoittaisten kunnossapitotarkastusten tekemiseen. Mittaukselle on olemassa yksiselitteiset arviointikriteerit. Mittari soveltuu parhaiten kohteisiin, joissa havaintojen lukumäärä on vähintään 100.

TR-mittauksessa havainnoidaan koko työmaa pienemmissä alueissa (ns. ruuduissa) kerrallaan ja tehdään oikein/väärin havaintoja. TR-mittarilla havainnoitavat asiat ovat:

  • telineet, kulkusillat ja tikkaat
  • koneet ja välineet
  • putoamissuojaus
  • työskentely
  • sähkö ja valaistus
  • järjestys
  • pölyisyys

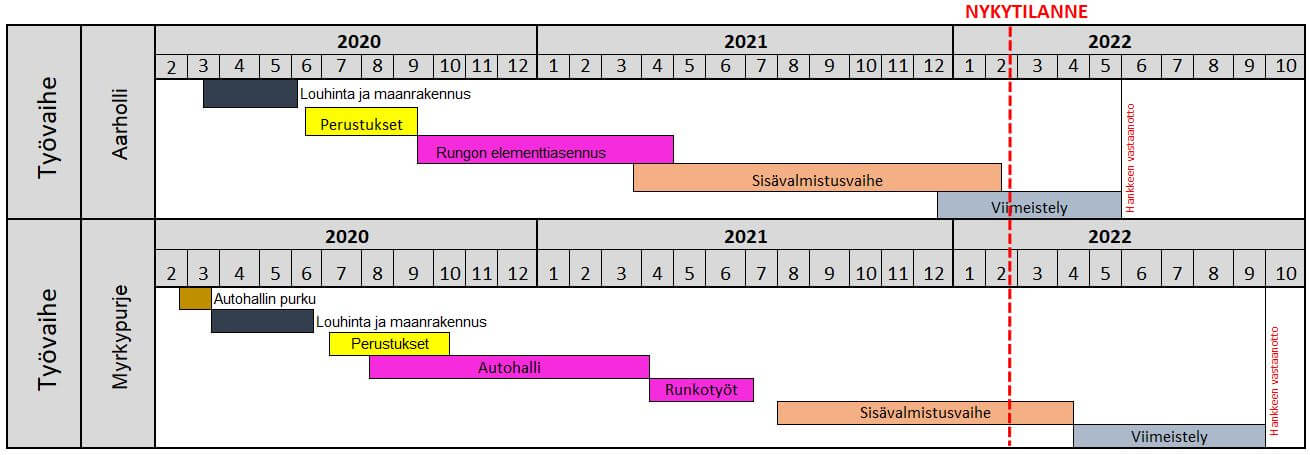

Aikataulu vk 8/2022

Aikataulu vk 8
