Viikkotiedote 37/21
Kuulumisia Kamreerintieltä
Julkisivun ikkunoiden pellitystöitä viimeistellään sisäpihan puolella ja työt valmistuvat viikon 38 aikana radanpuoleisia haalausaukkoja lukuunottamatta.
Kuudennen kerroksen konehuoneeseen on nostettu kaikki koneet paikoilleen ja asennustöitä valmistellaan.
Viidennessä ja neljännessä kerroksessa asennetaan alakattorunkoja ja wc-tiloja laatoitetaan. Alempana kolmannessa kerroksessa jatkuu tasoitus- ja maalaustyöt. Väliseinätyöt jatkuvat ensimmäisessä ja toisessa kerroksessa.
Ulkoisen työturvallisuusmittauksen (TR) tulos kiitettävä 98,13%. Tapaturmattomia työpäiviä 141 (0 tapaturmaa).

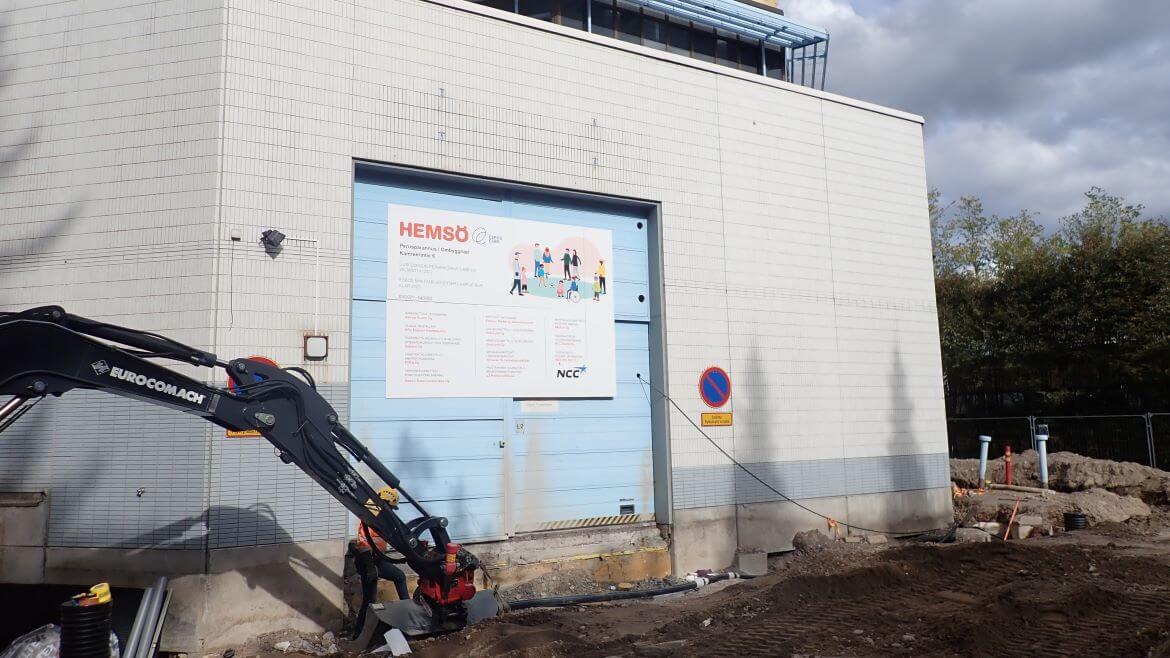

Maanrakennustöiden vuoksi pihan liikennejärjestelyjä on muutettu. Pihatyöt kestävät arviolta syyskuun loppuun asti. Pahoittelemme töistä aiheutuvaa haittaa.
