Viikkotiedote 19-20

Fredriksbergin viikkotiedote 12.5.2021

Elementtiasennustyöt edistyvät tahdikkaasti. B-lohkolla asennamme 3.kerroksen elementtejä.

A-lohkolla käynnissä ovat 1.krs katon tukkolaudoitustyöt, raudoitukset sekä saumavalut. Myös tekniikkaosien otsalevyjen asennustyöt käynnistyivät 2.kerroksessa.

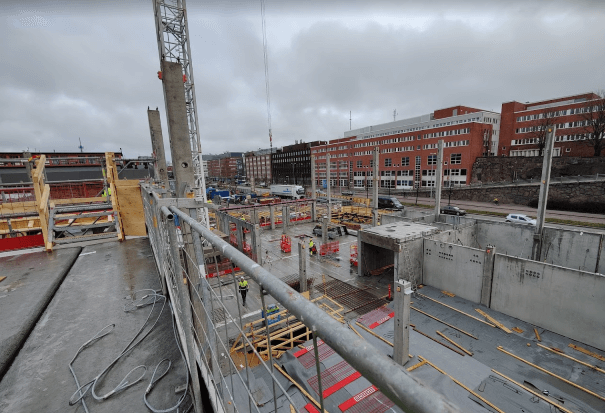

Kuva 1_muokattu



Työturvallisuusviikolla alkanut aamujumppa on tullut jäädäkseen osaksi työmaan aamurutiineja.

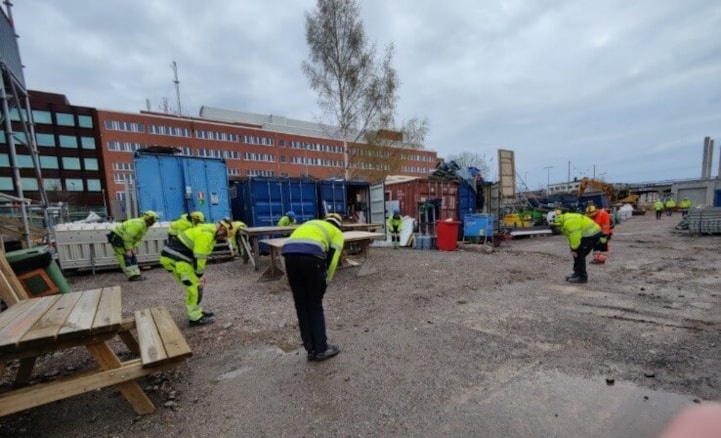

Kuva 2



Keskiviikkona 12.5. työmaa-alue laajentuu Sturenkadulle, kun otamme sillalta kevyen liikenteen väylän sekä toisen ajokaistan työmaakäyttöön. Myös osa Public Passagea on työmaan käytössä.



Viikolla 20 alkavat hihnatäyttötyöt kellarissa ja elementtiasennustyöt jatkuvat A-lohkolla. Myös ensimmäiset ikkunat saapuvat työmaalle.
