Viikkotiedote 10/2024
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/00005789-b892-431a-bedf-7226e2ceddcb/22409-en-verkkokopit-g.jpg)
A-talon irtainvarastokopit asennettiin tällä viikolla.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/0000578a-b892-431a-bedf-7226e2ceddcb/22410-en-tasoitus-g.jpg)
A-talon tasoitetyöt kerroksissa saatiin valmiiksi.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/0000578e-b892-431a-bedf-7226e2ceddcb/22414-en-varusteet-g.jpg)

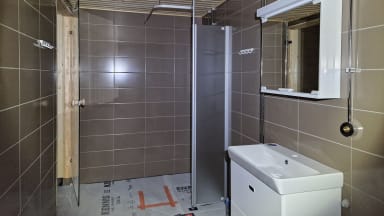

B-talossa varusteasennustyöt käynnissä.
Käynnissä olevat työvaiheet:
- B-talo LVIS-työt
- B-talo saunojen ja pesuhuoneiden puutyöt
- B-talo oviasennus
- B-talo listoitus
- B-talo akustiset alakatot ja desibelialakatot
- A-talo LVIS-työt
- A-talo maalaustyöt
- A-talo kalusteasennus
- A-talo KPH vedeneristys ja laatoitus
- Autohallin täyttö- ja viemäröintityöt
- Maanrakennustyöt
Alkavat työvaiheet:
- B-talo kodinkoneasennus
- A-talo laminaattiasennus
- A-talo saunojen ja pesuhuoneiden puutyöt
Svanströminkuja:
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/0000578c-b892-431a-bedf-7226e2ceddcb/22412-en-kaluste-s.jpg)

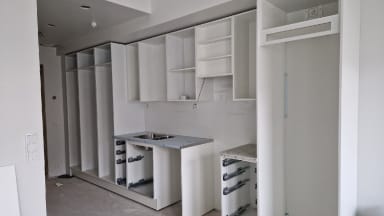

A-talon kalusteasennus aloitettiin tällä viikolla.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/0000578b-b892-431a-bedf-7226e2ceddcb/22411-en-laatotus-s.jpg)
A-talon laatoitustyöt myös aloitettu.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/00005788-b892-431a-bedf-7226e2ceddcb/22408-en-lvis-s.jpg)
B-talossa LVIS-työt käynnissä. Väliseinien tuplaus ja alakattotyöt alkoi tällä viikolla.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo vesikattotyöt
- A-talo etuputsityöt
- A-talo tasoite- ja maalaustyöt
- A-talo KPH vedeneristys ja laatoitus
- A-talo kalusteasennus
- B-talo vesikattotyöt
- B-talo LVIS-työt
- B-talo väliseinätyöt
- Maanrakennustyöt
Alkavat työvaiheet:
- A-talo KPH paneelialakatot
- A-talo laminaattiasennus
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus (ulkoinen) 5.3.2024
- Tulos 97,82%
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus (ulkoinen) 5.3.2024
- Tulos 98,58%

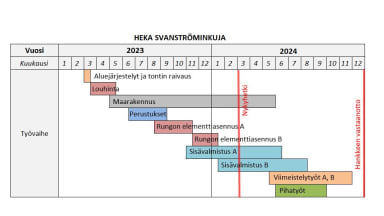

Työmaiden aikataulut
Hyvää naistenpäivää!
