Viikkotiedote 11/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
Käynnissä olevat työvaiheet:

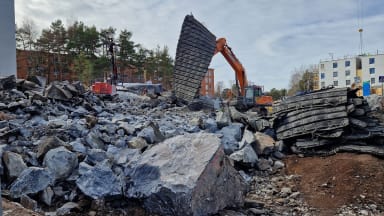

- Louhintatyöt (kuva 1)
- Ulkopuoliset KVV-asennukset

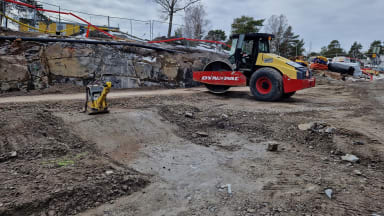

- Anturoiden alustäytöt (kuva 2)
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1274,h_717,c_fill,g_auto/w_384,h_216,c_scale/optimizely/1eebda31-3c1c-485a-9948-c5145c7643b7/louhinta-g23.jpg)
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1400,h_788,c_fill,g_auto/w_384,h_216,c_scale/optimizely/1705fb9e-1502-4bf9-892f-9b2dde36040f/20230317_124641.jpg)
Alkavat työvaiheet:
- Maalämpöjen vaakaputkitukset
- Perustustyöt
Svanströminkuja:
Käynnissä olevat työvaiheet:

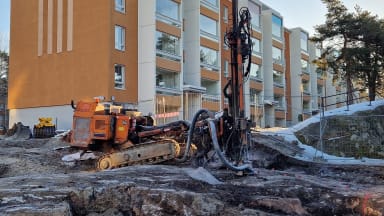

- Pintamaan poisto ja maankaivuu (kuva 3)

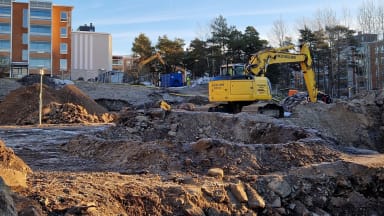

- Louhintatöiden poraustyöt (kuva 4)
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1400,h_788,c_fill,g_auto/w_384,h_216,c_scale/optimizely/8b7d95c7-f5a0-4adf-b3e1-fcf71d07261e/20230317_073236.jpg)
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1400,h_788,c_fill,g_auto/w_384,h_216,c_scale/optimizely/67444d2a-66fd-45de-ba13-fd7f73763ea7/louhinta.jpg)
Alkavat työvaiheet:
- Louhinnan räjäytystyöt
MVR-mittaus (Gunillanpuisto)
Viimeisin MVR-mittaus: 14.3.2023
- Tulos 96,88 %
MVR-mittaus (Svanströminkuja)
Viimeisin MVR-mittaus: 10.3.2023
- Tulos 90,00 %

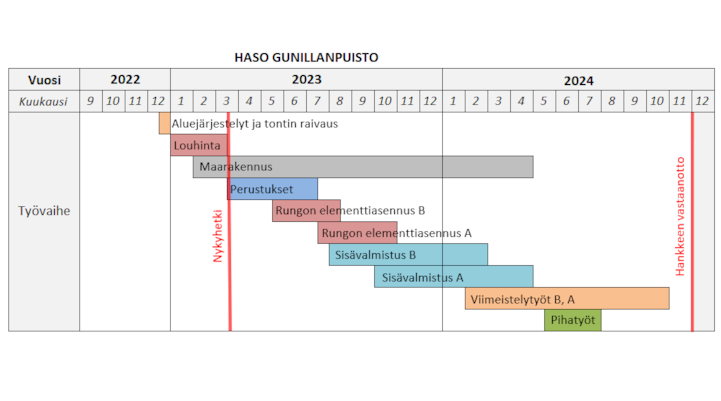

Työmaiden aikataulut (Gunillanpuisto ja Svanströminkuja):
![Sieppaa1](/contentassets/cb1d88cf0cc44f3781477c6f0b8b00ed/sieppaa1.png?w=721&mode=max)
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_941,h_529,c_fill,g_auto/w_384,h_216,c_scale/optimizely/08de1b91-5f54-42e3-9ec8-77ebc04dbf20/sieppaa22.png)
Vauhdikasta viikonloppua!
