Viikkotiedote 11/2024
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
A-talossa aloitettiin tällä viikolla laminaattiasennustyöt.
A-talossa julkisivusaumaustyöt käynnissä.
Autohallin sisäpuolen täyttötyöt etenee hyvää vauhtia. Autohallin kannen työt alkavat ensi viikolla.
Käynnissä olevat työvaiheet:
- B-talo LVIS-työt
- B-talo saunojen ja pesuhuoneiden puutyöt
- B-talo listoitus
- B-talo akustiset alakatot ja desibelialakatot
- B-talo porrashuoneen kaideasennus
- A-talo LVIS-työt
- A-talo maalaustyöt
- A-talo kalusteasennus
- A-talo KPH vedeneristys ja laatoitus
- A-talo laminaattiasennus
- Maanrakennustyöt
Alkavat työvaiheet:
- B-talo kodinkoneasennus
- A-talo saunojen ja pesuhuoneiden puutyöt
- B-talo parvekekaideasennukset
- Autohallin kannen työt
Svanströminkuja:

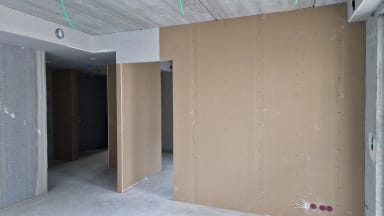

B-talossa alkoi viime viikolla väliseinien tuplaus ja alakattotyöt. Seuraavia työvaiheita etuoikaisutyöt sekä tasoitustyöt.
Maanrakennustyöt B-talon puolella käynnissä.

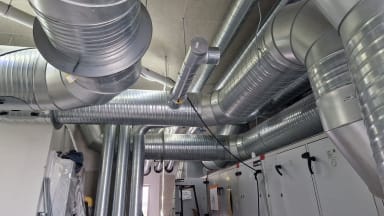

A-talon IV-konehuoneen työt on aloitettu.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo tasoite- ja maalaustyöt
- A-talo KPH vedeneristys ja laatoitus
- A-talo kalusteasennus
- B-talo vesikattotyöt
- B-talo LVIS-työt
- B-talo väliseinätyöt
- Maanrakennustyöt
Alkavat työvaiheet:
- A-talo KPH paneelialakatot
- A-talo laminaattiasennus
- B-talo tasoite- ja maalaustyöt
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus: 13.3.2024
- Tulos 97,65%
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus: 13.3.2024
- Tulos 97,01%

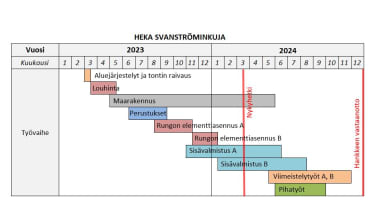

Työmaiden aikataulut
Hyvää viikonloppua!
