Viikkotiedote 12/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
Käynnissä olevat työvaiheet:
- Louheen kuormaus A-talo
- Anturoiden muotti- ja raudoitustyöt B-talo lohko 1 (kuva 1 ja 2)
- Anturoiden alustäyttö autohalli


Alkavat työvaiheet:
- Anturoiden betonointi B-talon lohko 1 maanantaina 27.3.2023
- Anturoiden muotti- ja raudoitustyöt autohalli
- Anturoiden alustäyttö A-talo
- Salaojat ja anturan vierustäytöt B-talo lohko 1
Svanströminkuja:
Käynnissä olevat työvaiheet:
- Maankaivuu
- Louhintatöiden poraustyöt A-talo (kuva 3)


Alkavat työvaiheet:
- Louhinnan räjäytystyöt A-talon lohkolla alkaa maanantaina 27.3.2023
MVR-mittaus Gunillanpuisto (ulkoinen)
Viimeisin MVR-mittaus: 21.3.2023
- Tulos 96,87 %
MVR-mittaus Svanströminkuja (ulkoinen)
Viimeisin MVR-mittaus: 21.3.2023
- Tulos 100,00 %

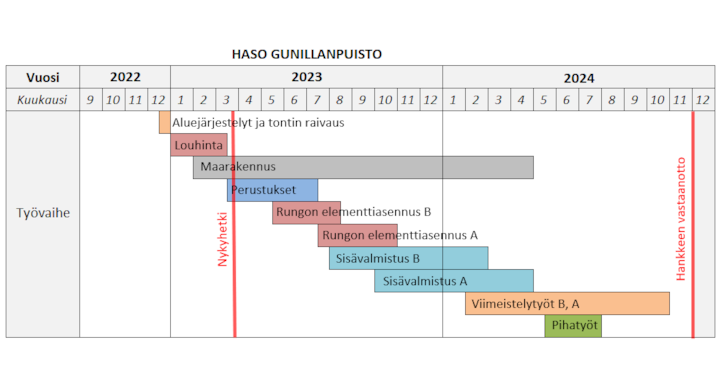

Työmaiden aikataulut (Gunillanpuisto ja Svanströminkuja):


Hyvää viikonloppua!
