Viikkotiedote 13/2024
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/000085cd-b892-431a-bedf-7226e2ceddcb/34253-en-20240326_121008.jpg)
B-talon asuntojen kodinkoneasennukset käynnissä.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/000085c8-b892-431a-bedf-7226e2ceddcb/34248-en-20240326_120453.jpg)
B-talon porrashuoneeseen on asennettu kaiteet ja käsijohteet.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/000085ca-b892-431a-bedf-7226e2ceddcb/34250-en-20240326_123654.jpg)
Autohallin kannen muottityöt on aloitettu.
Käynnissä olevat työvaiheet:
- B-talo LVIS-työt
- B-talo saunojen ja pesuhuoneiden puutyöt
- B-talo porrashuoneen mattoasennus
- B-talo parvekekaideasennukset
- B-talo viimeistelytyöt
- A-talo LVIS-työt
- A-talo kalusteasennus
- A-talo KPH vedeneristys ja laatoitus
- A-talo laminaattiasennus
- A-talo oviasennus
- Autohallin kannen työt
- Maanrakennustyöt
Alkavat työvaiheet:
- B-talo loppusiivous
- B-talo yleisten tilojen laatoitustyöt
- A-talo saunojen ja pesuhuoneiden puutyöt
- A-talo listoitus
Svanströminkuja:
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/000085cc-b892-431a-bedf-7226e2ceddcb/34252-en-20240327_121335.jpg)
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/000085c7-b892-431a-bedf-7226e2ceddcb/34247-en-20240327_121306.jpg)
Kalusteasennus edennyt jo 5. kerrokseen A-talossa.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/000085cb-b892-431a-bedf-7226e2ceddcb/34251-en-20240327_114727.jpg)
Keittiön välitilalaatoitukset on aloitettu A-talossa.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/000085c9-b892-431a-bedf-7226e2ceddcb/34249-en-20240327_114333.jpg)
A-talon julkisivusaumaustyöt käynnissä.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo maalaustyöt
- A-talo KPH vedeneristys ja laatoitus
- A-talo kalusteasennus
- B-talo LVIS-työt
- B-talo väliseinätyöt
- B-talo tasoitetyöt
- Maanrakennustyöt
Alkavat työvaiheet:
- A-talo laminaattiasennus
- A-talo KPH paneelialakatot
- B-talo maalaustyöt
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus (ulkoinen): 21.3.2024
- Tulos 97,30%
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus: 21.3.2024
- Tulos 97,99%

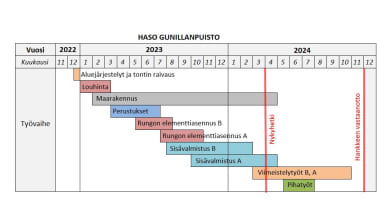

Työmaiden aikataulut
