Viikkotiedote 14/2024
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
Autohallin kansi valetaan ensi viikon perjantaina 12.4.2024 klo 03:00 alkaen. Liikenne tulee olemaan Gunillantiellä runsasta ja joudumme ajoittain ohjaamaan jalankulkua ja liikennettä. Pahoittelemme tästä aiheutuvaa häiriötä.

B-talon parvekekaideasennukset on aloitettu.

Autohallin kannen työt etenee. Ensi viikon perjantaina on kannen valu.

Autohallin toiseen kerrokseen ajetaan ajoluiskaa pitkin, jonka sivuille tulee paikallavaletut muurit. Kuva muurien muottitöistä.
Käynnissä olevat työvaiheet:
- B-talo LVIS-työt
- B-talo saunojen ja pesuhuoneiden puutyöt
- B-talo parvekekaideasennukset
- B-talo viimeistelytyöt
- B-talo loppusiivous
- A-talo LVIS-työt
- A-talo laminaattiasennus
- A-talo oviasennus
- A-talo saunojen ja pesuhuoneiden puutyöt
- Autohallin kannen työt
- Maanrakennustyöt
Alkavat työvaiheet:
- B-talo yleisten tilojen laatoitustyöt
- A-talo listoitus
Svanströminkuja:

A-talon kerhohuoneessa desibeli-alakaton työt käynnissä.

B-talossa on aloitettu tasoitustyöt.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo maalaustyöt
- A-talo KPH vedeneristys ja laatoitus
- A-talo kalusteasennus
- B-talo LVIS-työt
- B-talo tasoitetyöt
- Maanrakennustyöt
Alkavat työvaiheet:
- A-talo laminaattiasennus
- A-talo KPH paneelialakatot
- B-talo maalaustyöt
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus: 4.4.2024
- Tulos 98,22%
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus (ulkoinen): 3.4.2024
- Tulos 97,95%

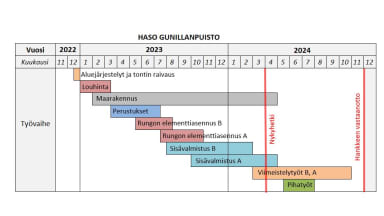

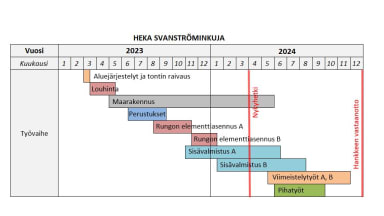

Työmaiden aikataulut
