Viikkotiedote 17/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:

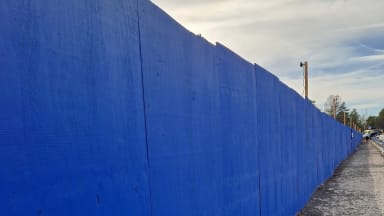

Gunillanpuiston työmaa-aita on maalattu tällä viikolla.

Käynnissä olevat työvaiheet:
- Paikallavalusokkeleiden raudoitus- ja muottityöt B-talo
- Salaojat ja anturoiden vierustäyttö B-talo lohko 2

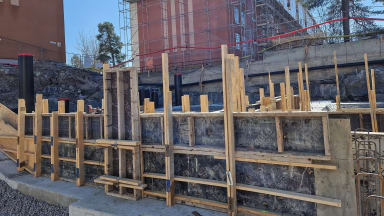

B-talon paikallavalusokkeleiden muotti- ja raudoitustyöt käynnissä
Alkavat työvaiheet:
- Paikallavalusokkeleiden betonointi B-talo
- Paikallavalusokkeleiden muotti- ja raudoitustyö A-talo
- Anturoiden vierustäytöt A-talo
Svanströminkuja:
Käynnissä olevat työvaiheet:
- Louhintatyöt

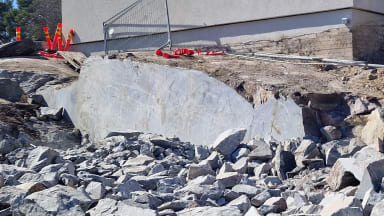

Kuva A-talon kalliosahauksesta
Alkavat työvaiheet:
· -
MVR-mittaus Gunillanpuisto
Viimeisin MVR-mittaus: 24.4.2023
- Tulos 100,00 %
MVR-mittaus Svanströminkuja (ulkoinen)
Viimeisin MVR-mittaus: 19.4.2023
- Tulos 97,3 %

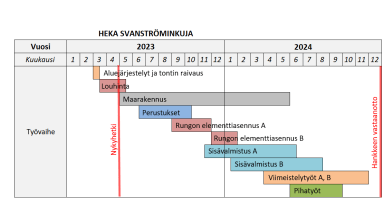

Työmaiden aikataulut (Gunillanpuisto ja Svanströminkuja):

Työmaalla juhlittiin tänään 28.4.2023 tulevaa vappua grillausten merkeissä.
Kuplivaa vappua kaikille!
