Viikkotiedote 17/2024
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:

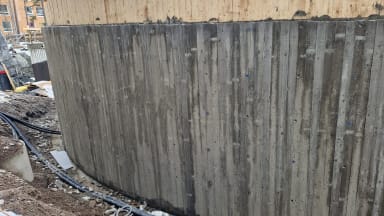

Autohallin kansi valettiin pari viikkoa sitten. Kuva autohallin ensimmäisestä kerroksesta, kun kannen muotit on saatu purettua.

Autohallin kannelle ajetaan ajoluiskaa pitkin. Ajoluiskan reunoille tulevia muureja on jo valettu.
Käynnissä olevat työvaiheet:
- B-talo parvekekaide ja -lasiasennukset
- B-talo viimeistelytyöt
- B-talo loppusiivous
- B-talo yleisten tilojen työt
- A-talo LVIS-työt
- A-talo laminaattiasennus
- A-talo oviasennus
- A-talo listoitus
- A-talo kodinkoneasennus
- A-talo saunojen ja pesuhuoneiden puutyöt
- A-talo yleisten tilojen työt
- Autohallin työt
- Maanrakennustyöt
Svanströminkuja:

B-talon irtaimistovaraston maalaustyöt on saatu tehtyä ja nyt asennetaan verkkokoppeja. Sekä A-talon että B-talon asukkaiden verkkokopit sijaitsevat B-talon ensimmäisessä kerroksessa.

A-talossa on aloitettu oviasennustyöt.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo kalusteasennus
- A-talo laminaattiasennus
- A-talo oviasennus
- A-talo KPH paneelialakatot
- B-talo LVIS-työt
- B-talo tasoite- ja maalaustyöt
- Maanrakennustyöt
Alkavat työvaiheet:
- A-talo listoitus
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus: 25.4.2024
- Tulos 96,63%
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus (ulkoinen): 23.4.2024
- Tulos 98,83%

Työmaiden aikataulut

Työmaallakin talvi yllätti rakentajat tällä viikolla.
Kevätterveisin,
NCC
