Viikkotiedote 21/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
Käynnissä olevat työvaiheet:
- B-talo sokkeleiden vedeneristys ja lämmöneristeiden asennus

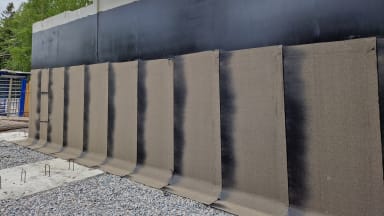

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1400,h_788,c_fill,g_auto/w_384,h_216,c_scale/optimizely/59b8b8cd-7c2c-417b-a558-d36a9418c84a/20230526_120358.jpg)
Kuva sokkeleiden vedeneristyksestä
Alkavat työvaiheet:
- A-talo väestönsuojan lattian betonointi 29.5.2023
- B-talo pohjaviemäreiden asennus
- B-talo elementtiasennus (jatkuu)
- A-talo anturoiden vierustäytöt

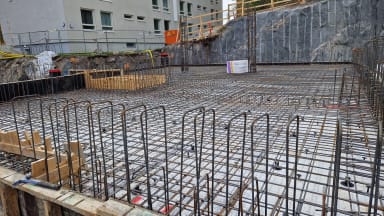

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1400,h_788,c_fill,g_auto/w_384,h_216,c_scale/optimizely/08207ada-b9fb-45d4-ad27-ae9eda8eef5d/20230526_115939.jpg)
Kuva: väestönsuojan lattia odottaa betonia
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1050,h_591,c_fill,g_auto/w_384,h_216,c_scale/optimizely/525ab3de-9fb6-49cf-971a-1869e0b969c2/20230526_121019.jpg)
Kuvassa B-talon elementit odottavat asennusta
Svanströminkuja:
Käynnissä olevat työvaiheet:
- Maalämpöporaus
- Pohjoispäädyn tukiseinän asennus
- Louhinta
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1050,h_591,c_fill,g_auto/w_384,h_216,c_scale/optimizely/c7447191-d276-4531-b92a-dec242bfb72c/20230526_114612.jpg)
Kuvassa maalämpökaivon poraustyö käynnissä
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1050,h_591,c_fill,g_auto/w_384,h_216,c_scale/optimizely/bc1e9ddf-6fb6-445e-ab4c-e28636c6ca7d/20230526_114817.jpg)

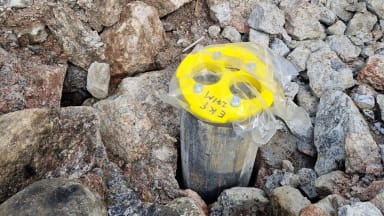

Kuvassa maalämpökaivo
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1400,h_788,c_fill,g_auto/w_384,h_216,c_scale/optimizely/8d2f3cf7-7c8d-4ed0-b823-66f41c235466/20230526_114927.jpg)

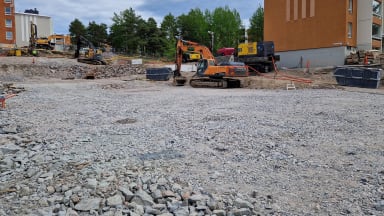

Kuva A-talon pohja ennen anturan alustäyttöjä
Alkavat työvaiheet:
· Ulkopuolen vesi- ja viemäriverkoston asennus
· A-talo anturan alustäytöt
· A-talo anturan muotti- ja raudoitustyöt
MVR-mittaus Gunillanpuisto
Viimeisin MVR-mittaus: 22.5.2023
- Tulos 96,43 %
MVR-mittaus Svanströminkuja
Viimeisin MVR-mittaus: 19.5.2023
- Tulos 87,23 %
Työmaiden aikataulut (Gunillanpuisto ja Svanströminkuja):
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_940,h_529,c_fill,g_auto/w_384,h_216,c_scale/optimizely/0577668b-d295-4e19-85a2-403876ac52f0/gunilla-aikataulu.png)

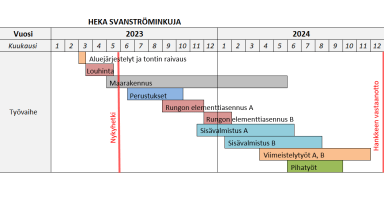

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1051,h_591,c_fill,g_auto/w_384,h_216,c_scale/optimizely/9274fcb4-4584-4a28-82f7-db8e08f81633/svantte-aikataulu.png)
Kesäistä viikonloppua!
