Viikkotiedote 22/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
Käynnissä olevat työvaiheet:
- B-talo sokkeleiden lämmöneristeiden asennus
- B-talo pohjaviemäreiden asennus
- B-talo elementtiasennus (jatkuu)
- B-talon vierustäytöt
- A-talo väestönsuojan seinien muotti- ja raudoitustyöt

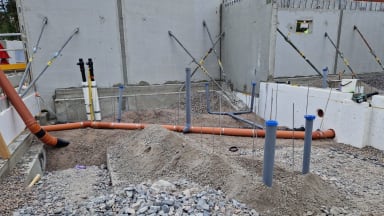

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1197,h_673,c_fill,g_auto/w_384,h_216,c_scale/optimizely/61c24678-5bb8-4f24-89d5-02ce11a160ed/whatsapp-image-2023-06-02-at-13.17.15.jpeg)
Kuva sokkelin lämmöneristeistä

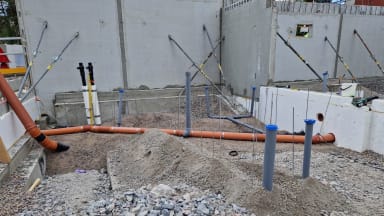

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1525,h_858,c_fill,g_auto/w_384,h_216,c_scale/optimizely/123d0e24-d73e-4698-83c4-fa568216f95f/whatsapp-image-2023-06-02-at-13.17.46.jpeg)
Kuva pohjaviemärien asennustöistä

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1584,h_891,c_fill,g_auto/w_384,h_216,c_scale/optimizely/23206c7b-8551-4274-9772-699889d71310/whatsapp-image-2023-06-02-at-13.17.00.jpeg)
Kuva väestönsuojan seinien muotti- ja raudoitustöistä
Alkavat työvaiheet:
- B-talo maanvaraisten lattioiden alustäytöt
- A-talo väestönsuojan seinien valutyö
- A-talo väestönsuojan holvin muotti- ja raudoitustyöt
Svanströminkuja:
Käynnissä olevat työvaiheet:
- Pohjoispäädyn tukiseinän asennus
- B-talon pohjoispäädyn louhinta
- A-talon maalämmön vaakaputkien alustäytöt

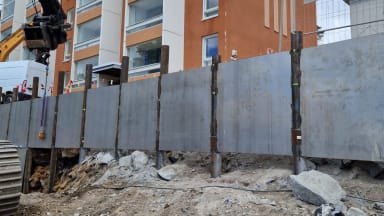

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1166,h_656,c_fill,g_auto/w_384,h_216,c_scale/optimizely/47731e06-614a-41f2-8072-24e49d091d13/whatsapp-image-2023-06-02-at-13.15.52.jpeg)
Kuva pohjoispäädyn tukiseinästä

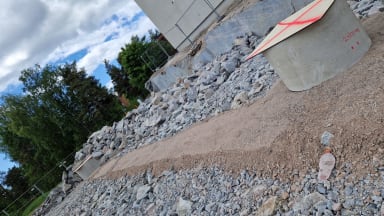

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/bd10c71d-9896-4b6b-839f-e613c34f17d0/whatsapp-image-2023-06-02-at-13.17.35-uus.jpeg)
Kuva maalämmön vaakaputkien alustäyttöjen töistä
Alkavat työvaiheet:
· Maalämmön vaakaputkien ja kokoomakaivon asennus
· Ulkopuolen vesi- ja viemäriverkoston asennus
· A-talo anturan alustäytöt
· A-talo anturan muotti- ja raudoitustyöt
MVR-mittaus Gunillanpuisto
Viimeisin MVR-mittaus: 1.6.2023
- Tulos 96,83 %
MVR-mittaus Svanströminkuja
Viimeisin MVR-mittaus: 1.6.2023
- Tulos 96,08 %
Työmaiden aikataulut (Gunillanpuisto ja Svanströminkuja):

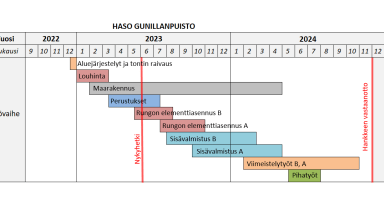

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1079,h_607,c_fill,g_auto/w_384,h_216,c_scale/optimizely/9cea53dd-bad2-4817-8fb3-15d23d2effcc/viikkotied1.png)
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1029,h_579,c_fill,g_auto/w_384,h_216,c_scale/optimizely/7f8d557f-c12c-4567-a62f-ea8d2dfe35e8/viikkis2.png)
Kesäistä viikonloppua!
