Viikkotiedote 23/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
Käynnissä olevat työvaiheet:
B-talo sokkeleiden lämmöneristeiden asennus
B-talo elementtiasennus kellari/1.krs
A-talo väestönsuojan seinien ja holvin betonointi tänään 9.6.2023
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/079a3ba6-6cf3-4d4f-be6d-fc5b27037972/whatsapp-image-2023-06-09-at-10.29.40.jpeg)

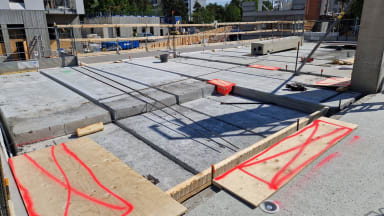

Kuvassa B-talon holvi ennen ontelon saumavalua
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1200,h_675,c_fill,g_auto/w_384,h_216,c_scale/optimizely/50f80025-8335-4c70-bad6-4b4dbb229a94/whatsapp-image-2023-06-09-at-14.21.50.jpeg)

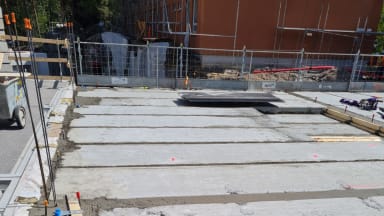

Kuvassa B-talon ontelosaumavalu
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/a93f5807-9de1-4a7f-9dac-7ca20237abb2/whatsapp-image-2023-06-09-at-10.28.44.jpeg)
Kuvassa A-talon väestönsuojan seinien muottityöt
Alkavat työvaiheet:
A-talo väestönsuojan muottien purku
A-talo väestönsuojan holkan valutyöt
A-talon sisäpuoliset täyttötyöt
B-talon tukimuurin raudoitus ja tuplaus
Svanströminkuja:
Käynnissä olevat työvaiheet:
Pohjoispäädyn tukiseinän asennus
B-talon pohjoispäädyn louhinta
Kalliopulttaustyöt
Maalämmön vaakaputkien ja kokoomakaivon asennustyöt
Anturan alustäyttötyöt
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1200,h_675,c_fill,g_auto/w_384,h_216,c_scale/optimizely/25e7d659-e401-42cf-9ce6-ca07e4d23722/whatsapp-image-2023-06-09-at-10.29.21.jpeg)
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/abd87bab-7953-4ac5-82e2-83ad062cfc39/whatsapp-image-2023-06-09-at-10.29.21-1.jpeg)

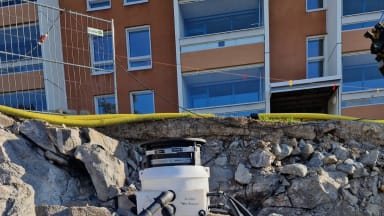

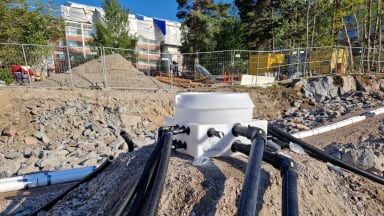

Kuvissa Svanströminkujalle asennetut kokoomakaivot
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/ab3eaac0-a365-4072-9847-4287e1ef3bf3/whatsapp-image-2023-06-09-at-10.29.13.jpeg)

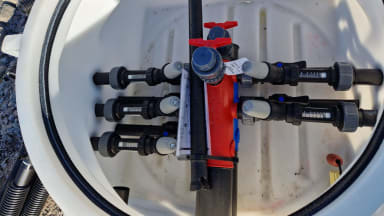

Kuvassa kokoomakaivon sisältö
Alkavat työvaiheet:
Pohjoispäädyn tukiseinän ankkurointi
Perustusten muotti- ja raudoitustyöt
Maalämpöarinoiden peittotyö
MVR-mittaus Gunillanpuisto
Viimeisin MVR-mittaus: 9.6.2023
- Tulos 98,95 %
MVR-mittaus Svanströminkuja
Viimeisin MVR-mittaus: 9.6.2023
- Tulos 97,87 %
Työmaiden aikataulut:
Gunillanpuisto:

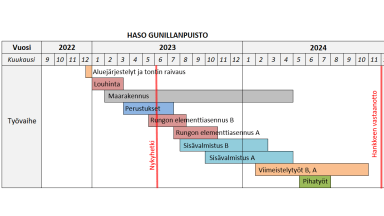

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1100,h_619,c_fill,g_auto/w_384,h_216,c_scale/optimizely/7c0664d5-d4f6-43d7-8f67-45ac69480821/ykaa.png)
Svanströminkuja:
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_965,h_543,c_fill,g_auto/w_384,h_216,c_scale/optimizely/d225eb5a-8589-456e-ad60-f64ab9a0cef0/ykab.png)
Kesäistä viikonloppua!
