Viikkotiedote 23/2024
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1638,h_921,c_fill,g_auto/w_384,h_216,c_scale/optimizely/00008e76-b892-431a-bedf-7226e2ceddcb/36470-en-img20240606141606.jpg)

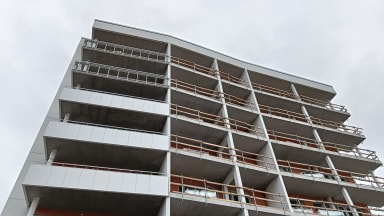

A-talon parvekekaiteiden asennus on käynnissä.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1635,h_920,c_fill,g_auto/w_384,h_216,c_scale/optimizely/00008e79-b892-431a-bedf-7226e2ceddcb/36473-en-img20240606141141.jpg)
Maanrakennustyöt ovat käynnissä. B-talon nurkalle asennetaan portaita, jotka johtavat autohallin viereen.
Käynnissä olevat työvaiheet:
- B-talo viimeistelytyöt
- B-talo loppusiivous
- B-talo yleisten tilojen työt
- A-talo LVIS-työt
- A-talo kodinkoneasennus
- A-talo loppusiivous
- A-talo yleisten tilojen työt
- A-talo parvekekaide ja -lasiasennukset
- Autohallin työt
- Maanrakennustyöt
Svanströminkuja:

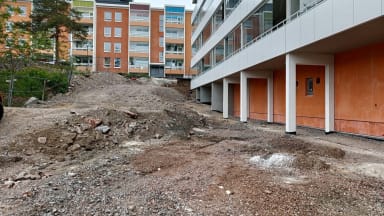

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1638,h_921,c_fill,g_auto/w_384,h_216,c_scale/optimizely/00008e7a-b892-431a-bedf-7226e2ceddcb/36474-en-img20240606142011.jpg)

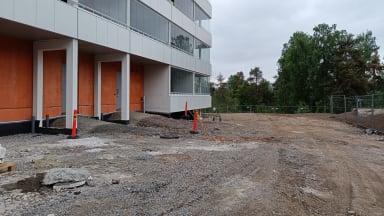

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1638,h_921,c_fill,g_auto/w_384,h_216,c_scale/optimizely/00008e77-b892-431a-bedf-7226e2ceddcb/36471-en-img20240606142023.jpg)
Pihan profilointityöt alkavat ensi viikolla.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1568,h_882,c_fill,g_auto/w_384,h_216,c_scale/optimizely/00008e78-b892-431a-bedf-7226e2ceddcb/36472-en-img20240606142502~2.jpg)

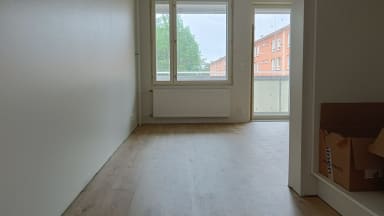

B-talon laminaattiasennus on aloitettu.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo listoitustyöt
- A-talo kodinkoneasennus
- A-talo parvekekaide ja -lasiasennukset
- B-talo LVIS-työt
- B-talo kalusteasennus
- B-talo laminaattiasennus
- B-talo KPH paneelialakatot
- B-talo parvekekaide ja -lasiasennukset
- B-talo ovi- ja listoitustyöt
- Maanrakennustyöt
Alkavat työvaiheet:
- A-talo loppusiivous
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus: 5.6.2024
- Tulos 98,08 %
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus (ulkoinen): 4.6.2024
- Tulos 99,35 %
Työmaiden aikataulut
