Viikkotiedote 24/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Terveisiä Gunillanpuistosta ja Svanströminkujalta!
Gunillanpuisto
Käynnissä olevat työvaiheet:
B-talo sokkeleiden lämmöneristeiden asennus

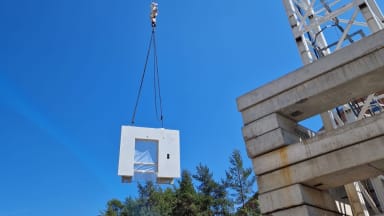

B-talo elementtiasennus 2.krs
Väestönsuojan muottien purku

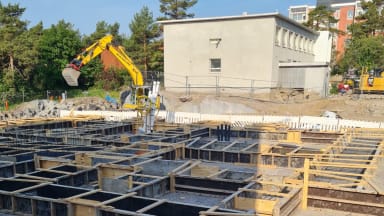

B-talon tukimuurin betonointi
Alkavat työvaiheet:
Väestönsuojan holkan valutyöt
A-talon sisäpuoliset täyttötyöt
B-talon sadevesilinjatyöt

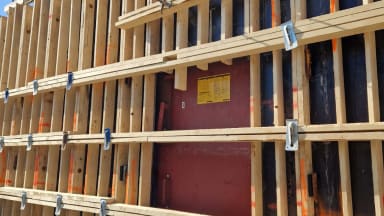

Väestönsuojaan saatiin ovi, ja holvikin on valettu!

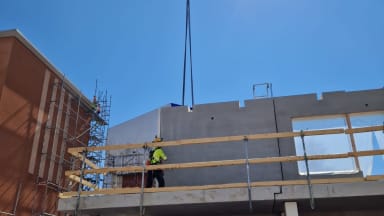

B-talon elementtiasennukset jatkuvat jo 2.kerroksessa

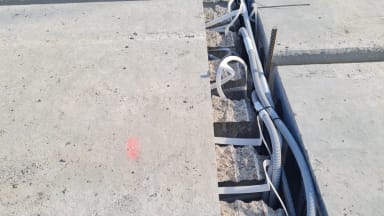

Holvilla vedetään nyt sähköputkituksia
Svanströminkuja
Käynnissä olevat työvaiheet:

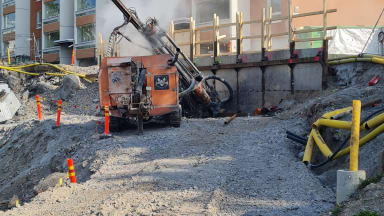

A-talo, perustusten muottityöt ja raudoitus
Pohjoispäädyn tukiseinän ankkurointityöt
Alkavat työvaiheet:
Anturoiden betonointi ja muottien purku
KVV-asennukset
A-talon pv-sokkeleiden muotitus ja raudoitustyöt


Perustusten muottityöt ja raudoitus

Pohjoispäädyn tukiseinän ankkurointityöt käynnissä
Turvallisuusmittaukset
MVR-mittaus Gunillanpuisto
Viimeisin MVR-mittaus: 14.6.2023
Tulos 97,87 %
MVR-mittaus Svanströminkuja
Viimeisin MVR-mittaus: 14.6.2023
Tulos 100%

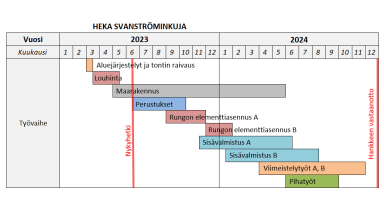

Työmaiden aikataulut:
