Viikkotiedote 24/2024
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1628,h_916,c_fill,g_auto/w_384,h_216,c_scale/optimizely/00008ed1-b892-431a-bedf-7226e2ceddcb/36561-en-img20240613121603.jpg)

Talojen isoihin ulkoiluvälinevarastoihin tulee myös pesupaikat. Kuva on B-talosta, ja laatoitettu pesupaikka on näkyvissä oikeassa nurkassa.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1588,h_893,c_fill,g_auto/w_384,h_216,c_scale/optimizely/00008ed2-b892-431a-bedf-7226e2ceddcb/36562-en-img20240613121034~2.jpg)

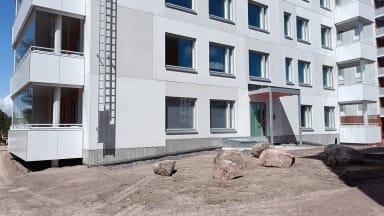

Kalliopuutarhaan istutetaan myöhemmin maakivien väliin perennoja.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1579,h_888,c_fill,g_auto/w_384,h_216,c_scale/optimizely/00008ec5-b892-431a-bedf-7226e2ceddcb/36549-en-img20240612114243~2.jpg)
B-talon porrashuoneen sisäänkäyntien katosten työt ovat käynnissä.
Käynnissä olevat työvaiheet:
- B-talo viimeistelytyöt
- B-talo loppusiivous
- B-talo yleisten tilojen työt
- A-talo LVIS-työt
- A-talo viimeistelytyöt
- A-talo loppusiivous
- A-talo yleisten tilojen työt
- A-talo parvekekaide ja -lasiasennukset
- Autohallin työt
- Maanrakennustyöt
Svanströminkuja:
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1606,h_903,c_fill,g_auto/w_384,h_216,c_scale/optimizely/00008ed3-b892-431a-bedf-7226e2ceddcb/36563-en-img20240613123259~2.jpg)

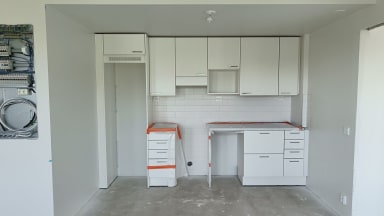

B-talon asuntojen kalusteasennukset ovat loppusuoralla ja laminaattiasennus voi edetä myös ylempiin kerroksiin.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1602,h_901,c_fill,g_auto/w_384,h_216,c_scale/optimizely/00008ed7-b892-431a-bedf-7226e2ceddcb/36567-en-img20240606142225.jpg)

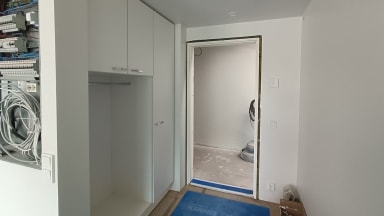

B-talon oviasennukset ovat käynnissä.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo listoitustyöt
- A-talo yleisten tilojen työt
- B-talo LVIS-työt
- B-talo laminaattiasennus
- B-talo parvekekaide ja -lasiasennukset
- B-talo ovi- ja listoitustyöt
- B-talo yleisten tilojen työt
- Maanrakennustyöt
Alkavat työvaiheet:
- A-talo loppusiivous
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus: 12.6.2024
- Tulos 97,23 %
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus: 13.6.2024
- Tulos 98,33 %
Työmaiden aikataulut
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_987,h_555,c_fill,g_auto/w_384,h_216,c_scale/optimizely/00008e74-b892-431a-bedf-7226e2ceddcb/36468-en-gunilla-aikataulu-vko-23.png)
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_953,h_536,c_fill,g_auto/w_384,h_216,c_scale/optimizely/00008e75-b892-431a-bedf-7226e2ceddcb/36469-en-svantte-aikataulu-vko-23.png)
Terveisin,
NCC
