Viikkotiedote 25/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
Käynnissä olevat työvaiheet:
- B-talo 2.krs holvin raudoitus ja sähköputkitukset
- B-talo 2.krs pysty- ja vaakasaumapumppaus
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1400,h_788,c_fill,g_auto/w_384,h_216,c_scale/optimizely/4482a7f6-f0e7-4b79-9374-c7d8ca63a7d0/20230622_093243.jpg)

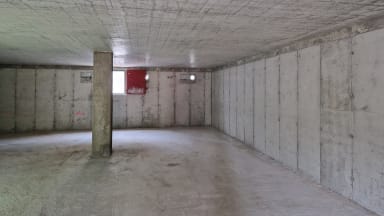

Kuva A-talon väestönsuojan sisältä
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1050,h_591,c_fill,g_auto/w_384,h_216,c_scale/optimizely/3d3a0eda-97a1-4dd2-a20d-2e2f0f41a1c9/20230622_094204.jpg)

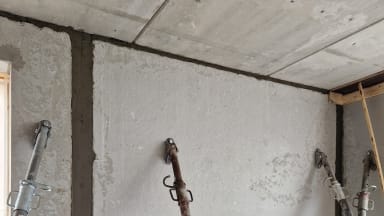

Kuvassa pysty- ja vaakasaumaus tehty
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1400,h_788,c_fill,g_auto/w_384,h_216,c_scale/optimizely/f106adcf-5a4e-4bdc-b4a9-4799049052e3/20230622_093556.jpg)
B-talon kellarikerroksen ja 1. ja 2. kerroksen elementit asennettu
Alkavat työvaiheet:
- B-talo elementtiasennus 3.krs
- B-talo vierustäytöt
- A-talo sisäpuolen täyttö- ja arinatyöt
- A-talo pohjaviemäriasennus
Svanströminkuja:
Käynnissä olevat työvaiheet:
- A-talo anturoiden muottien purku
- Pohjoispäädyn tukiseinän ankkurointi
- Ulkopuolen vesi- ja viemäriverkoston asennus
- Maanrakennustyöt
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1263,h_710,c_fill,g_auto/w_384,h_216,c_scale/optimizely/aec8a981-bdb9-4fbd-a383-29e78b208372/20230621_071249.jpg)

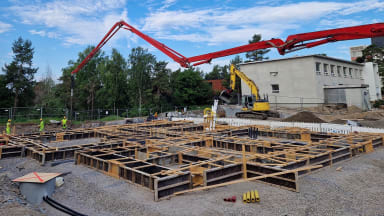

Kuvassa A-talon anturavalu käynnissä

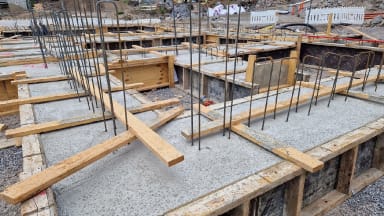

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1260,h_709,c_fill,g_auto/w_384,h_216,c_scale/optimizely/b9984cd3-7372-42b0-8b0c-2ad0f73aa288/20230622_094840.jpg)
Kuvassa A-talon anturat valettu
Alkavat työvaiheet:
- A-talo paikallavalusokkeleiden muotti- ja raudoitustyöt
- Pohjoispäädyn louhinta
- B-talo massanvaihto
- B-talo anturoiden alustäyttö
MVR-mittaus Gunillanpuisto
Viimeisin MVR-mittaus: 21.6.2023
- Tulos 94,90 %
MVR-mittaus Svanströminkuja
Viimeisin MVR-mittaus: 21.6.2023
- Tulos 100,00 %
Työmaiden aikataulut

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1129,h_635,c_fill,g_auto/w_384,h_216,c_scale/optimizely/84f72b5c-3b0f-406f-b599-0447245644ab/gunilla-aikataulu.png)
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1056,h_594,c_fill,g_auto/w_384,h_216,c_scale/optimizely/e4279b9a-ac68-49a7-9750-ff0c8e50a18d/svantte-aikataulu.png)
Iloista keskikesän juhlaa!
