Viikkotiedote 26/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
Käynnissä olevat työvaiheet:
- A-talo sisäpuolen täyttö- ja arinatyöt
- B-talo 3.krs holvin raudoitus ja sähköputkitukset
- B-talo 3.krs pysty- ja vaakasaumapumppaus

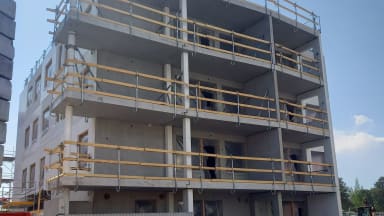

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1499,h_843,c_fill,g_auto/w_384,h_216,c_scale/optimizely/a6f32d19-50d5-4104-b96b-0646d7a235e3/4krs-2.jpg)
3.kerroksen elementit asennettu

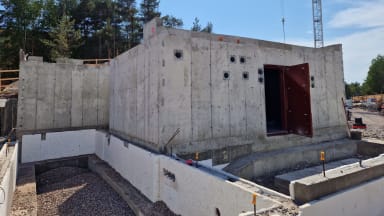

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/10882c45-76e7-4b22-8b09-cc75e5e33c11/vss-ulkoo.jpeg)
Väestönsuojan muotit on nyt purettu
Alkavat työvaiheet:
- A-talo pohjaviemäriasennus
- B-talo elementtiasennus 4.krs
- B-talo vierustäytöt
Svanströminkuja:
Käynnissä olevat työvaiheet:
- Pohjoispäädyn louhinta
- A-talo paikallavalusokkeleiden muotti- ja raudoitustyöt
- B-talo massanvaihto

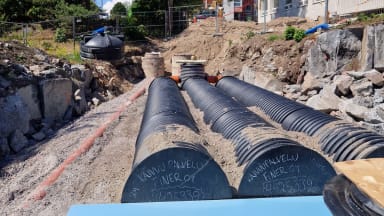

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1200,h_675,c_fill,g_auto/w_384,h_216,c_scale/optimizely/105e8716-cbb1-4bd8-a88d-e688d09dca4f/kvv.jpeg)
Ulkopuolen vesi- ja viemäriverkoston asennus

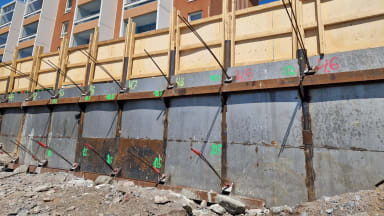

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/58088fba-eeb5-4b01-84d1-f9c5d0ddc419/tukiseina.jpeg)
Pohjoispäädyn tukiseinän ankkurointi

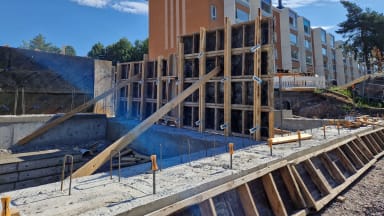

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/3041c06e-d38f-4162-9bdf-aee024a0856a/pv-sokkeleitten-muotitus.jpeg)
Paikallavalu-sokkeleiden muotitusta
Alkavat työvaiheet:
- A-talon paikallavalu-sokkeleiden betonointi
- B-talo anturoiden alustäyttö
- B-talon anturoiden muotti- ja raudoitustyöt
MVR-mittaus Gunillanpuisto
Viimeisin MVR-mittaus: 29.6.2023
- Tulos 94,94 %
MVR-mittaus Svanströminkuja
Viimeisin MVR-mittaus: 29.6.2023
- Tulos 94,55 %

Työmaiden aikataulut

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1147,h_645,c_fill,g_auto/w_384,h_216,c_scale/optimizely/da9db7c1-2dd3-401d-b96e-4ab650444ab6/v1.png)
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1072,h_603,c_fill,g_auto/w_384,h_216,c_scale/optimizely/1d3400ce-9e7f-4281-8976-09e8cc700034/v2.png)
