Viikkotiedote 27/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
Käynnissä olevat työvaiheet:
- B-talo 4.krs holvin raudoitus ja sähköputkitukset
- B-talo 4.krs pysty- ja vaakasaumapumppaus
- B-talo vierustäytöt A-talo pohjaviemäriasennus
- A-talo sisäpuolen täyttö- ja arinatyöt
Alkavat työvaiheet:
- B-talo elementtiasennus 5.krs
- B-talon maanvaraisen laatan valmistelevat työt
B-talolta meri jo siintää!
Svanströminkuja:
Käynnissä olevat työvaiheet:
- Ulkopuolen vesi- ja viemäriverkoston asennustyöt
- Maanrakennustyöt
- B-talo anturoiden alustäyttö
- A-talo paikallavalusokkeleiden muottien purkutyöt
Alkavat työvaiheet:
- B-talon anturoiden muotti- ja raudoitustyöt

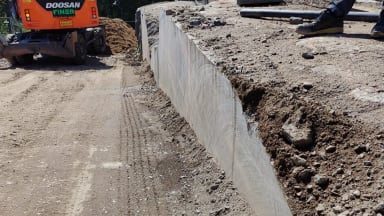

- Pohjoispäädyn kallioverkon asennustyöt
Kalliosahauksen jälkeinen sileä pinta

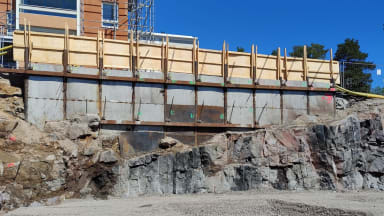

Pohjoispäädyn tukiseinä

MVR-mittaus Gunillanpuisto
Viimeisin TR-mittaus: 6.7.2023
- Tulos 97,66 %

MVR-mittaus Svanströminkuja
Viimeisin MVR-mittaus: 7.7.2023
- Tulos 94,74 %
Työmaiden aikataulut
Aurinkoista viikonloppua toivottaa NCC!
