Viikkotiedote 29/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
Käynnissä olevat työvaiheet:
- B-talo 6.krs holvin raudoitus ja sähköputkitukset
- B-talon maanvaraisen laatan valmistelevat työt
- AKO-väliseinäasennus 2krs.
- B-talon kellari radoneristystyöt
Alkavat työvaiheet:
- B-talo elementtiasennus 7.krs
- B-talon kaatolattioiden valmistelutyöt
- A-talon väestönsuojan ja 1. kerroksen radon- ja vedeneristystyöt

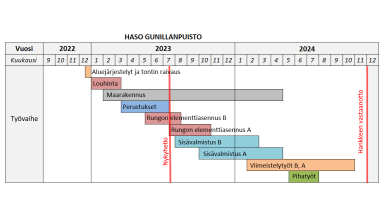

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1385,h_779,c_fill,g_auto/w_384,h_216,c_scale/optimizely/792c4af9-c96f-44ef-811b-85803f15007e/g-b-ikkuna-ovi.jpeg)
A-talon elementtiasennus on alkanut

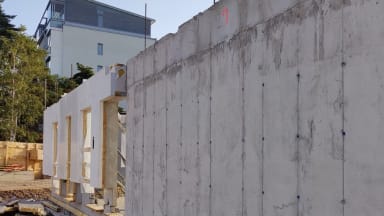

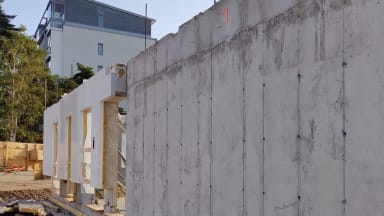

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_965,h_543,c_fill,g_auto/w_384,h_216,c_scale/optimizely/5c1b1dae-200b-454f-9baa-02e544767746/entataa.jpeg)
Jo aiemmin esitelty väestönsuojan seinä, jatkonaan tällä viikolla asennettu uusi elementti

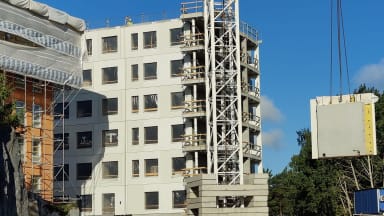

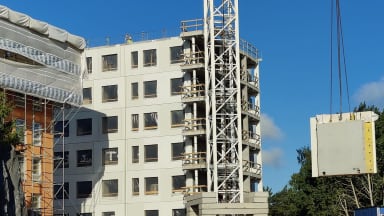

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1489,h_838,c_fill,g_auto/w_384,h_216,c_scale/optimizely/b94aabd1-f75a-480f-a1e3-3a1c7f12f728/ele-asenn.jpeg)
B-talon osalta elementtiasennus jatkuu
Svanströminkuja:
Käynnissä olevat työvaiheet:
- Maanrakennustyöt
- B-talon anturoiden muottienpurku
Alkavat työvaiheet:
- A-talon vierustäytöt
- A-talon sisätäytöt
- B-talon paikallavalu-sokkeleiden muotitus- ja raudoitustyöt
- Torninosturipetien valmistelevat työt

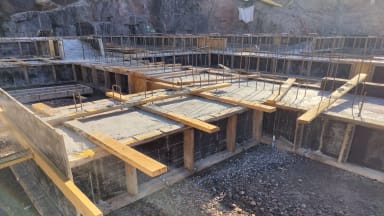

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1600,h_900,c_fill,g_auto/w_384,h_216,c_scale/optimizely/ad026e30-0c58-4d3f-ac83-264bf0524c19/s-muotit.jpeg)
A-talon anturoiden betonointi..

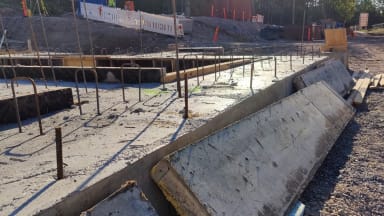

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1254,h_705,c_fill,g_auto/w_384,h_216,c_scale/optimizely/9f6f9527-00cf-4e4c-950e-ff35da56f300/s-muotit-pois.jpeg)
ja muotinpurku.
MVR-mittaus Gunillanpuisto
Viimeisin TR-mittaus: 20.7.2023
- Tulos 95,91 %
MVR-mittaus Svanströminkuja
Viimeisin MVR-mittaus: 20.7.2023
- Tulos 96,36 %
Työmaiden aikataulut

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1153,h_649,c_fill,g_auto/w_384,h_216,c_scale/optimizely/96562f48-61c9-45a1-b299-a5d78da81f7a/a1.png)
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1048,h_590,c_fill,g_auto/w_384,h_216,c_scale/optimizely/e9636365-601b-421a-b3a8-cd1c304b6371/a2.png)
Aurinkoista viikonloppua!
NCC
