Viikkotiedote 30/2024
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:

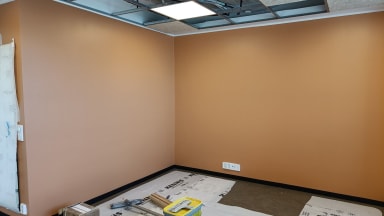

A-talon ylimmän kerroksen kerhohuoneen seinät ovat maalattu ja mattotyöt ovat valmiit.

Ulkovälinevarastoissa pyörätelineiden asennus on käynnissä lattioiden maalauksen valmistuttua.
Käynnissä olevat työvaiheet:
- B-talo viimeistelytyöt
- B-talo loppusiivous
- B-talo yleisten tilojen työt
- A-talo LVIS-työt
- A-talo viimeistelytyöt
- A-talo loppusiivous
- A-talo yleisten tilojen työt
- Autohallin työt
- Maanrakennustyöt
- Pihatyöt
Svanströminkuja:

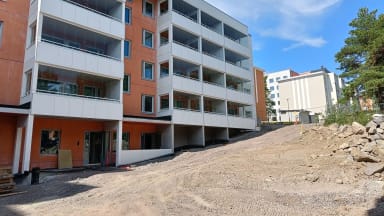

A-talon länsipuolen pihakiveystyöt ovat käynnissä.
B-talon itäpuolella ovat pinnantasaustyöt loppusuoralla.

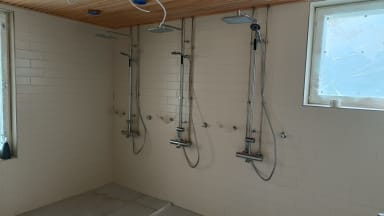

A-talon saunatilojen LVIS-työt ovat käynnissä, kuvassa pesuhuoneen sadesuihkut.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo viimeistelytyöt
- A-talo loppusiivous
- A-talo yleisten tilojen työt
- B-talo LVIS-työt
- B-talo viimeistelytyöt
- B-talo loppusiivous
- B-talo yleisten tilojen työt
- Pihatyöt
- Maanrakennustyöt

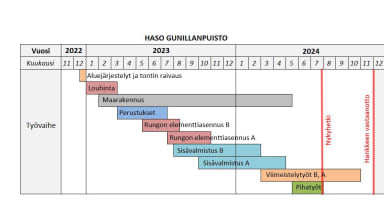

TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus: 24.7.2024
- Tulos 97,09 %

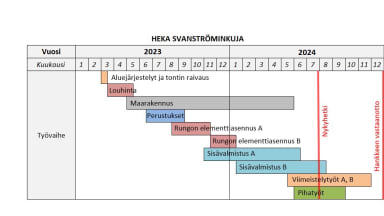

TR-mittaus Svanströminkuja
Viimeisin TR-mittaus: 24.7.2024
- Tulos 97,67 %
Työmaiden aikataulut
Terveisin,
