Viikkotiedote 32/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
Talojen alimpiin kerroksiin tulee maanvarainen laatta. Tällä viikolla saatiin valettua ensimmäinen osa B-talon maanvaraisesta lattiasta. Loput tilat valetaan ensi viikolla.

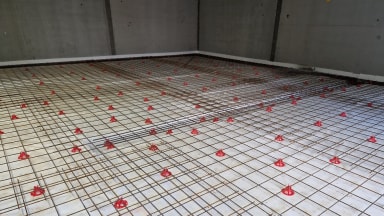

Kuvassa B-talon maanvaraisen lattian valuvalmistelutyöt valmistuneet. Tilaan tulee ulkoilivälinevarasto sekä lastenvaunuvarasto.

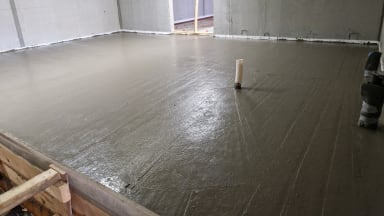

Kuvassa B-talon maanvarainen lattia valettu. Tilaan tulee tulevaisuudessa asukkaiden irtainvarastotiloja.
Käynnissä olevat työvaiheet:
- B-talo rakennushissin asennustyöt
- B-talo LVIS- työt
- B-talo 7.-8.krs AKO-seinäelementtien asennus
Asuntojen märkätilojen seinät tehdään AKO-väliseinäelementteinä. Kevytsorabetoniset väliseinäelementit on nostettu kerroksiin jo elementtiasennusvaiheessa. AKO-väliseinät on helppo ja nopea asentaa.

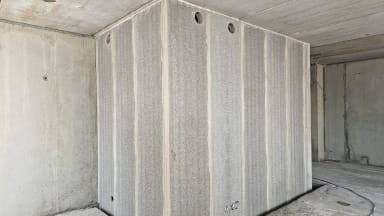

Kuvassa asunnon AKO-väliseinät asennettuna.
Alkavat työvaiheet:
Nyt kun B-talon runko on pystyssä, torninosturi siirretään A-talon viereen. Nosturin siirto tehdään ensi viikon aikana.
- A-talo elementtiasennus (jatkuu)
- B-talo vesikattotyöt
- B-talo kellarin maanvaraisen lattian valu osa 2/3 ja 3/3
- B-talo kaatolattioiden valuvalmistelutyöt
Svanströminkuja:

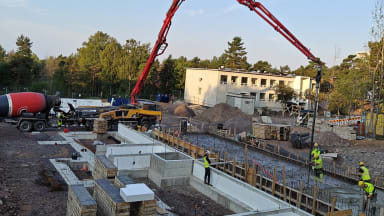

Tällä viikolla valettiin väestönsuojan lattia.

Kuvassa väestönsuojan lattian valu käynnissä.
Tällä viikolla pystytettiin myös Svanströminkujan torninosturi.

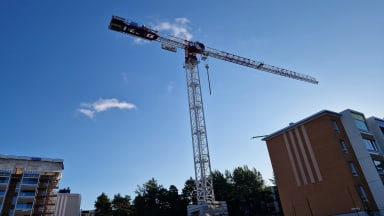

Kuvassa Svanströminkujan torninosturi valmiina elementtiasennukseen.
Käynnissä olevat työvaiheet:
- A-talo elementtiasennus on aloitettu tänään 11.8.2023
- Väestönsuojan seinien ja holvin muotti- ja raudoitustyöt
- Maanrakennustyöt

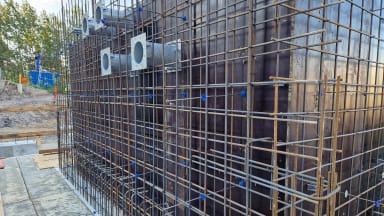

Kuvassa väestönsuojan seinien raudoituksia.

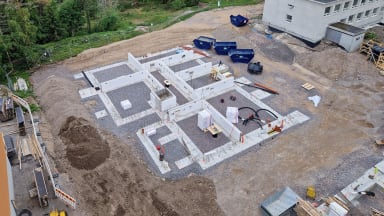

Kuvassa A-talon perustukset ylhäältä nosturista kuvattuna.
Alkavat työvaiheet:
- Väestönsuojan seinien ja holvin betonointi
- Sokkelien vedeneristys
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus (ulkoinen): 8.8.2023
- Tulos 98,71 %
MVR-mittaus Svanströminkuja
Viimeisin MVR-mittaus (ulkoinen): 8.8.2023
- Tulos 98,08 %

Työmaiden aikataulut

Hyvää viikonloppua!
