Viikkotiedote 33/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1400,h_788,c_fill,g_auto/w_384,h_216,c_scale/optimizely/38d63fc5-ba52-47bb-881b-9c5093edda56/20230814_114931.jpg)

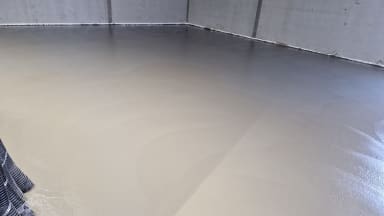

B-talon ulkoiluvälinevaraston ja lastenvaunuvaraston lattia valettiin maanantaina 14.8.2023.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1050,h_591,c_fill,g_auto/w_384,h_216,c_scale/optimizely/06384a85-bb12-48c5-a25b-7644c408c1cf/20230818_122649.jpg)

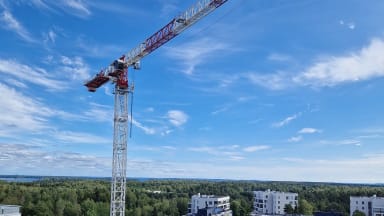

Tällä viikolla saatiin siirrettyä nosturi A-talon läheisyyteen. Ensi viikolla elementtiasennus jatkuu A-talossa.
Käynnissä olevat työvaiheet:
- B-talo LVIS- työt
- B-talo maanvaraisen lattian valuvalmistelutyöt 3/3
- B-talo vesikattotyöt
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1400,h_788,c_fill,g_auto/w_384,h_216,c_scale/optimizely/54c42c55-00b9-4a42-abb5-59b2ca6ec26f/20230818_122705.jpg)

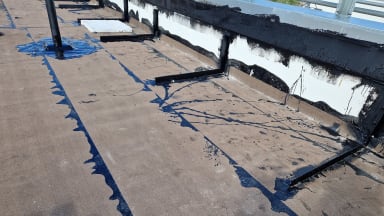

Kuva B-talon vesikaton höyrynsulkukermistä.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1400,h_788,c_fill,g_auto/w_384,h_216,c_scale/optimizely/cb98335d-7008-4e51-8f08-edfd36178b6d/20230814_082007.jpg)

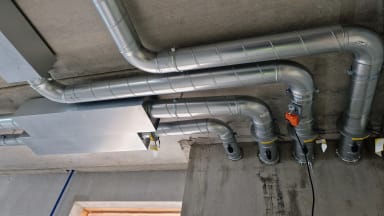

B-talon asuntojen iv-kanava-asennukset on aloitettu.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1400,h_788,c_fill,g_auto/w_384,h_216,c_scale/optimizely/09820a4e-0553-4722-8d97-6e5fd3278da5/20230818_123510.jpg)

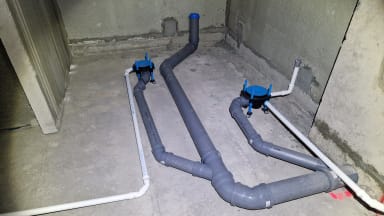

B-talossa asuntojen kylpyhuoneiden viemäriasennukset käynnissä.
Alkavat työvaiheet:
- A-talo elementtiasennus
- B-talo maanvaraisen lattian betonointi 3/3
- B-talo kaatolattioiden valuvalmistelutyöt
- B-talo ikkuna- ja parvekeoviasennus
Svanströminkuja:
Käynnissä olevat työvaiheet:
- A-talo elementtiasennus
- A-talo sokkelien vedeneristys sekä eristeiden asennus
- Väestönsuojan seinien ja holvin betonointi
- B-talo sokkelien vedeneristys
- Maanrakennustyöt
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1925,h_1083,c_fill,g_auto/w_384,h_216,c_scale/optimizely/dffd1323-5ac0-4561-b9ff-3f75e401595a/img-20230818-wa0002.jpg)
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1344,h_756,c_fill,g_auto/w_384,h_216,c_scale/optimizely/11feec76-4c50-4e18-a8bf-6ea69f78d455/20230818_121354.jpg)

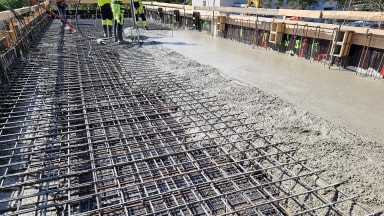

Yllä kuvia väestönsuojan seinien ja holvin betonoinnista 18.8.2023.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1400,h_788,c_fill,g_auto/w_384,h_216,c_scale/optimizely/0fa88880-50d9-4c76-a91d-9bf7109a6d39/20230818_120629.jpg)

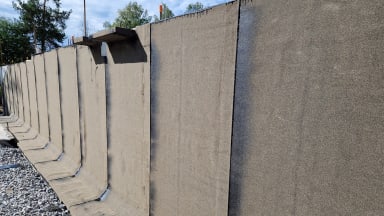

Kuva A-talon sokkelien vedeneristyksistä
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1190,h_669,c_fill,g_auto/w_384,h_216,c_scale/optimizely/76943c71-b51d-4604-bfd4-244bd3a57bf7/20230818_120405.jpg)
Kuvassa B-talon sokkelien bitumisively käynnissä ennen vedeneristyskermin asennusta
Alkavat työvaiheet:
- B-talo pohjaviemärien asennus
- B-talo maanvaraisen laatan valmistelutyöt
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus: 16.8.2023
- Tulos 98,78 %
MVR-mittaus Svanströminkuja
Viimeisin MVR-mittaus: 16.8.2023
- Tulos 97,96 %
Työmaiden aikataulut

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1120,h_630,c_fill,g_auto/w_384,h_216,c_scale/optimizely/1db8bf46-3db8-4795-8ffa-38506f81f1a5/gunilla.png)
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1006,h_566,c_fill,g_auto/w_384,h_216,c_scale/optimizely/639218fc-12c3-4649-b5f7-c36025b8fda9/svantte.png)
Hyvää viikonloppua!
