Viikkotiedote 33/2024
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:

B-talon asukastarkastukset ovat jo kulman takana, ja asuntoja on valmisteltu niitä varten. Tällä viikolla äänimittaukset on suoritettu hyväksytysti ja alustavat tiiveysmittauksetkin näyttivät vihreää valoa.

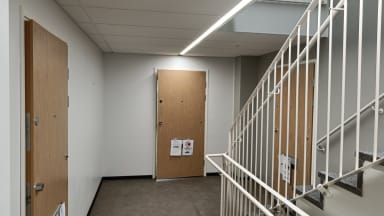

Myös B-talon käytävät alkavat näyttämään valmiimmilta, sillä porrashuoneen alakattolevytykset ovat käynnissä.

Autohallin takana oleva alue on täytetty.
Käynnissä olevat työvaiheet:
- B-talo viimeistelytyöt
- B-talo loppusiivous
- B-talo yleisten tilojen työt
- A-talo viimeistelytyöt
- A-talo loppusiivous
- A-talo yleisten tilojen työt
- Autohallin työt
- Pihatyöt
Svanströminkuja:

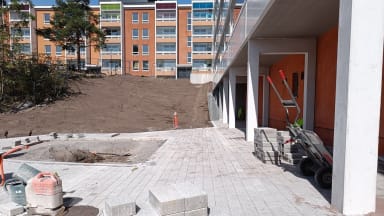

Pihakiveystyöt ovat käynnissä. Kuvassa on B-talon länsipuolen edistys.

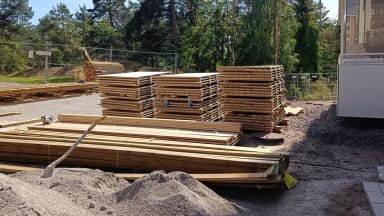

Parvekeritilät kasataan maan kamaralla ja nostetaan parvekkeille valmiina nippuina. Kuvassa on sekä valmiita ritilöitä että materiaalia.

A-talon ensimmäisessä kerroksessa on asukkaiden varattavissa oleva kerhotila, jossa on suuret ikkunat ja pieni keittiö.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo viimeistelytyöt
- A-talo loppusiivous
- A-talo yleisten tilojen työt
- B-talo LVIS-työt
- B-talo viimeistelytyöt
- B-talo loppusiivous
- B-talo yleisten tilojen työt
- Pihatyöt
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus (ulkoinen): 14.8.2024
- Tulos 97,12 %
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus (ulkoinen): 14.8.2024
- Tulos 98,47 %

Työmaiden aikataulut

Terveisin,
NCC
