Viikkotiedote 35/2023

NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.

Työmaan kuulumisia

Gunillanpuisto:

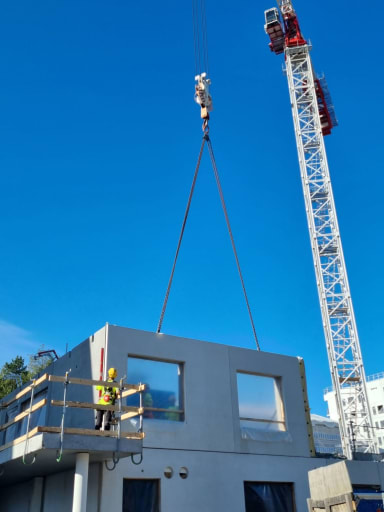

Haso A eleasennus

A-talon elementtiasennus.

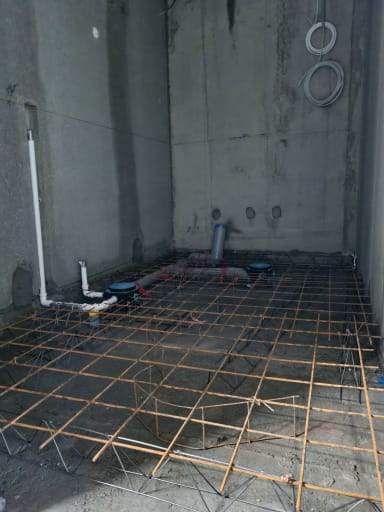

Haso B raudotus

B-talossa kylpyhuoneiden raudoitus käynnissä.

Käynnissä olevat työvaiheet:

  • B-talo LVIS työt

  • B-talo vesikattotyöt

  • B-talo ikkuna- ja parvekeoviasennus

  • B-talon kaatolattioiden valuvalmistelut
  • A-talo elementtiasennus

Alkavat työvaiheet:

  • B-talon kaatolattioiden valut

  • B-talon maanvaraisen laatan valu

Svanströminkuja:

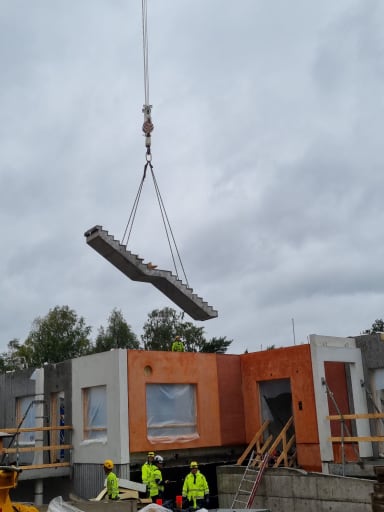

Heka A portaat nosturissa

Heka A portaat asennettu

A-talossa asennettiin ensimmäiset porrashuoneen portaat.

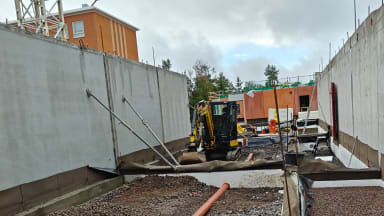

B-talon alapohjan täyttö.

Käynnissä olevat työvaiheet:

  • A-talo elementtiasennus

  • A-talo sokkelien vedeneristys sekä eristeiden asennus

  • B-talo sokkelien vedeneristys

  • Maanrakennustyöt

Alkavat työvaiheet:

  • B-talo pohjaviemärien asennus

  • B-talo maanvaraisen laatan valmistelutyöt

TR-mittaus Gunillanpuisto

Viimeisin TR-mittaus: 29.8.2023

  • Tulos 97,86 %

TR-mittaus Svanströminkuja

Viimeisin TR-mittaus: 29.8.2023

  • Tulos 95,15 %

Työmaiden aikataulut

Gunilla

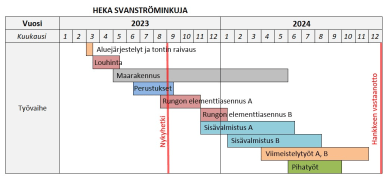

Heka

Hyvää viikonloppua!
