Viikkotiedote 38/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
![Haso B hupakatto](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/e85fbc6c-d85d-475f-9966-0a08df6a857d/vko38-l-hasob-huopakatto.jpg)

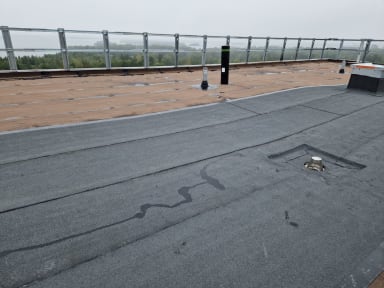

Viime viikolla B-talon vesikatolla oli papuasennus ja valu. Tällä viikolla on aloitettu huovan asennus.
![Haso B muuraus](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_289,c_scale/optimizely/3e7954da-a7de-4926-98b7-975a743d285d/vko38-l-haso-b-muuraus-.jpg)

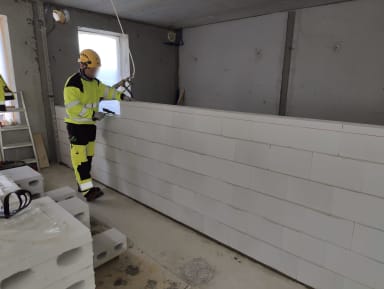

B-talon kellarissa aloitettiin väliseinien muuraus.
![Haso B plaano](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_512,c_scale/optimizely/d8f22562-4696-404f-accf-adf8a3e22a80/vko38-l-haso-b-plaano.jpg)
Viime viikolla oli ensimmäiset plaanovalut kahdessa kerroksessa ja tällä viikolla on valettu seuraavat kaksi kerrosta.
![Haso B kevyet väliseinät](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_512,c_scale/optimizely/01d58062-1260-4f3b-a9bc-162434ea9e6b/vko38-l-haso-kevyet-valiseinat.jpg)

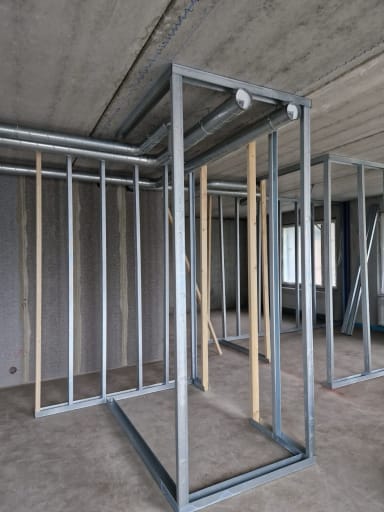

Kevyiden väliseinien asennustyöt B-talossa.
Käynnissä olevat työvaiheet:
- B-talo LVIS-työt
- B-talo vesikaton huopatyöt
- B-talo kaatolattioiden valuvalmistelut
- B-talo kaatolattioiden valut
- B-talo plaanovalut
- B-talo väliseinätyöt
- B-talo kellarin väliseinämuuraustyöt
- A-talo elementtiasennus
Alkavat työvaiheet:
- B-talo hissiasennus
- B-talo väliseinien tuplaus
- A-talo maanvarasen laatan valmistelutyöt
Svanströminkuja:
![Heka A ontelosauma](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_512,c_scale/optimizely/5cc645ba-d1b1-460a-a72a-73b055083890/vko38-l-heka-a-ontelosaumavalu.jpg)

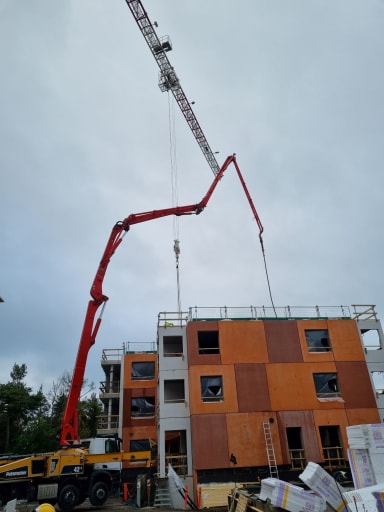

A-talon ontelosaumavalu.
![Heka B maanvarasen eristys](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_512,c_scale/optimizely/a309c9d2-21f3-447f-ac26-183c0f80501a/vko38-l-heka-b-maanvarasen-laatan-eristystyot.jpg)

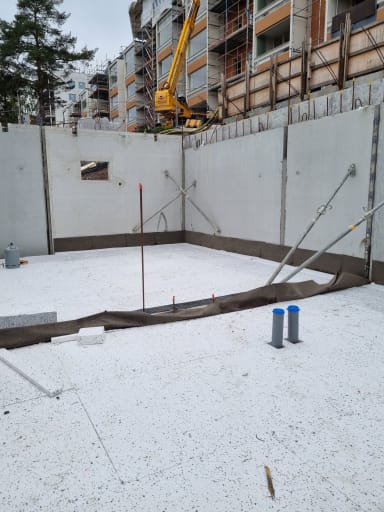

Maanvaraisen laatan eristystyöt käynnissä.
Käynnissä olevat työvaiheet:
- A-talo elementtiasennus
- B-talo sokkelien vedeneristys
- B-talo maanvaraisen laatan valmistelutyöt
- Maanrakennustyöt
Alkavat työvaiheet:
- B-talo maanvaraisen laatan valu
- A-talo väliseinämuuraus
- A-talo Ako-väliseinäasennus
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus 20.9.2023
- Tulos 97,19%
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus 20.9.2023
- Tulos 97,21%
Työmaiden aikataulut
![Haso](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_156,c_scale/optimizely/52a3782e-1022-424e-a4f3-0e9ee92aaafa/aikataulu-vko-37-haso.jpg)

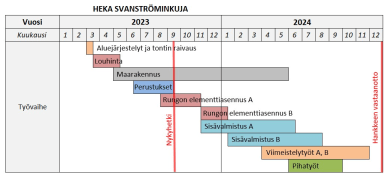

![Heka](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_174,c_scale/optimizely/80c6f0a0-6aed-4226-b1ec-da4f6147f735/aikataulu-vko-37-heka.jpg)
Mukavaa viikonloppua!
NCC
