Viikkotiedote 40/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:

B-talon hissiasennus.

B-talossa kevyiden väliseinien tuplaus aloitettiin torstaina.

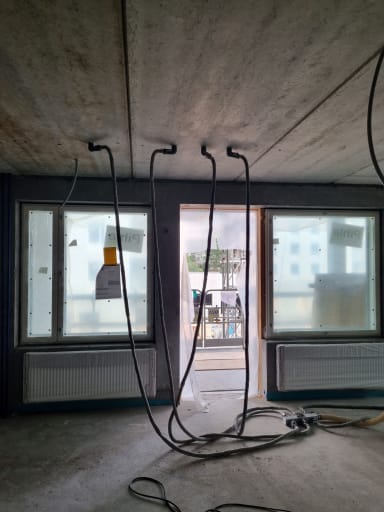

B-talon ontelokuivaus aloitettu.

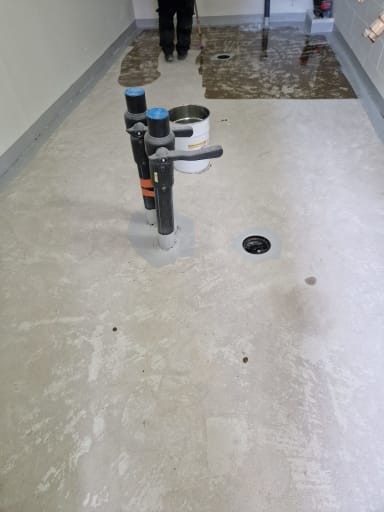

Eilen tehtiin B-talon lämmönjakohuoneen lattiaan polyuretaanipinnoitus.

A-talossa aloitettiin Ako-väliseinäelementtien asennus.
Käynnissä olevat työvaiheet:
- B-talo LVIS-työt
- B-talo väliseinätyöt
- B-talo hissiasennus
- B-talo väliseinien tuplaus
- A-talo elementtiasennus
- A-talo LVIS-työt
- A-talo Ako-väliseinätyöt
Alkavat työvaiheet:
- B-talo tasoite- ja maalaustyöt
- A-talo maanvarasen laatan valmistelutyöt
- A-talo vesikattotyöt
Svanströminkuja:

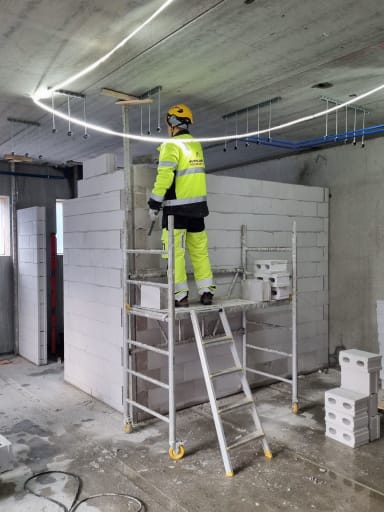

A-talossa aloitettiin muuraustyöt. Muurattujen seinien sisäpuolelle tulee talosaunan löylyhuone.

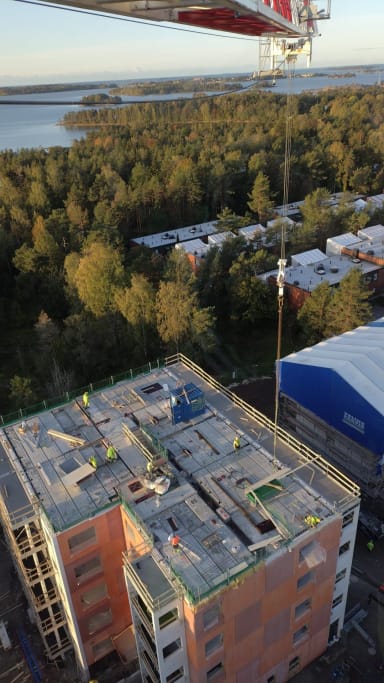

Kuva otettu tänään perjantaina torninosturista. 5. krs ontelot asennettiin torstaina ja maanantaina on ontelosaumavalu.

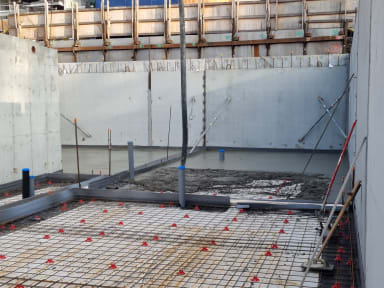

Maanantaina oli B-talon maanvaraisen lattian valu.
Käynnissä olevat työvaiheet:
- A-talo elementtiasennus
- A-talo Ako-väliseinäasennus
- A-talo LVIS-työt
- A-talo väliseinämuuraus
- Maanrakennustyöt
Alkavat työvaiheet:
- B-talo elementtiasennus
- A-talo kaatolattioiden valuvalmistelut

TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus 5.10.2023
- Tulos 95,19%
TR-mittaus Svanströminkuja

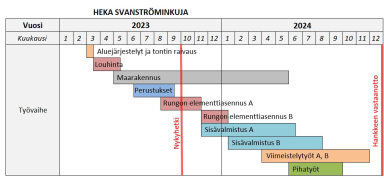

Viimeisin TR-mittaus 5.10.2023
- Tulos 98,02%
Työmaiden aikataulut

Mukavaa viikonloppua!
