Viikkotiedote 4/2024

NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.

Työmaan kuulumisia

Gunillanpuisto:

Käynnissä olevat työvaiheet:

B-talo:

  • LVIS- työt
  • vesikattotyöt
  • KPH vedeneristys ja laatoitus
  • saunojen ja pesuhuoneiden puutyöt
  • kalusteasennus
  • laminaattiasennus

A-talo:

  • LVIS-työt
  • vesikattotyöt
  • väliseinätyöt
  • tasoite- ja maalaustyöt
  • talosaunan ja kerhotilan pintabetoni- ja kaatolattiatyöt

Ulkopuoli:

  • maanrakennustyöt

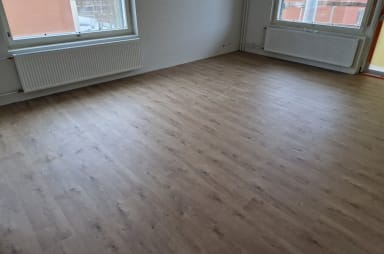

Laminaatti

Laminaattiasennus on edennyt jo B4.krs asti.

Kalusteet on kohta asennettu koko B-taloon

Alkavat työvaiheet:

B-talo:

  • oviasennus
  • listoitus
  • akustiset alakatot ja desibelialakatot

A-talo:

  • KPH vedeneristys ja laatoitus
  • kalusteasennus

Svanströminkuja:

Yläkuvassa Svanströminkujan talot aamuauringossa.

Käynnissä olevat työvaiheet:

A-talo:

  • LVIS-työt
  • vesikattotyöt
  • väliseinätyöt
  • Etuputsityöt

B-talo:

  • vesikattotyöt
  • LVIS-työt
  • Kaatolattiatyöt

Ulkopuoli:

  • Maanrakennus

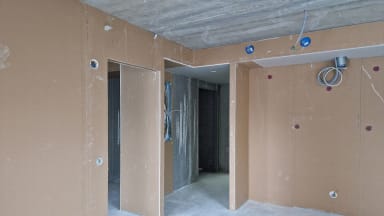

A-talossa on aloitettu kipsiväliseinien tuplaus  ja alakattojen teko.

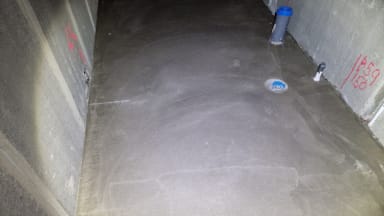

B-talossa valettiin torstaina ensimmäiset kylpyhuoneiden kaatolattiat.

Alkavat työvaiheet:

A-talo:

  • tasoite- ja maalaustyöt
  • KPH vedeneristys ja laatoitus

B-talo:

  • plaanovalmistelut

TR-mittaus Gunillanpuisto

Viimeisin TR-mittaus (ulkoinen) 23.1.2024

  • Tulos 97,23%

TR-mittaus Svanströminkuja

Viimeisin TR-mittaus (ulkoinen) 23.1.2024

  • Tulos 96,01%

Työmaiden aikataulut

Hyvää viikonloppua!

NCC
