Viikkotiedote 44/2024
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:

Maisemia B-talon ylimmästä kerroksesta.

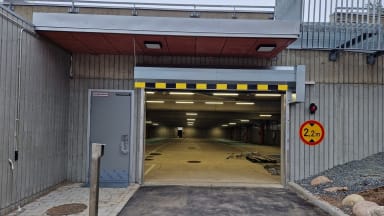

Autohallin 1.kerrokseen sisäänkäynnille on asennettu turvapuomi ja liikennemerkki ylikorkean ajoneuvon ilmaisemiseksi.
Käynnissä olevat työvaiheet:
- B-talo viimeistelytyöt
- A-talo viimeistelytyöt
- Autohallin viimeistelytyöt
Svanströminkuja:

Heka Svanströminkujan työmaa lokakuun viimeisenä päivänä syysauringossa.

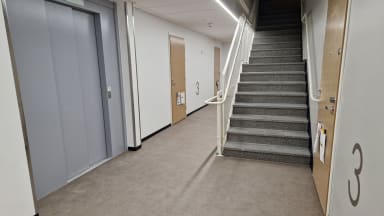

Sisätiloissa alkaa näyttämään jo aika valmiilta, viimeistelytöitä vielä käynnissä.
Käynnissä olevat työvaiheet:
- A-talo viimeistelytyöt
- B-talo viimeistelytyöt

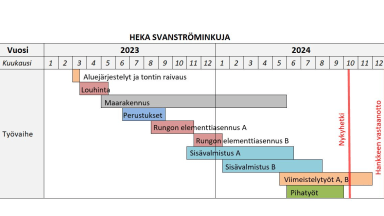

Työmaiden aikataulut

Syksyisin terveisin,
NCC
