Viikkotiedote 45/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
![Haso B IVKH](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_512,c_scale/optimizely/665bd1d1-82d9-497f-b4ea-f470d19aa4d0/vko45-l-haso-b-ivkh.jpg)

B-talon ilmanvaihdon konehuoneen lattia käsiteltiin polyuretaanipinnoitteella.
![Haso A kph lattialäm](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_512,c_scale/optimizely/7d08367f-ede6-46dd-a5a6-fced95cfbe33/vko45-l-haso-a-kph-lattialam..jpg)

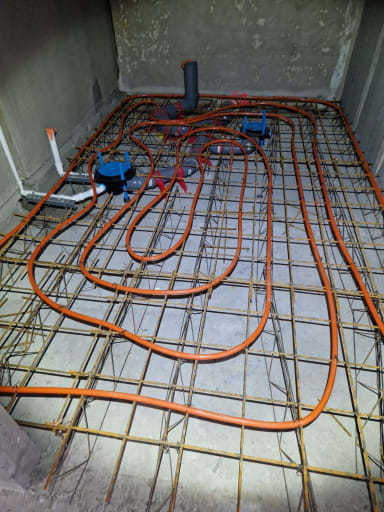

A-talossa on käynnissä kylpyhuoneiden valuvalmistelut. Kuvassa lattialämmitys asennettuna.
![Haso A ikkuna-asennus](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_512,c_scale/optimizely/98377dfb-5f71-421f-8180-18d71b43428f/vko45-l-haso-a-ikkuna-asennus.jpg)

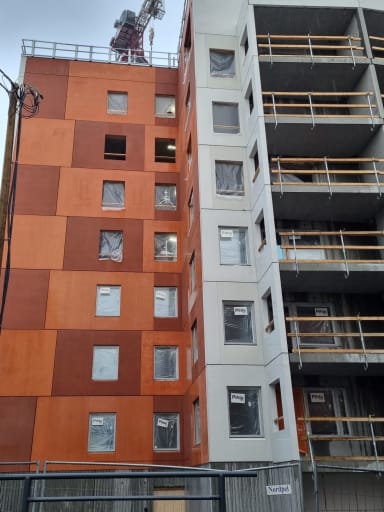

A-talon ikkuna-asennus alkoi alkuviikolla.
Käynnissä olevat työvaiheet:
- B-talo LVIS-työt
- B-talo väliseinätyöt
- B-talo tasoite- ja maalaustyöt
- A-talo LVIS-työt
- A-talo vesikattotyöt
- A-talo maanvarasen laatan valmistelutyöt
- A-talo kaatolattioiden valuvalmistelut
- A-talo ikkuna-asennus
Alkavat työvaiheet:
- B-talo KPH vedeneristys ja laatoitus
- B-talo kalusteasennus
- A-talo plaanovalmistelut
- A-talo plaanovalut
- A-talo väliseinätyöt
Svanströminkuja:
![Heka A LJH](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_512,c_scale/optimizely/7029eb8f-d42e-4383-aaa4-6335769f418a/vko45-l-heka-a-ljh.jpg)

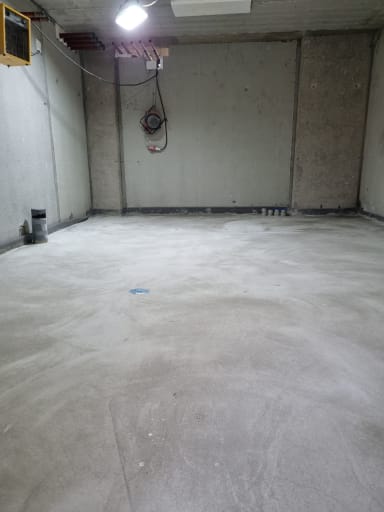

A-talossa sijaitsevan lämmönjakohuoneen lattia valettiin tiistaina.
![Heka B eleasennus](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_512,c_scale/optimizely/1ea33bfb-6463-49fd-b133-d516ea1c34a8/vko45-l-heka-b-eleasennus.jpg)

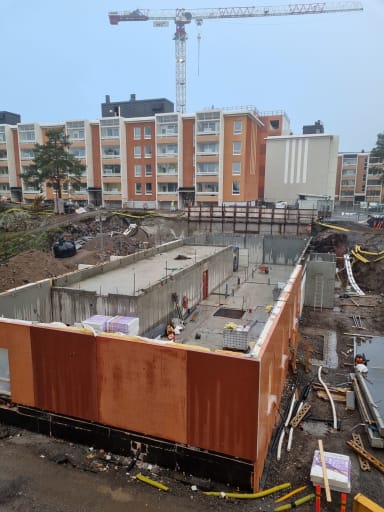

B-talossa alkoi elementtiasennus.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo vesikattotyöt
- B-talo elementtiasennus
- Maanrakennustyöt
Alkavat työvaiheet:
- A-talo kaatolattioiden valuvalmistelut
- A-talo ikkuna-asennus
- A-talo sprinklerityöt
- A-talo plaanovalmistelut
- A-talo plaanovalut
- A-talo väliseinätyöt
- B-talo LVIS-työt
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus 7.11.2023
- Tulos 97,13%
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus 7.11.2023
- Tulos 97,40%
Työmaiden aikataulut

![Haso](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_157,c_scale/optimizely/555c110a-2538-4195-9e62-028ce429f90b/vko43-aikataulu-haso.jpg)

![Heka](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_178,c_scale/optimizely/b728ff1b-7d3f-44e2-9c77-00e77a1e1368/vko43-aikataulu-heka.jpg)
Mukavaa viikonloppua!
NCC
