Viikkotiedote 47/2023
NCC rakentaa Helsingin Laajasaloon yhteensä 143 asuntoa. HASO Gunillanpuisto kattaa kaksi asuntotaloa ja parkkihallin. Gunillanpuistoon tulee yhteensä 66 asumisoikeusasuntoa. Svanströminkujalle rakennetaan 77 seniorivuokra-asuntoa.
Työmaan kuulumisia
Gunillanpuisto:
![Haso A UVV](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_512,c_scale/optimizely/5b6820f7-4d64-4c4c-bd3f-c03b17adf897/vko47-l-haso-a-uvv-muurattu.jpg)
Viime viikolla oli A-talon maanvaraisen lattian valu ja tällä viikolla on ollut muuraustyöt käynnissä. Tästä tilasta tulee ulkoiluvälinevarasto.

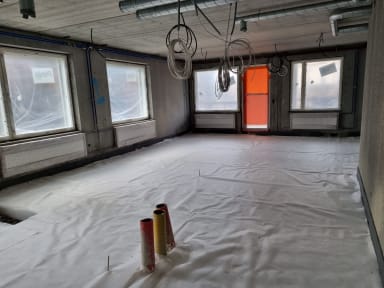

![Haso A eristys](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/1240ca0b-6513-4362-a9d9-d78747458bc1/vko47-l-haso-a-lammoneristys.jpg)
A-talossa puhalletun vaahtolasin päälle on asennettu eristyksiä.

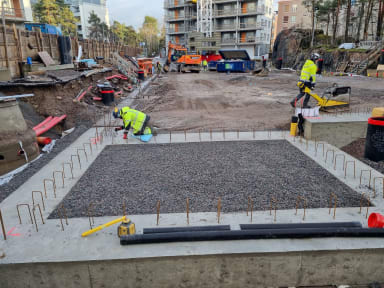

![Autohalli](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_288,c_scale/optimizely/a45c88c9-c287-4888-82a8-14d4d91e1be8/vko47-l-autohalli.jpg)
Kuvassa autohallin perustuksia ja kuvan etualalla oleva neliö on autohallin muuntamo. Elementtiasennus alkoi tänään.
Käynnissä olevat työvaiheet:
- B-talo LVIS-työt
- B-talo väliseinätyöt
- B-talo tasoite- ja maalaustyöt
- A-talo LVIS-työt
- A-talo vesikattotyöt
- A-talo kaatolattioiden valuvalmistelut
- A-talo plaanovalmistelut
- A-talo plaanovalut
- Autohallin elementtiasennus
Alkavat työvaiheet:
- B-talo KPH vedeneristys ja laatoitus
- B-talo kalusteasennus
- A-talo väliseinätyöt
Svanströminkuja:
![Heka A kph valu](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_512,c_scale/optimizely/6d59cc4b-3054-46fd-9b91-a6cf0c983acf/vko47-l-heka-a-kph-valu.jpg)
A-talossa valettiin ensimmäiset kylpyhuoneet.
Käynnissä olevat työvaiheet:
- A-talo LVIS-työt
- A-talo vesikattotyöt
- A-talo kaatolattioiden valuvalmistelut
- A-talo kaatolattioiden valut
- A-talo ikkuna-asennus
- B-talo elementtiasennus
- Maanrakennustyöt
Alkavat työvaiheet:
- A-talo sprinklerityöt
- A-talo plaanovalmistelut
- A-talo plaanovalut
- A-talo väliseinätyöt
- B-talo LVIS-työt
TR-mittaus Gunillanpuisto
Viimeisin TR-mittaus 23.11.2023
- Tulos 98,20%
TR-mittaus Svanströminkuja
Viimeisin TR-mittaus 23.11.2023
- Tulos 91,96%
Työmaiden aikataulut
![Aikataulu Haso](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_159,c_scale/optimizely/5a5a19b3-5e6d-487a-ab8f-2612bbd479e1/vko46-l-aikataulu-haso.jpg)
![Aikataulu Heka](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_177,c_scale/optimizely/7cf064a8-980c-4a1f-ad5d-8772cf5322ce/vko46-l-aikataulu-heka.jpg)
Mukavaa viikonloppua!
NCC
